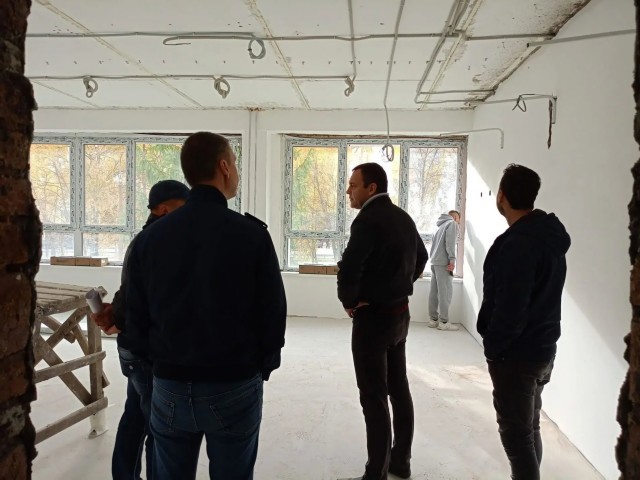

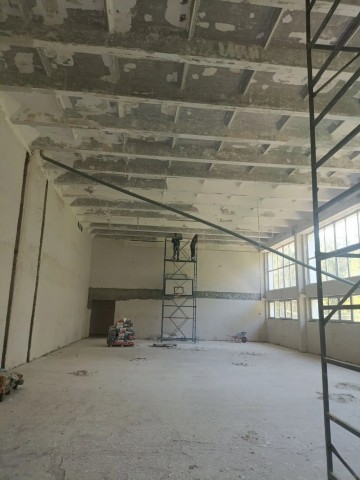

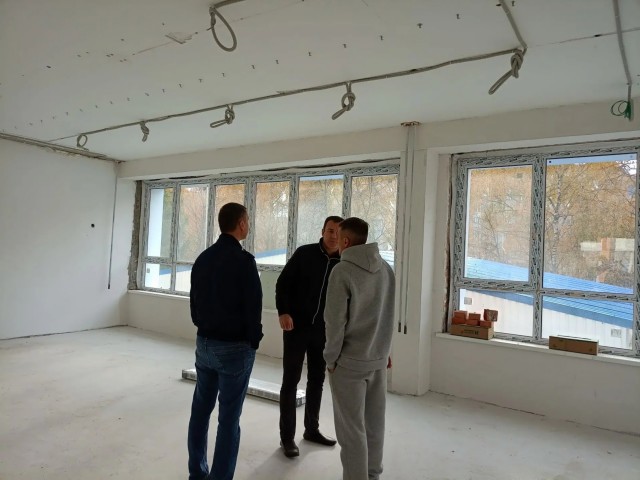

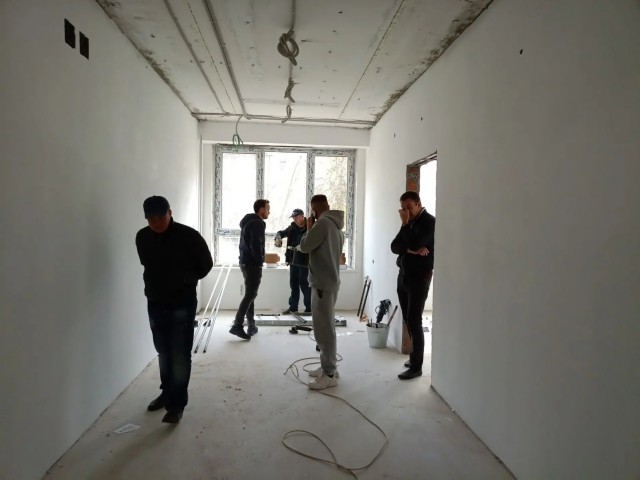

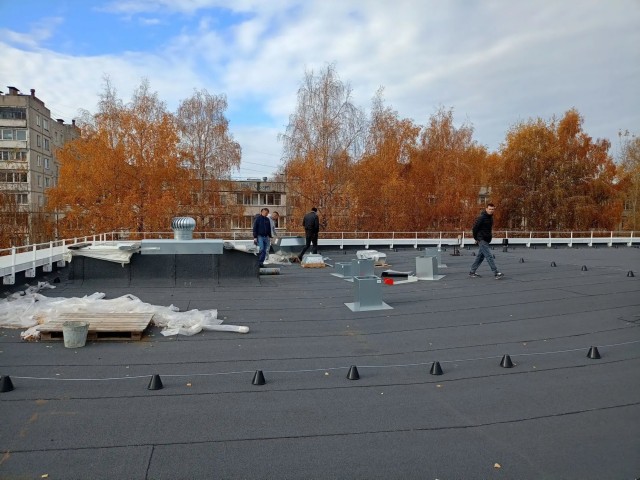

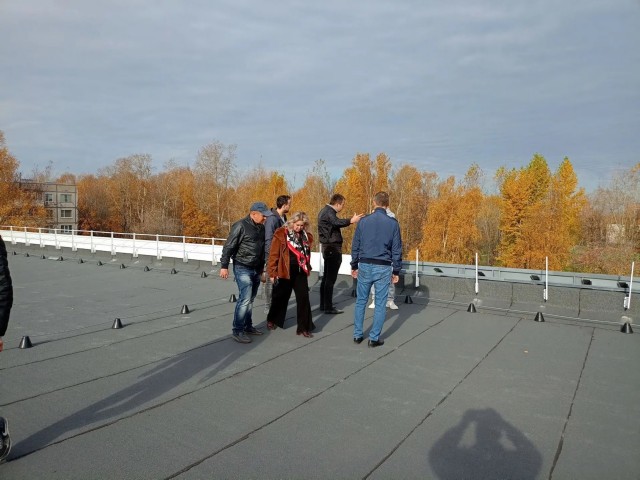

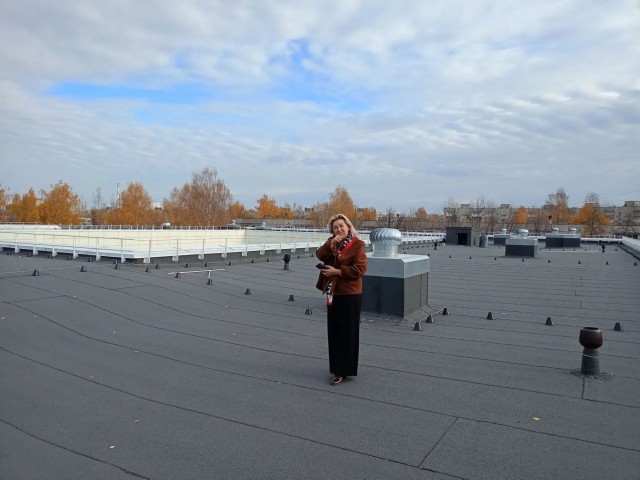

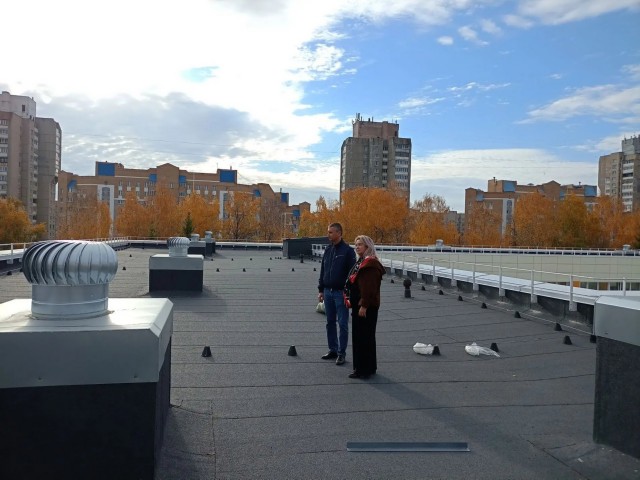

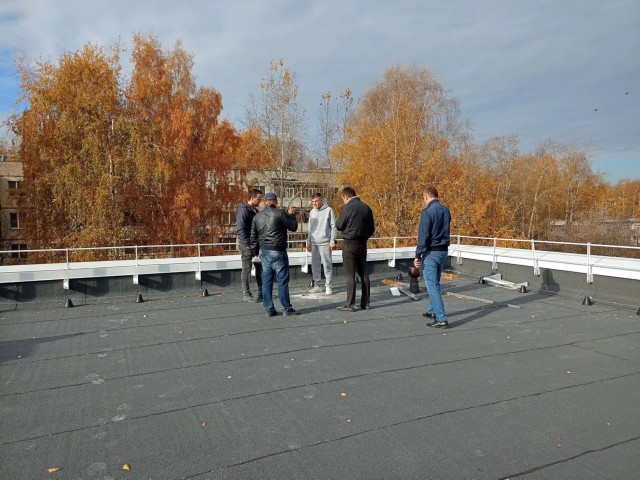

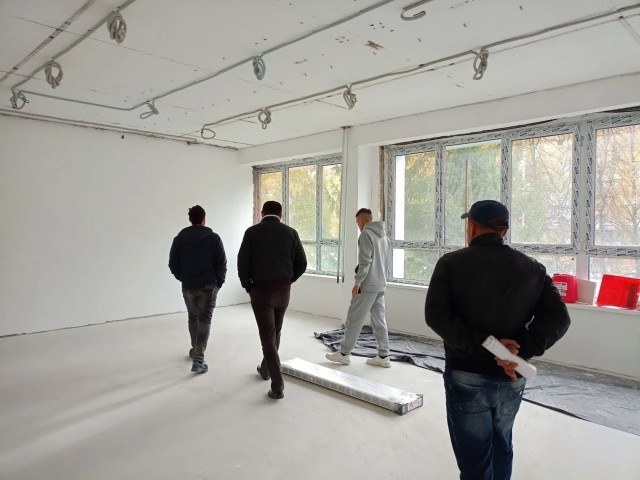

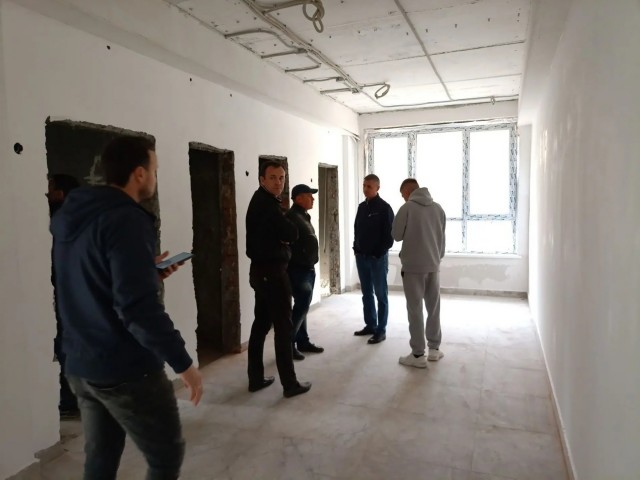

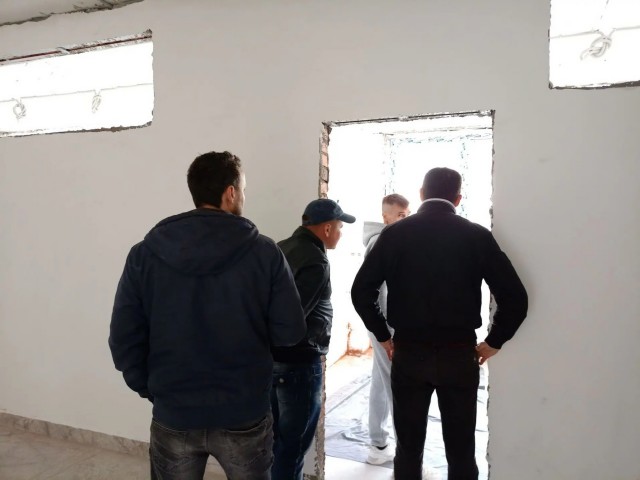

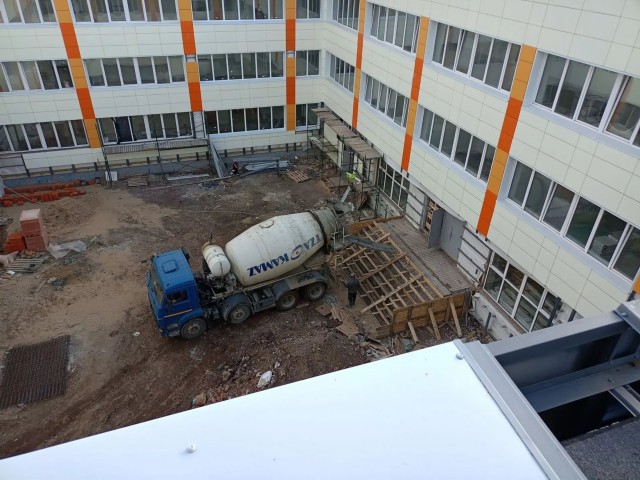

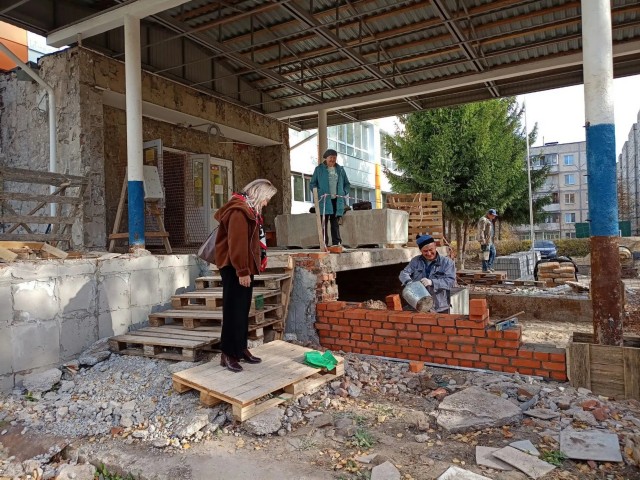

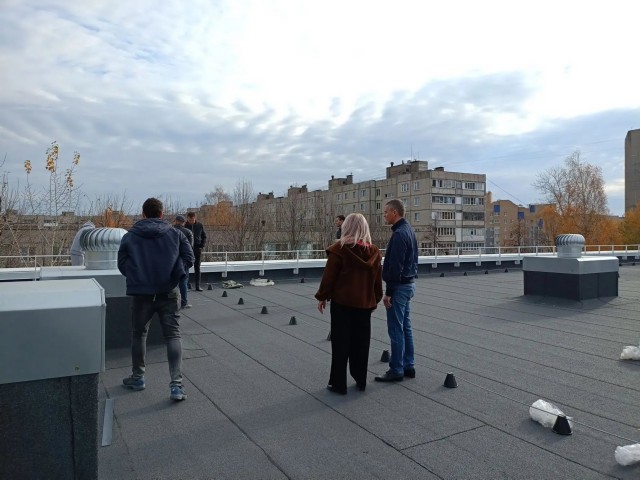

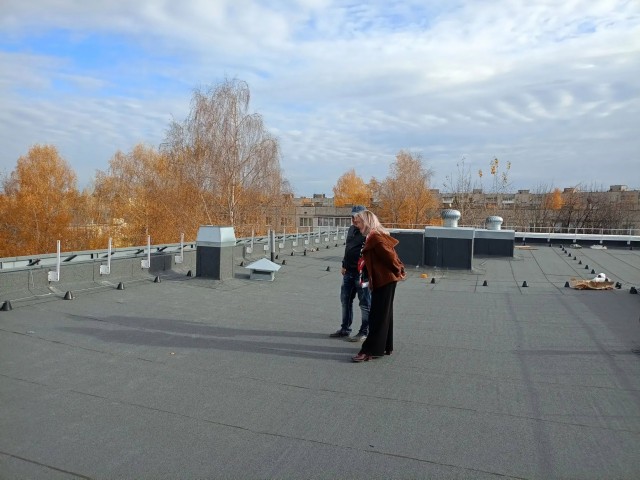

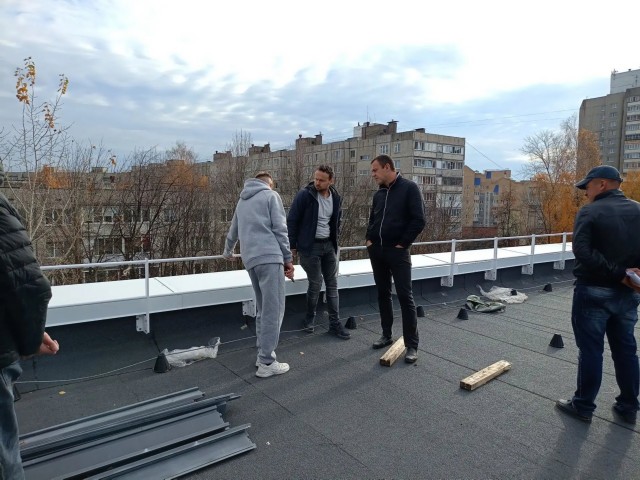

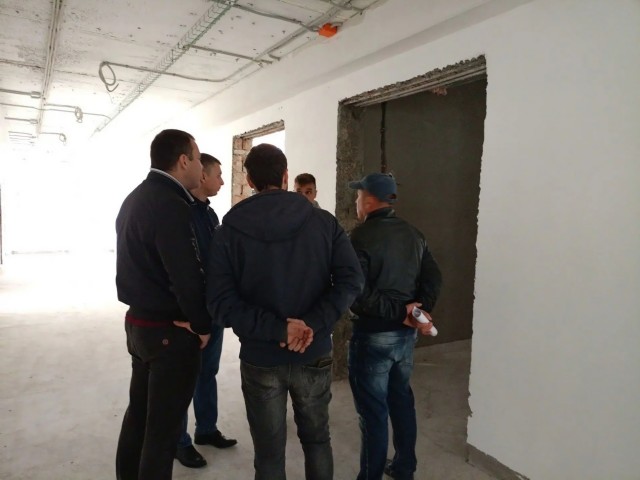

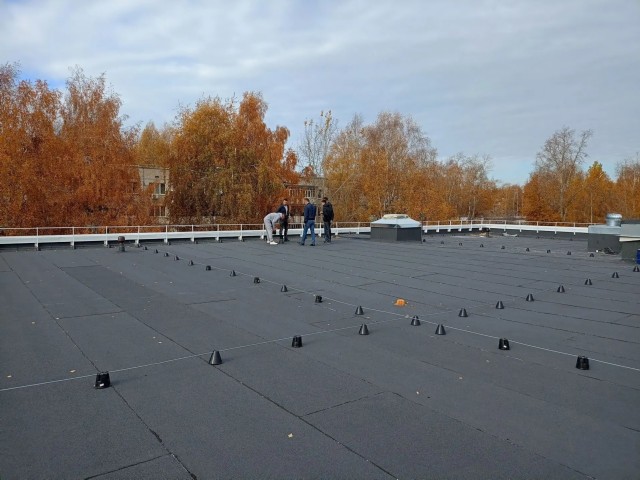

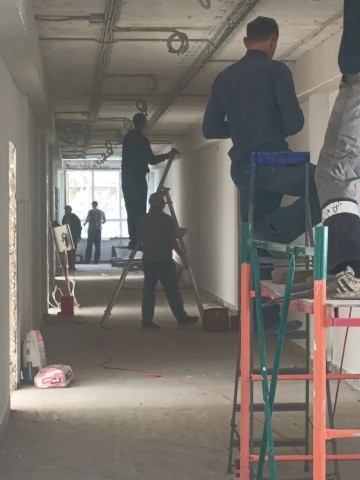

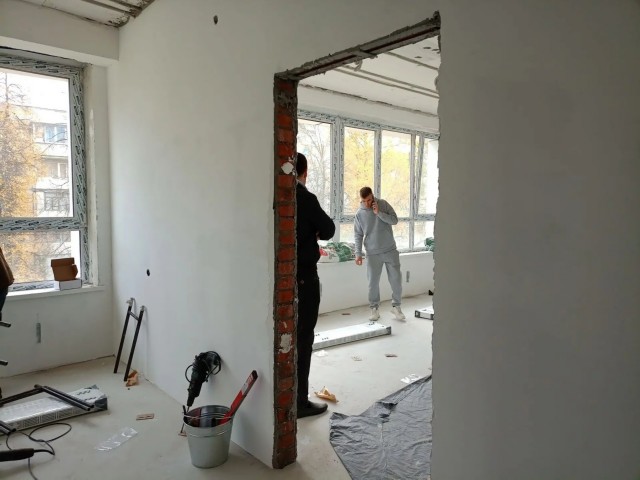

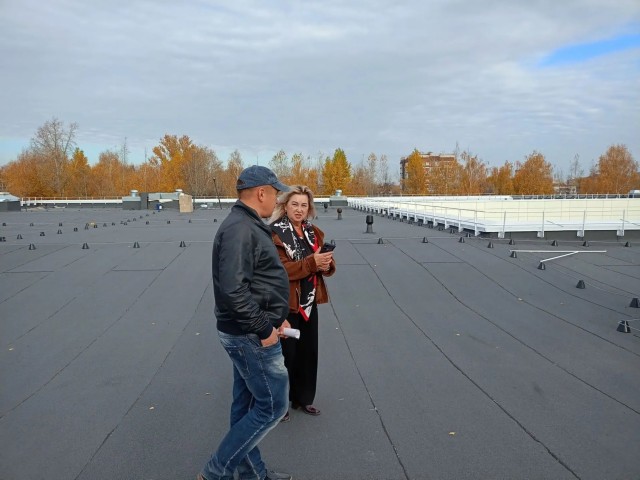

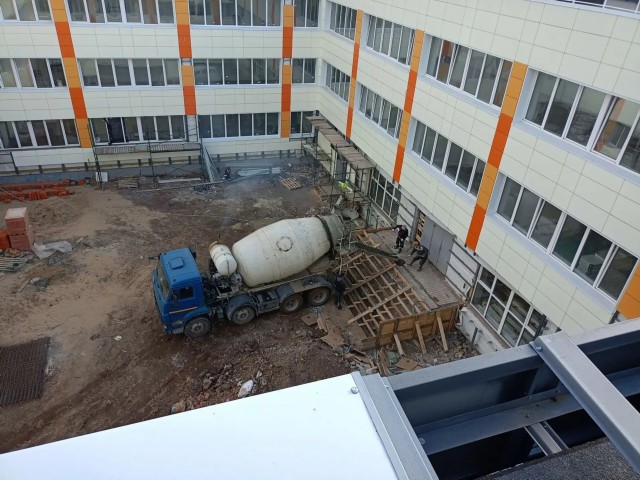

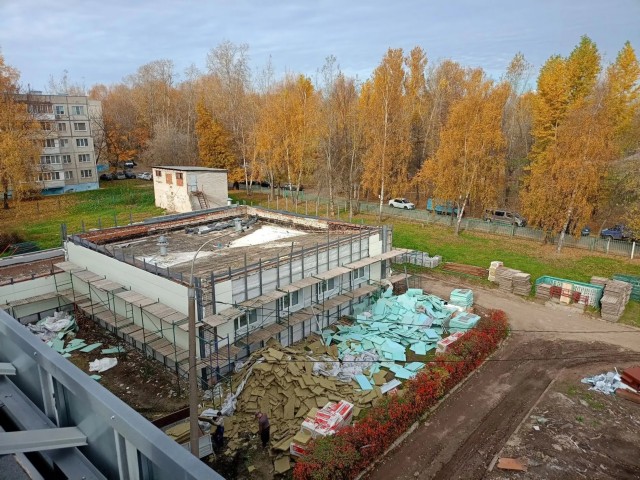

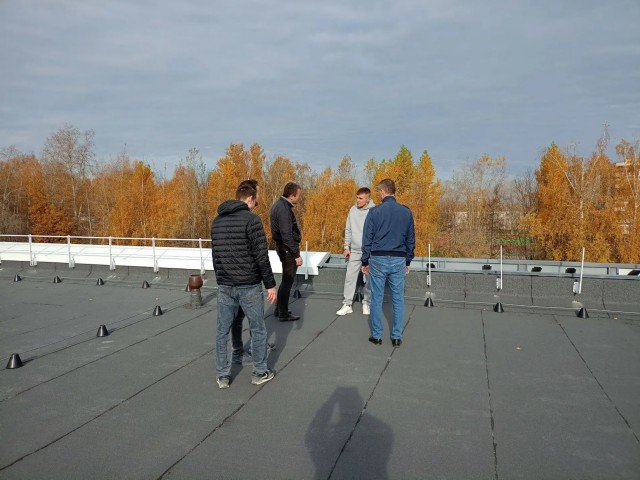

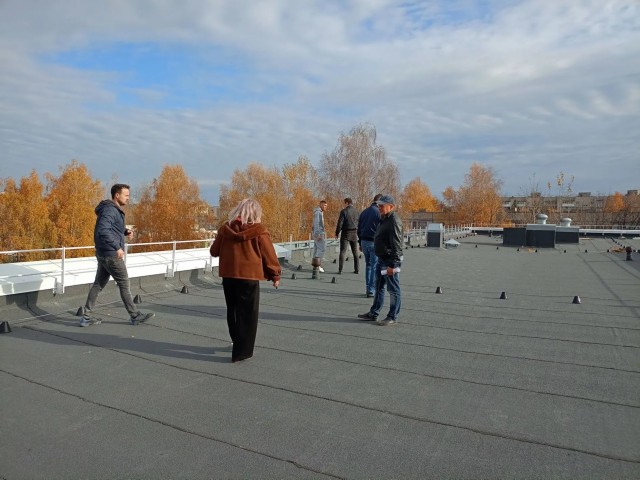

15 октября 2026 года |

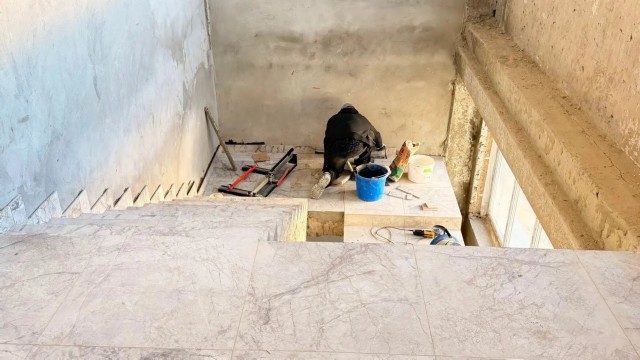

| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 15.10.2026 г |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|

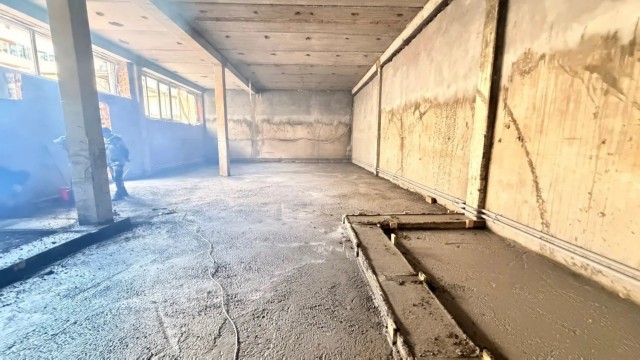

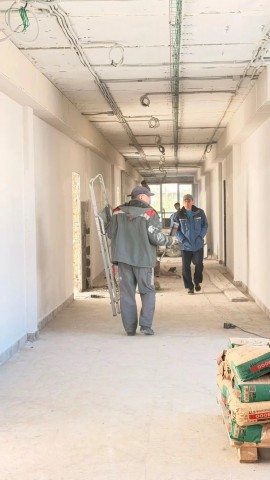

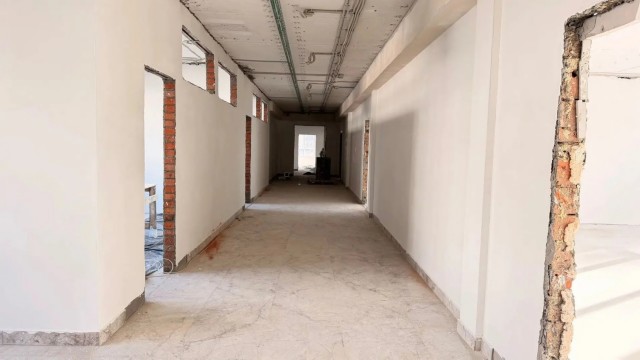

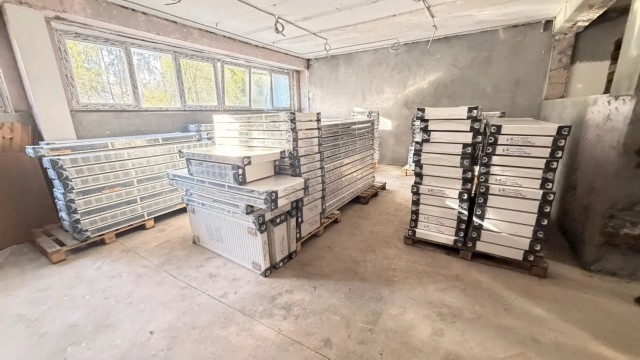

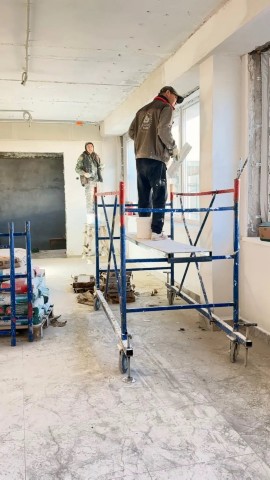

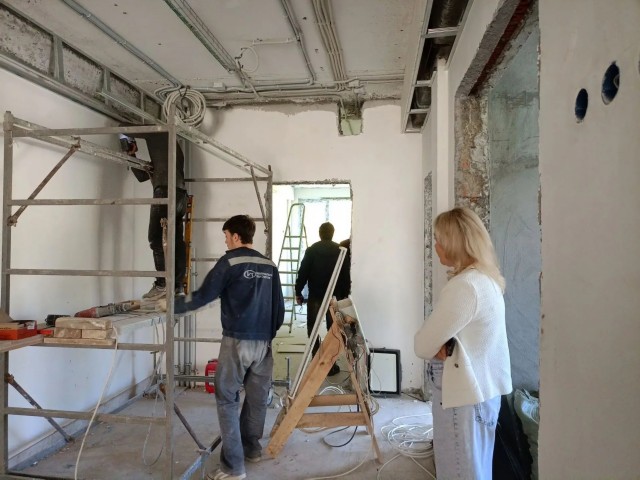

08 октября 2026 года |
|
|
|
|
|
|
|
|
|

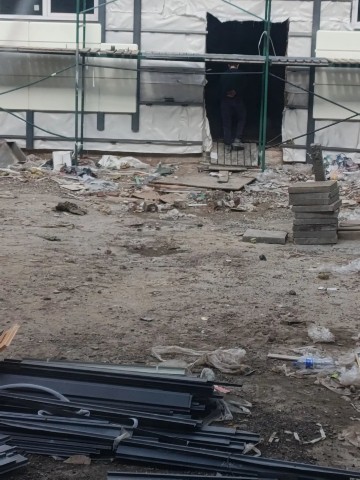

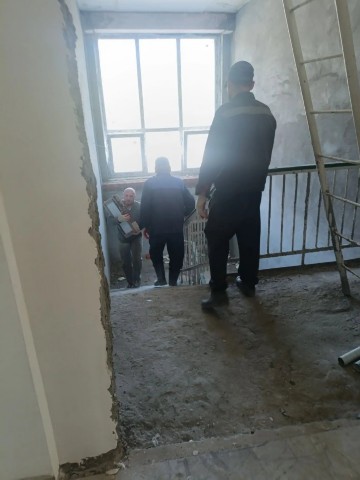

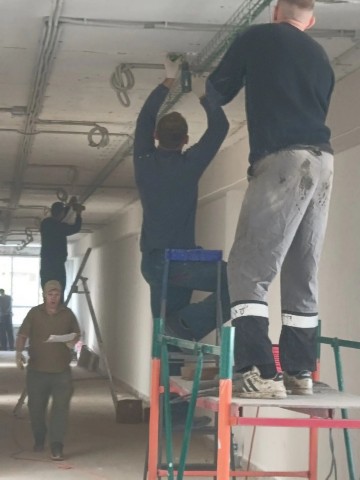

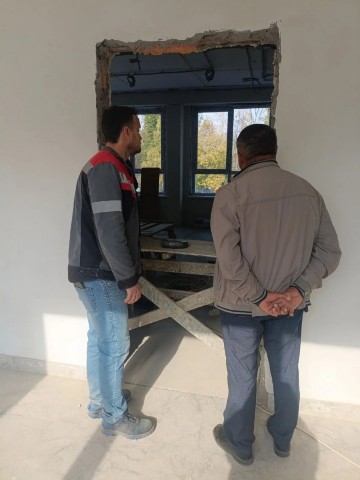

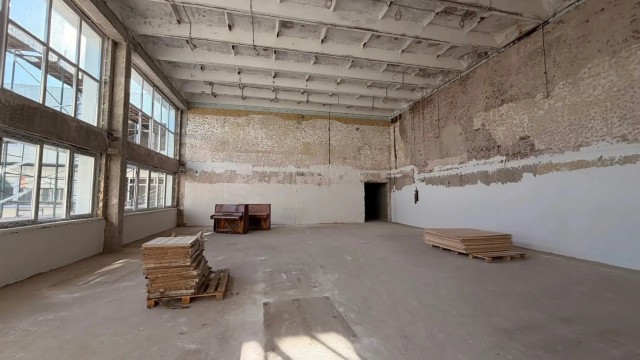

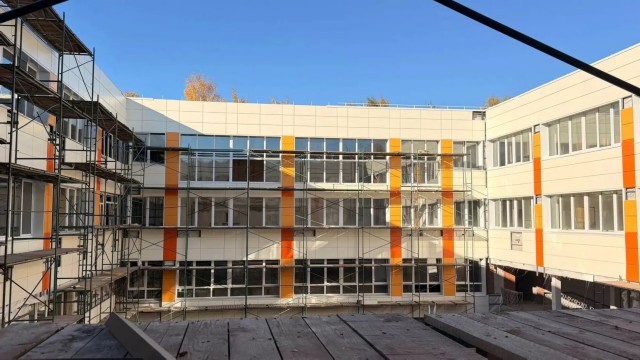

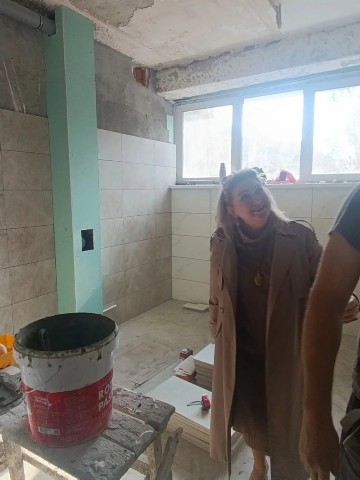

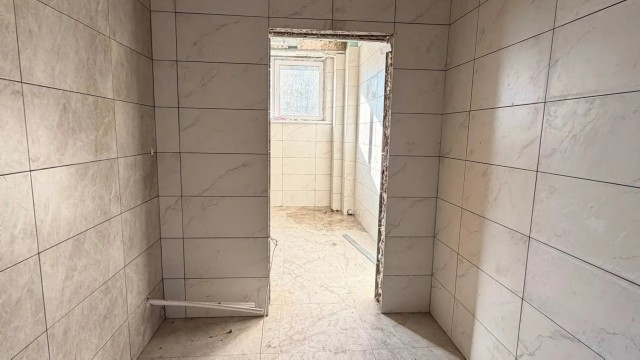

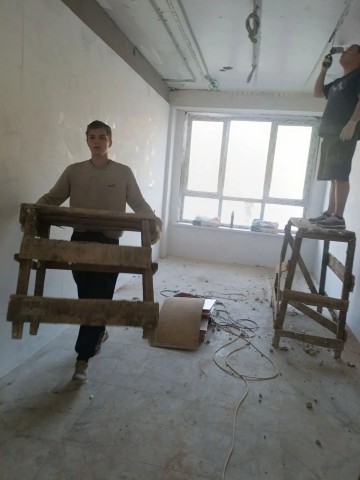

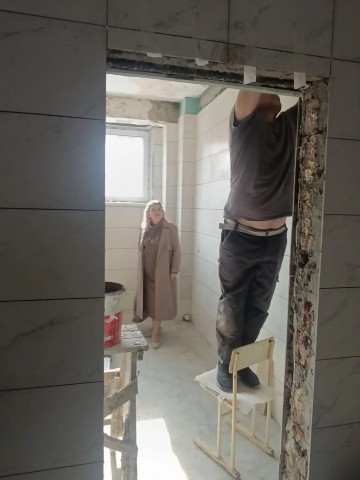

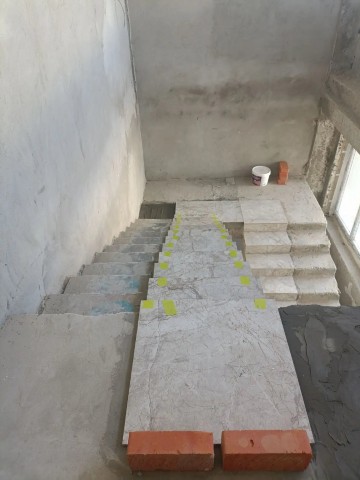

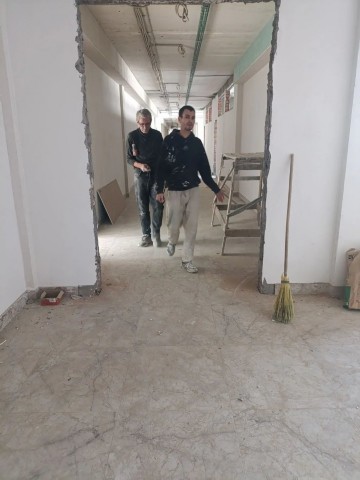

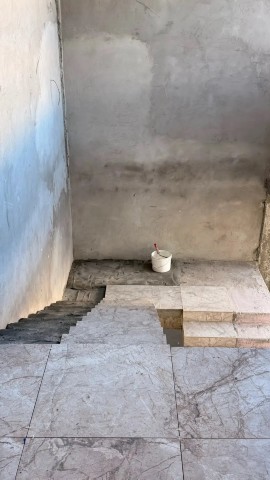

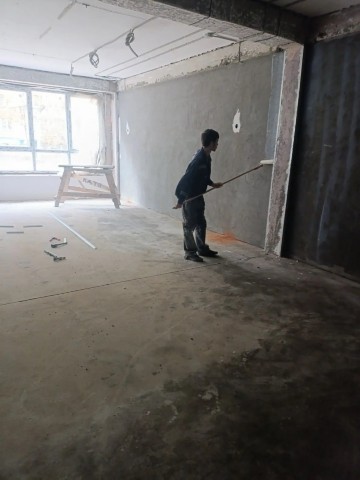

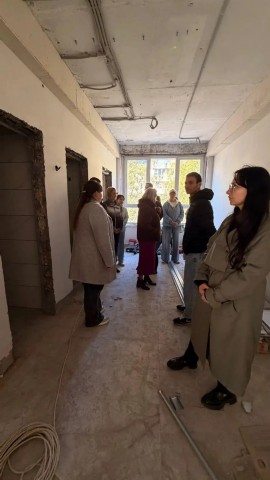

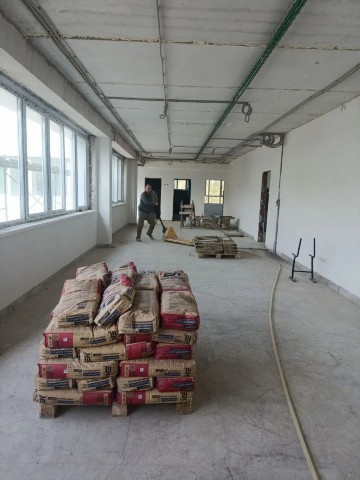

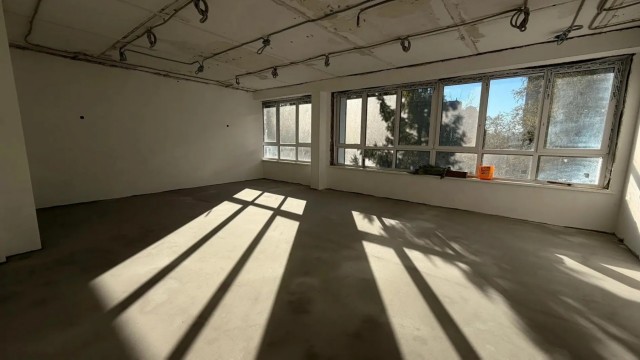

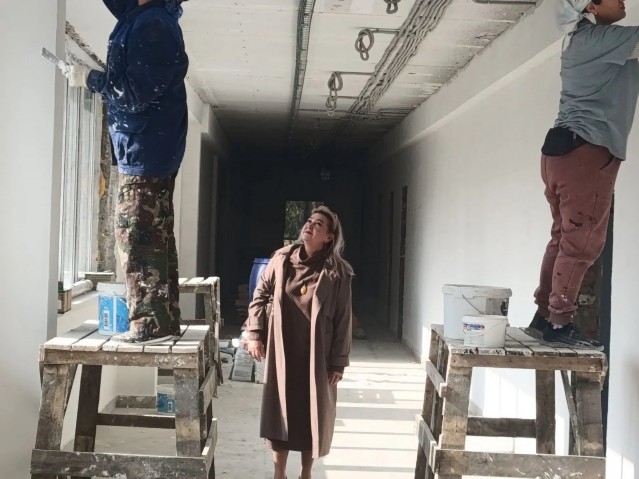

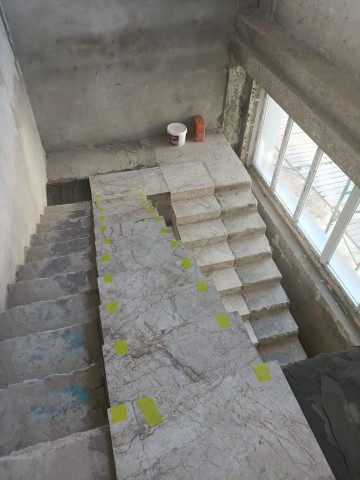

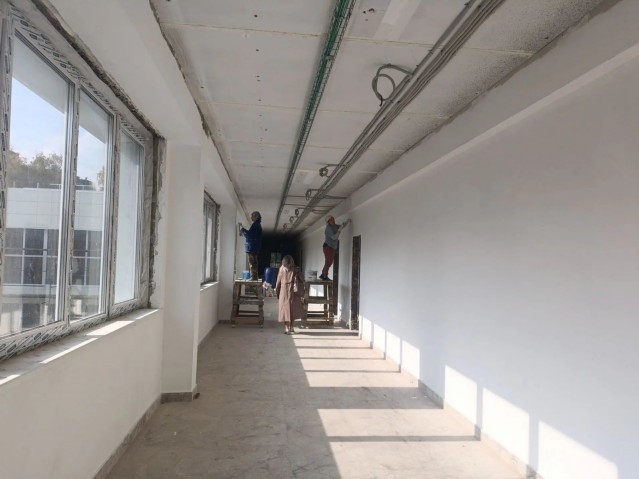

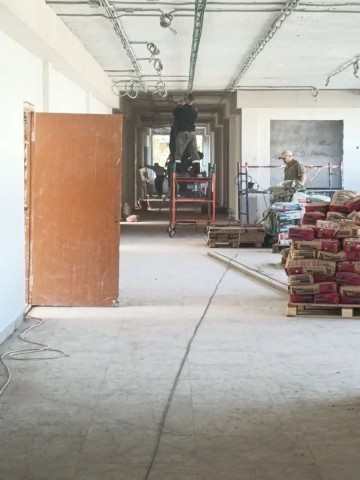

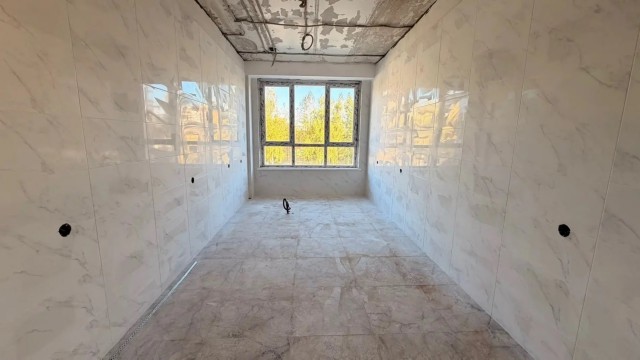

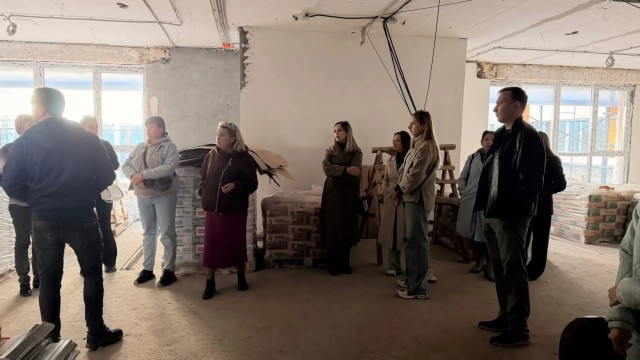

01 октября 2026 года |
| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 01.10.2026 г |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|

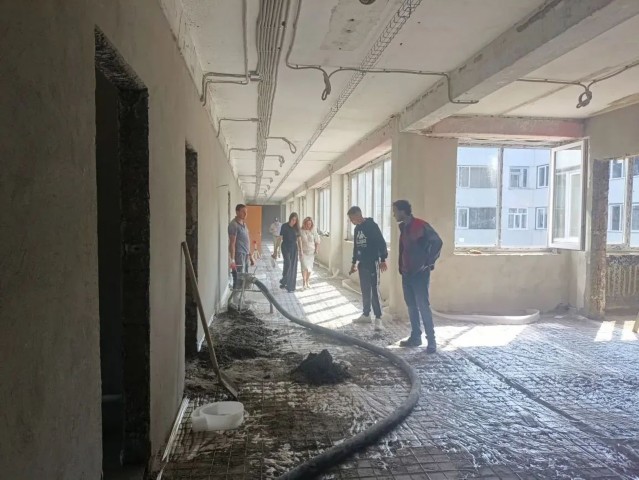

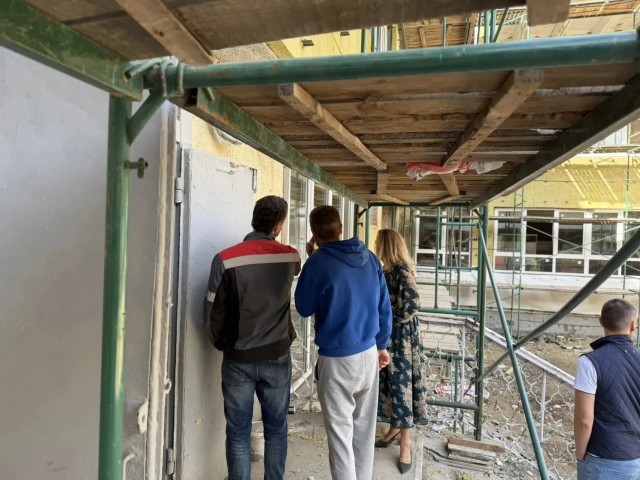

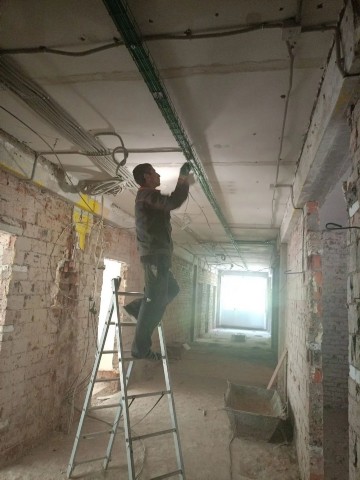

24 сентября 2026 года |

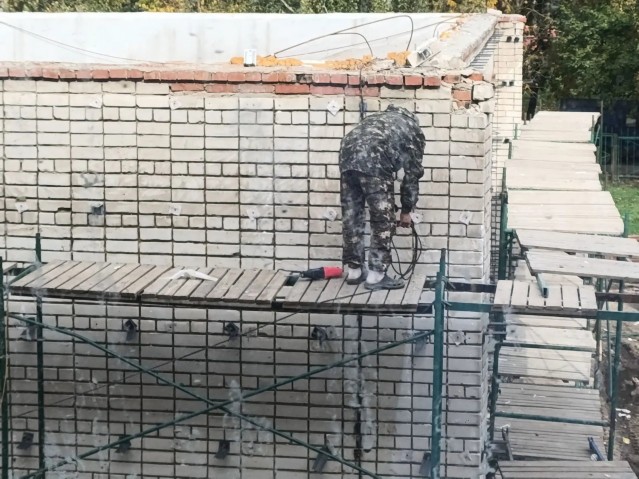

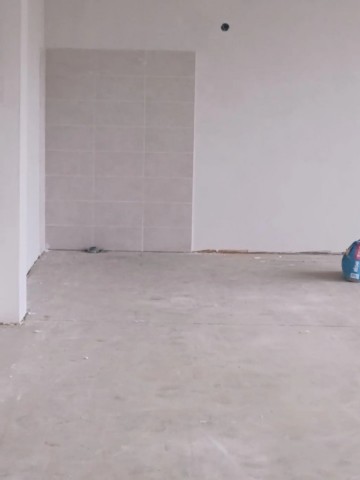

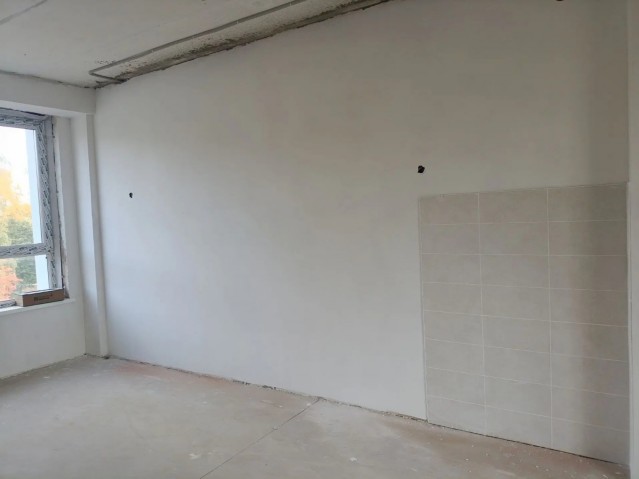

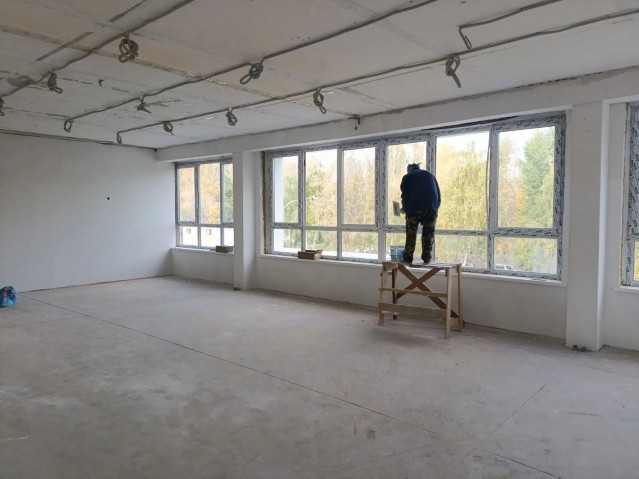

| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 23.09.2026 г |
|

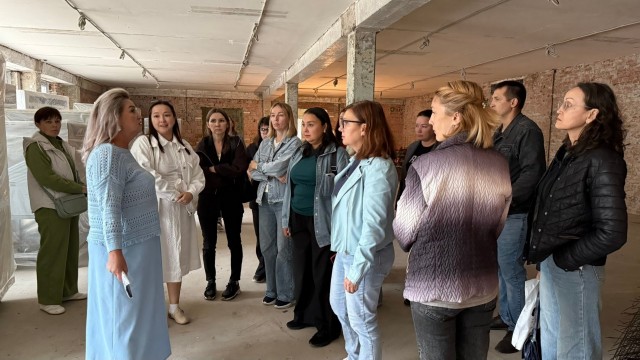

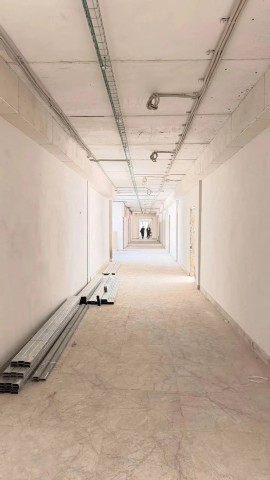

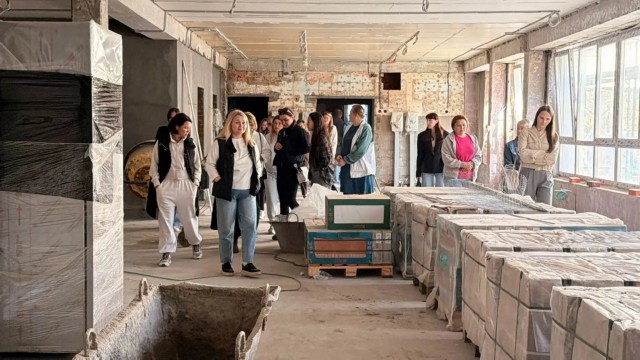

Родительский контроль проверил ход капитального ремонта в школе №37 Чебоксар: выполнено более половины работ. В МБОУ «СОШ № 37» города Чебоксары состоялось рабочее совещание, посвященное ходу масштабного капитального ремонта. В мероприятии приняли участие представители администрации школы, подрядной организации и активные родители учеников. Напомним, обновление образовательного учреждения проходит в рамках государственной программы Российской Федерации «Развитие образования» при поддержке федерального проекта «Новая школа». Ключевым событием совещания стала презентация промежуточных итогов для родительской общественности. По состоянию на текущий момент готовность объекта составляет 57%. фото |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|

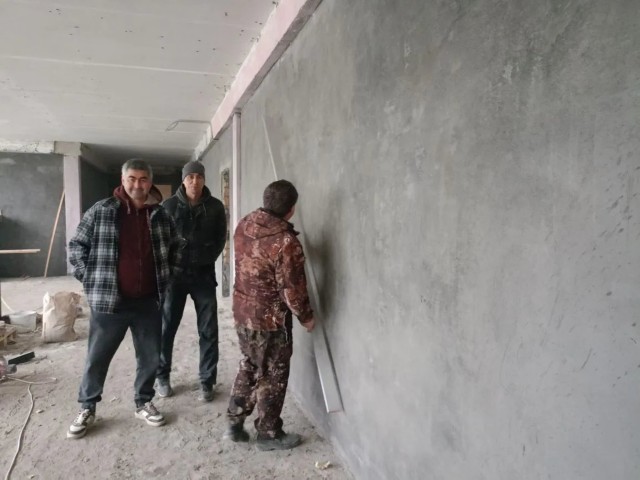

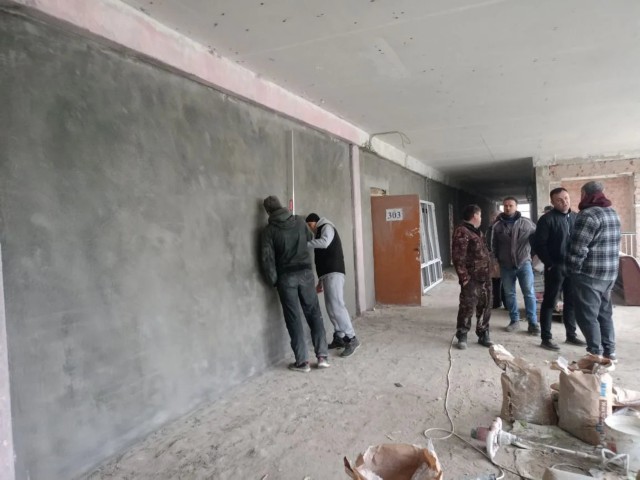

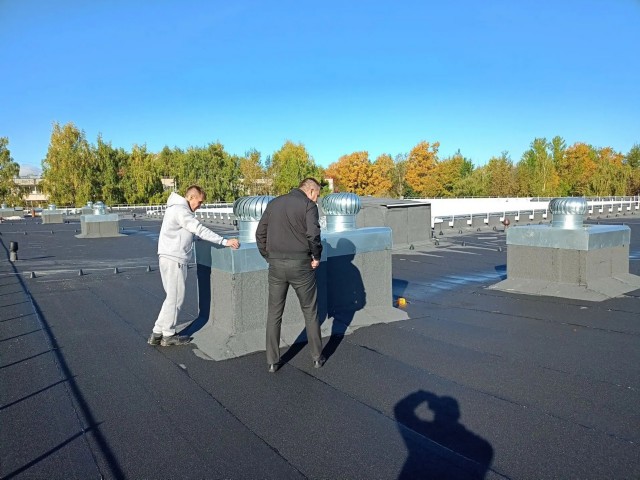

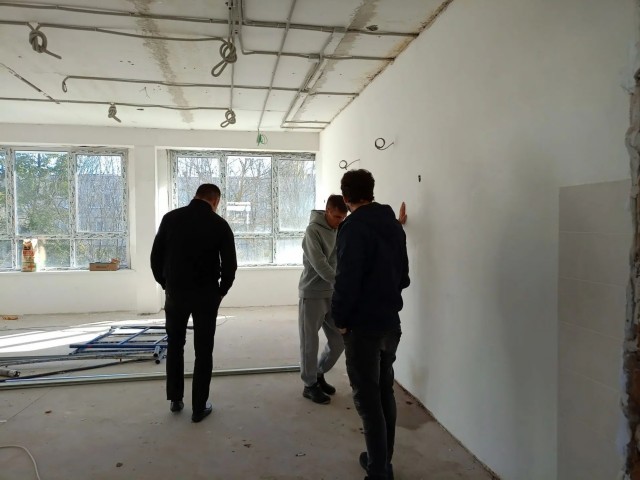

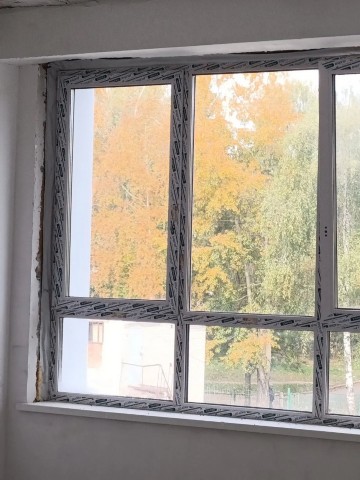

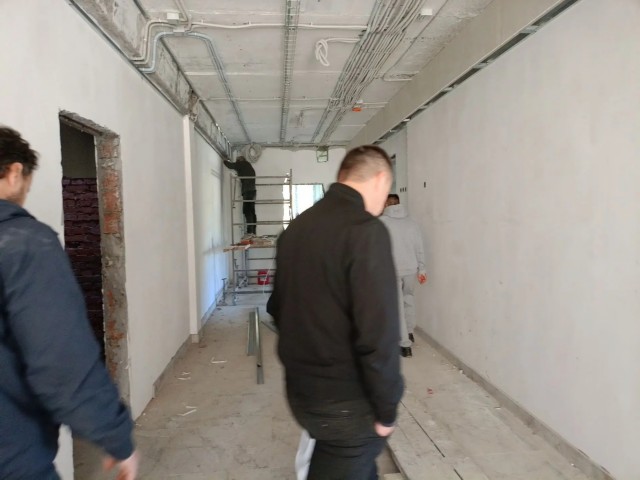

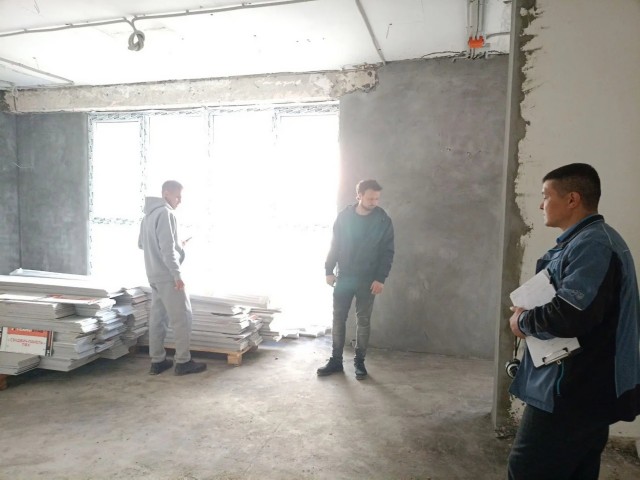

17 сентября 2026 года |

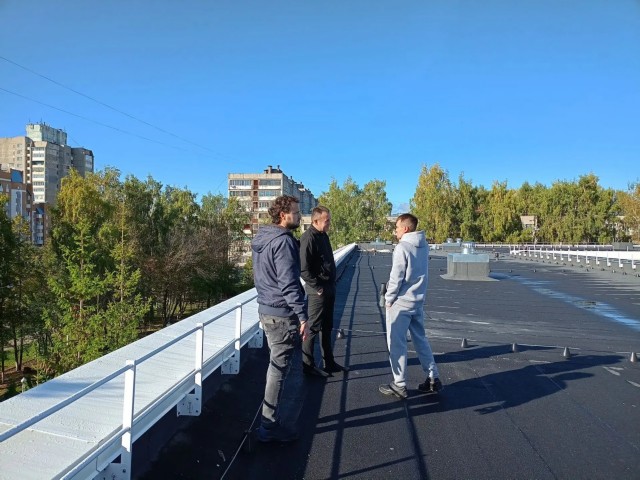

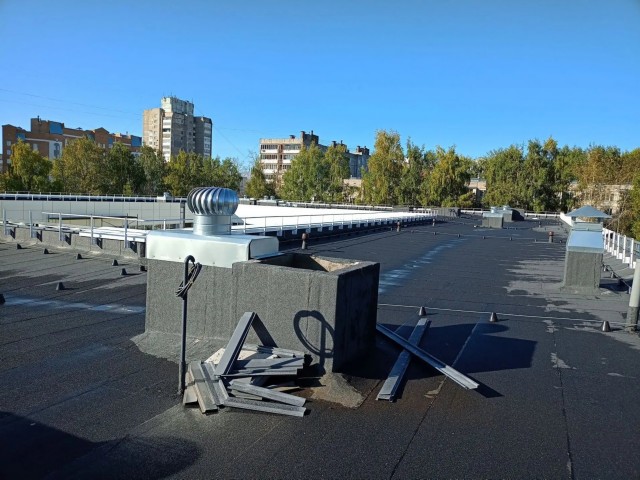

| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 17.09.2026 г |
|
|
|
|
|
|
|
|
|
|
|
|
|
|

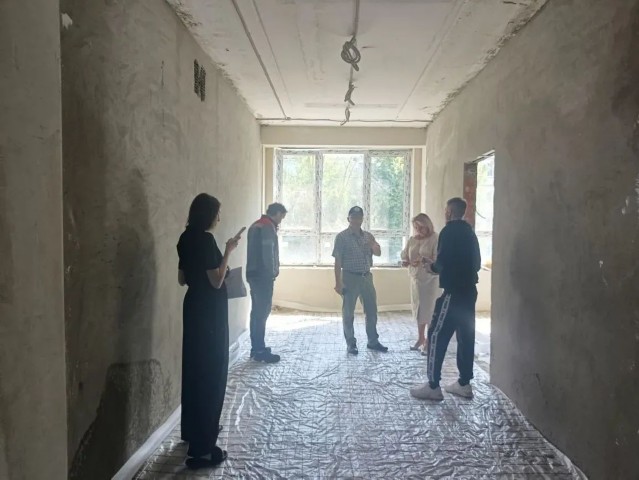

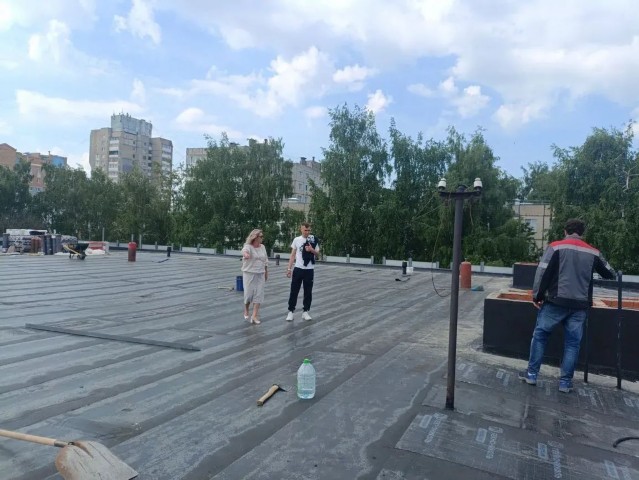

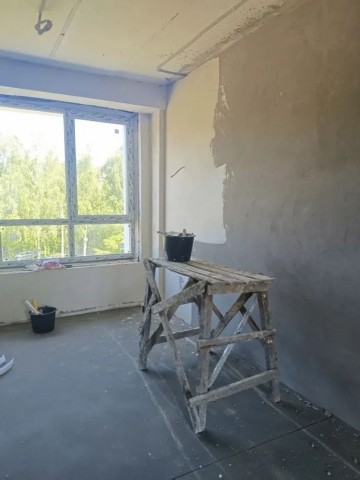

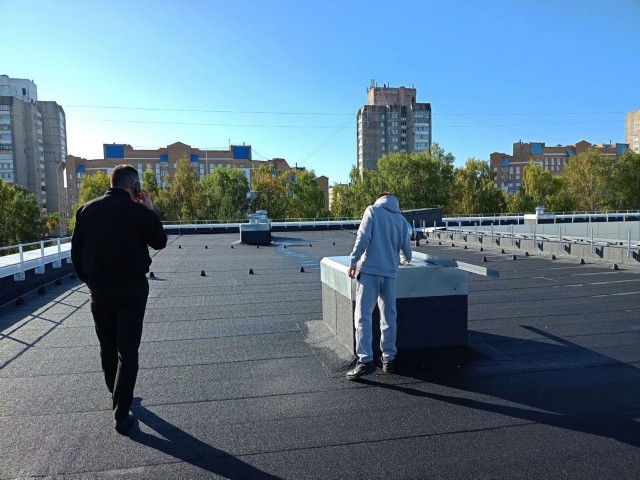

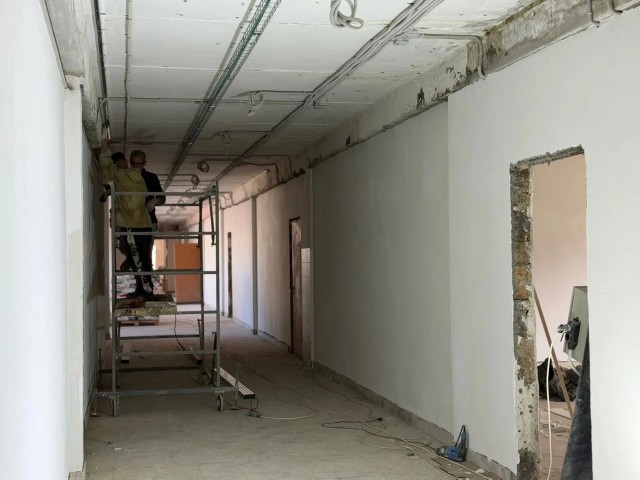

10 сентября 2026 года |

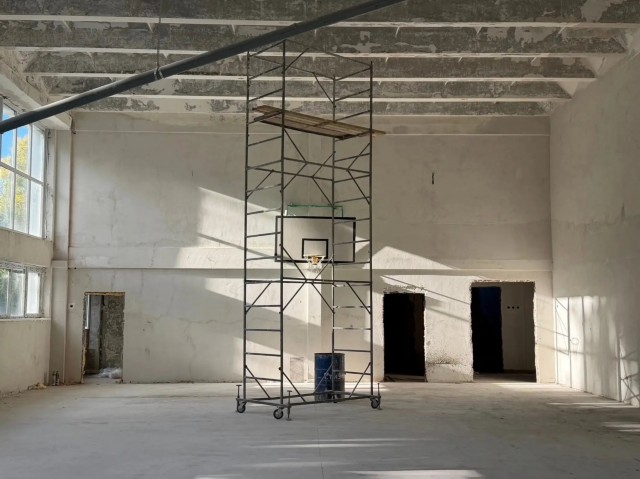

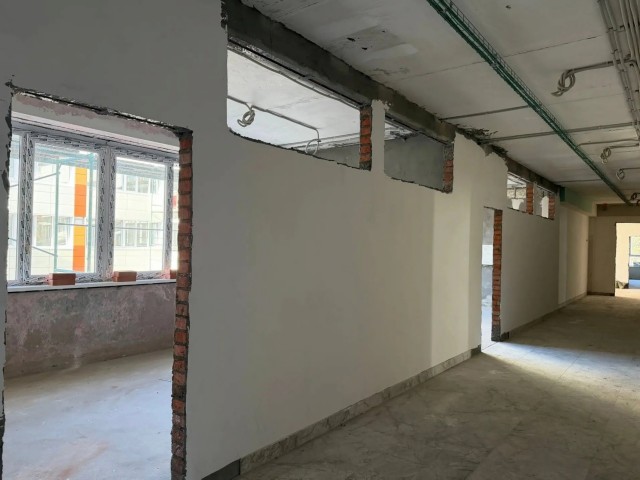

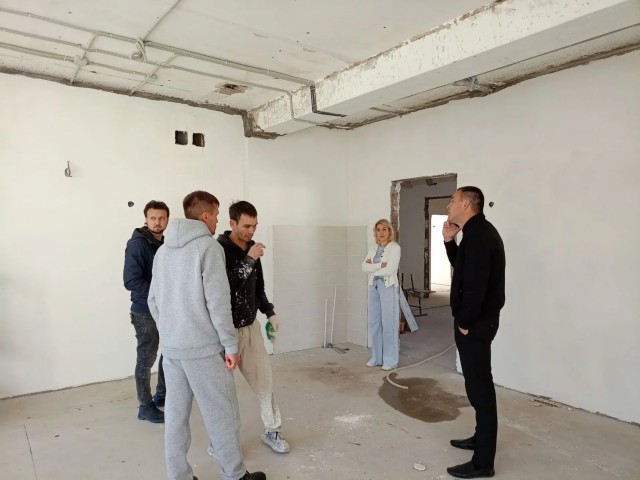

| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 10.09.2026 г |
|

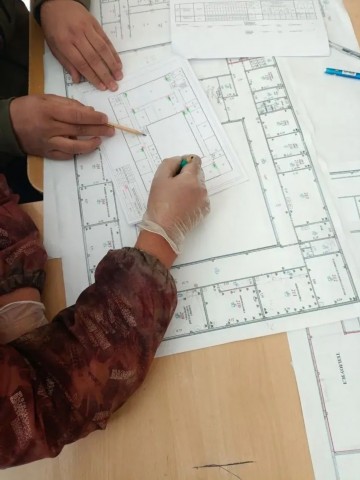

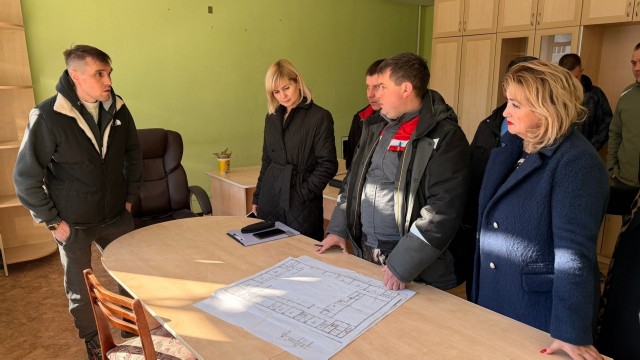

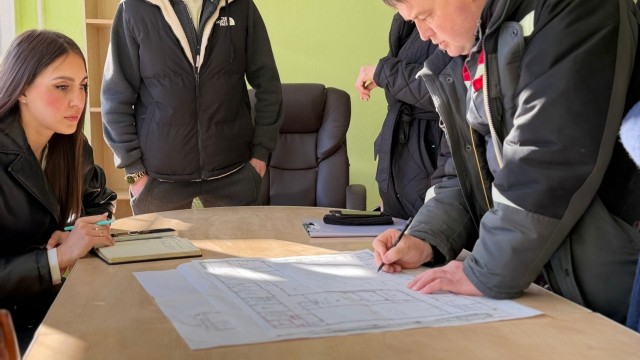

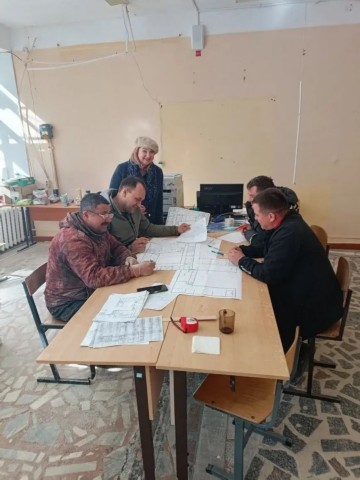

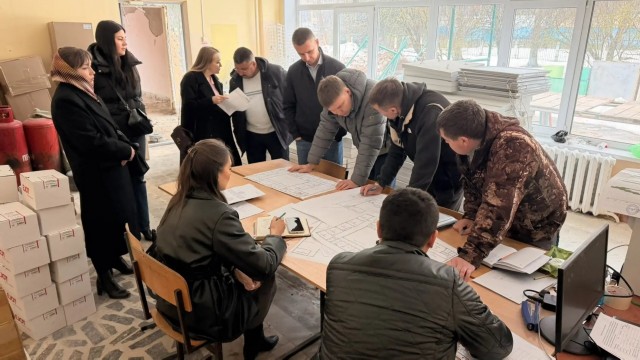

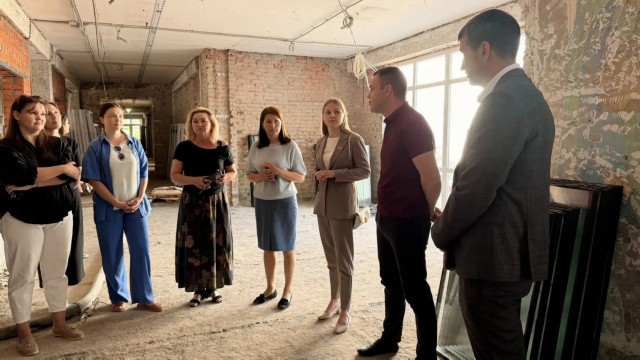

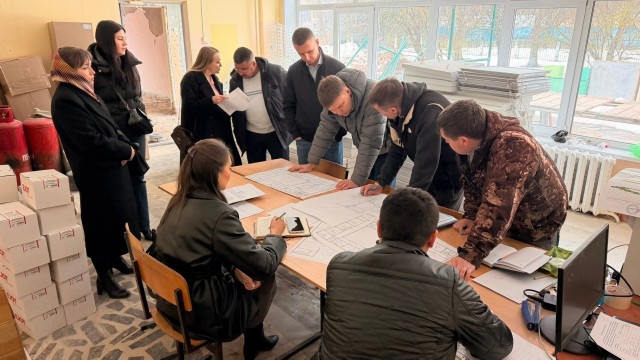

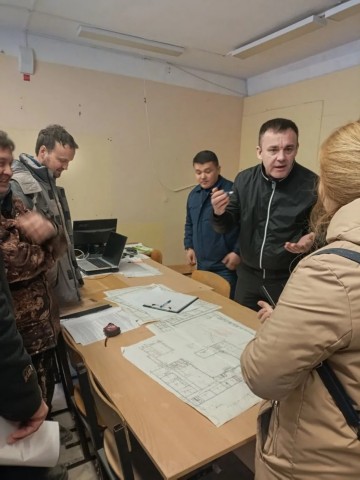

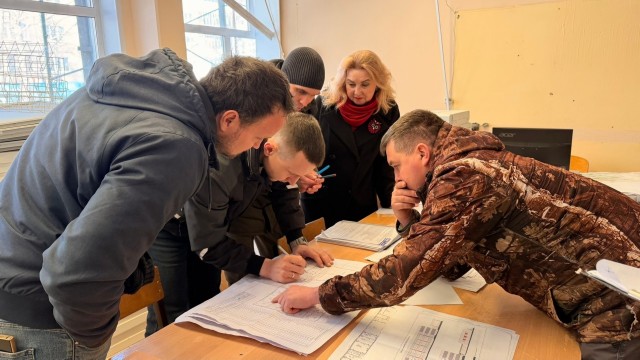

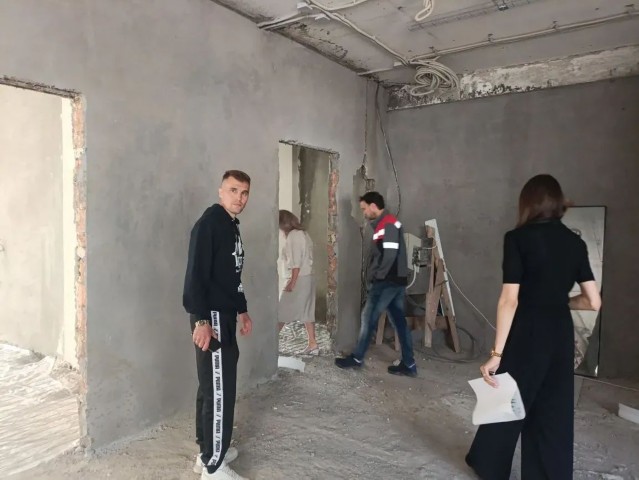

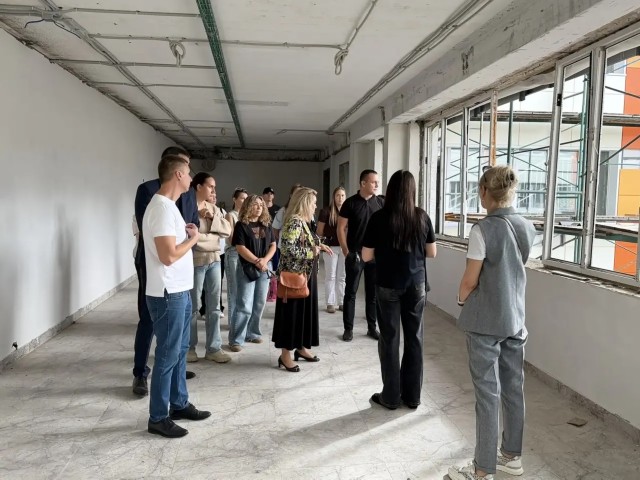

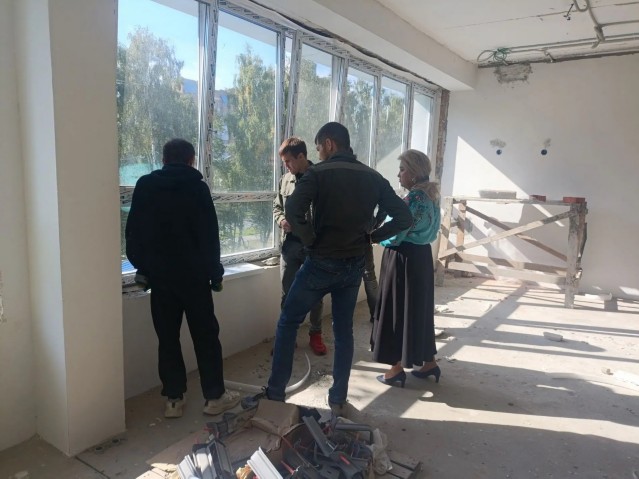

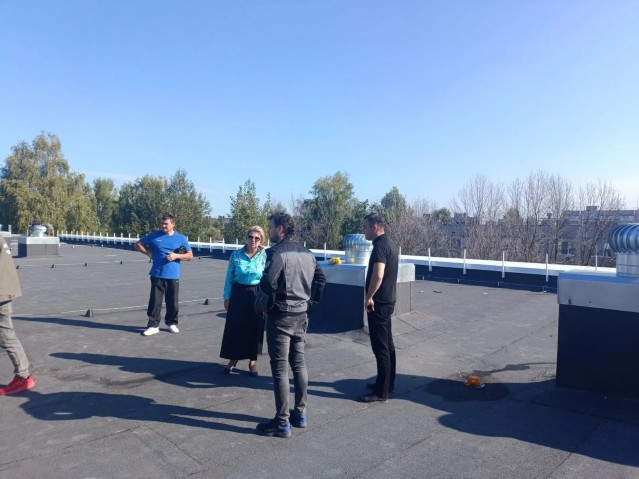

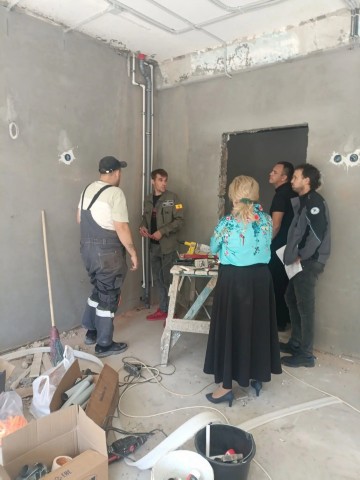

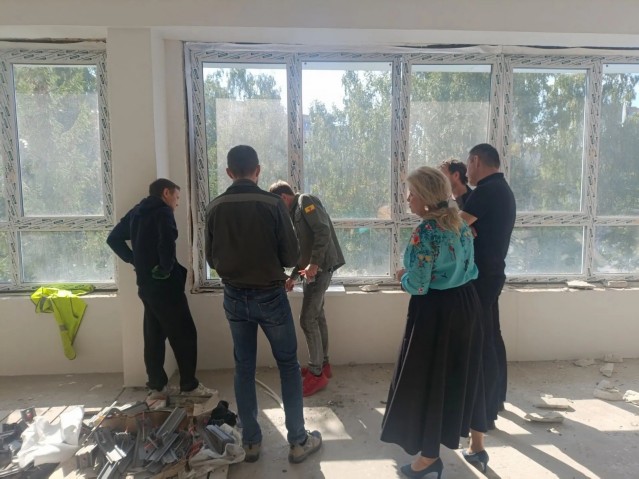

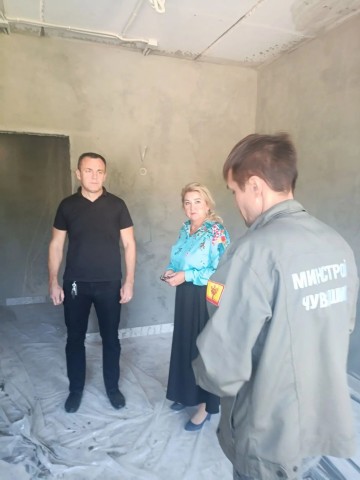

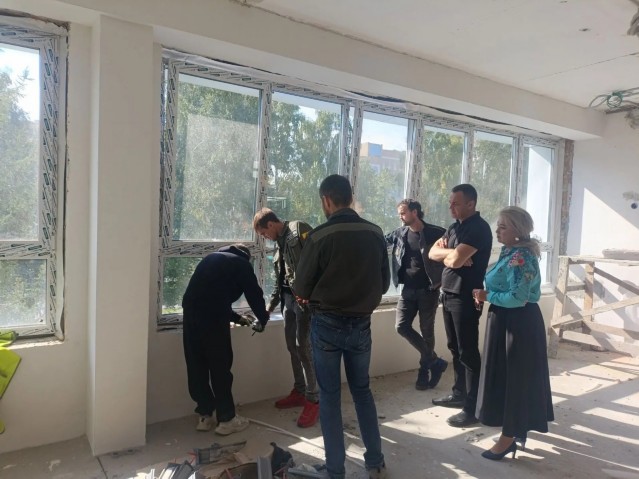

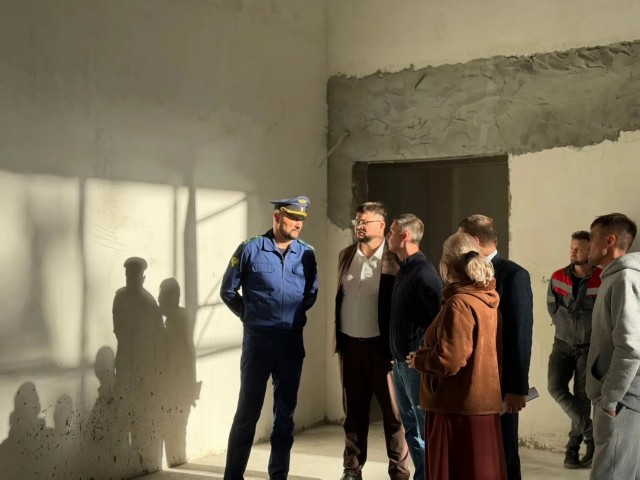

10 сентября состоялось рабочее совещание по вопросам капитального ремонта МБОУ «СОШ № 37» г. Чебоксары. Капитальный ремонт образовательного учреждения продолжается в рамках государственной программы «Развитие образования» при поддержке проекта «Новая школа». В совещании приняли участие:
- первый заместитель прокурора Чувашской Республики — М. С. Шпаков;
- глава города Чебоксары — С. О. Трофимов; - начальник управления образования администрации города — А. П. Лукшин;
- специалисты службы Единого заказчика; - директор МБОУ «СОШ № 37» г. Чебоксары — Р. А. Соснова.
В школе ведётся комплекс строительно-ремонтных работ, обеспечено постоянное взаимодействие ответственных структур; рабочая деятельность осуществляется в плановом режиме. |
|
|
|
|
|
|
|
|
|
|
|
04 сентября 2026 года |
|

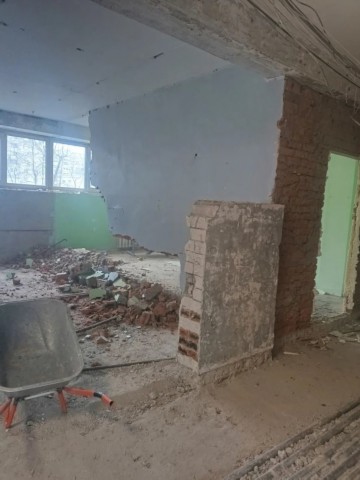

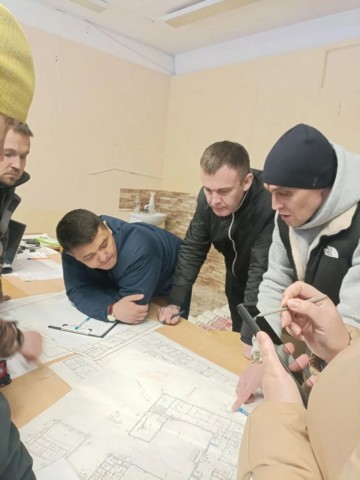

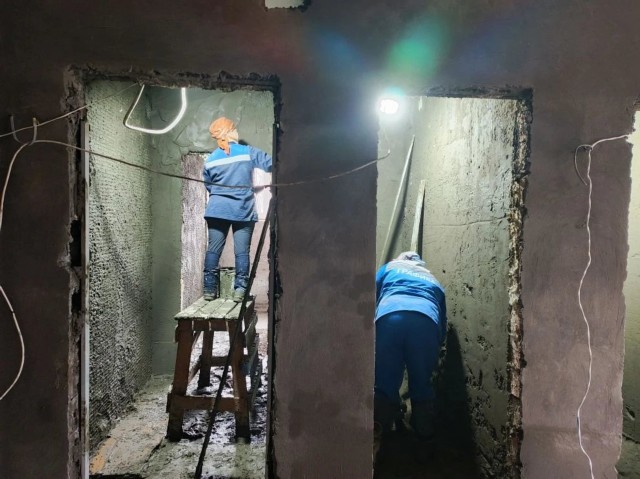

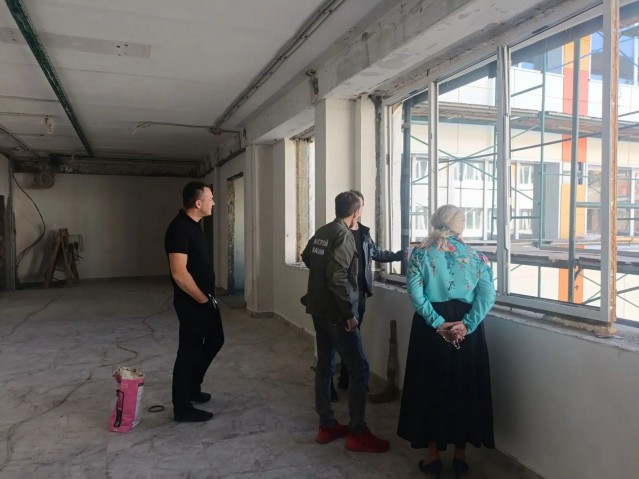

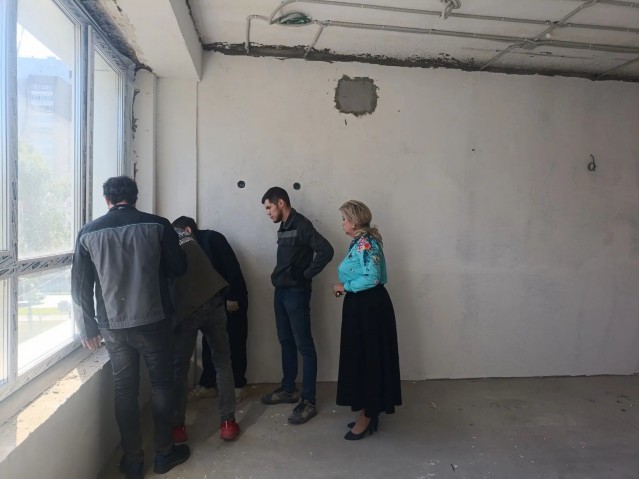

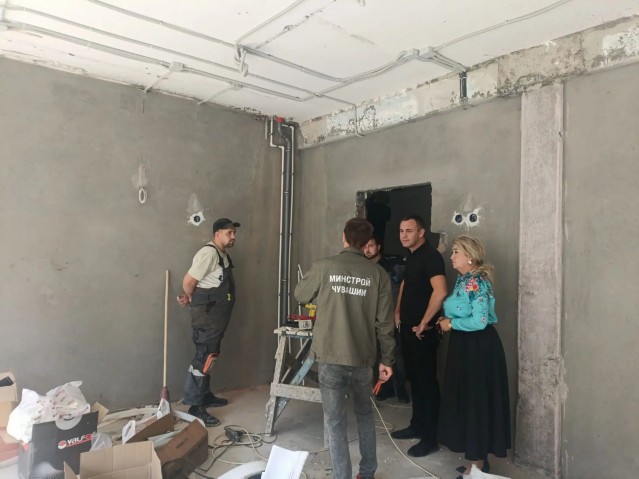

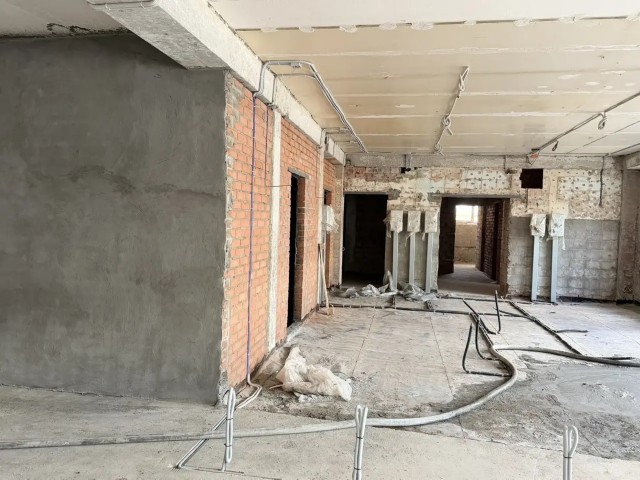

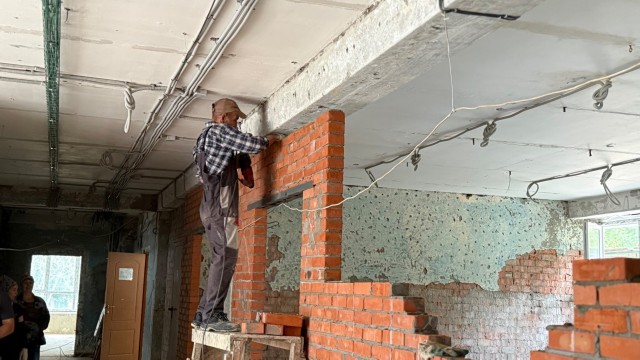

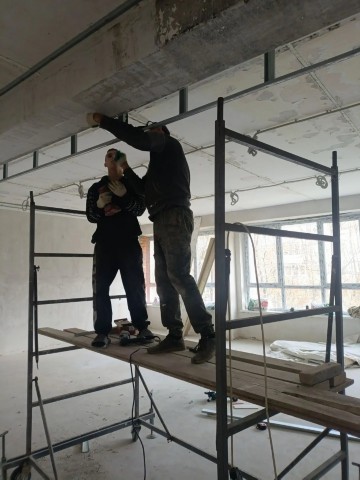

В МБОУ «СОШ №37» г. Чебоксары продолжается масштабный капитальный ремонт. Модернизация здания проводится в рамках государственной программы «Развитие образования» при поддержке проекта «Новая школа».
По состоянию на 4 сентября 2026 года выполнен 51% запланированных работ. Подрядчики наращивают темпы: увеличивается количество рабочих бригад, активно ведутся внутренние отделочные работы.

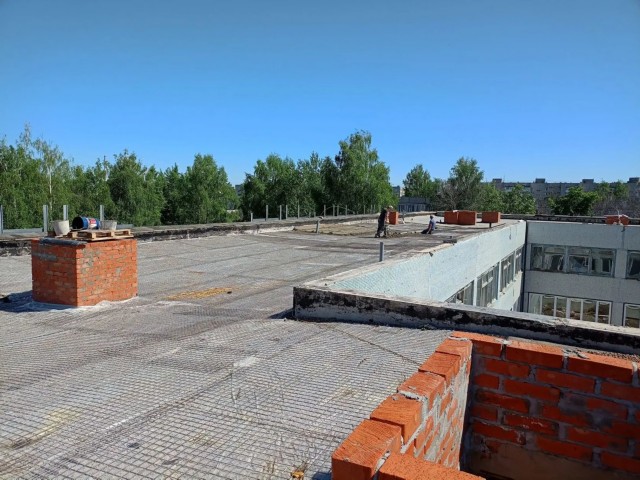

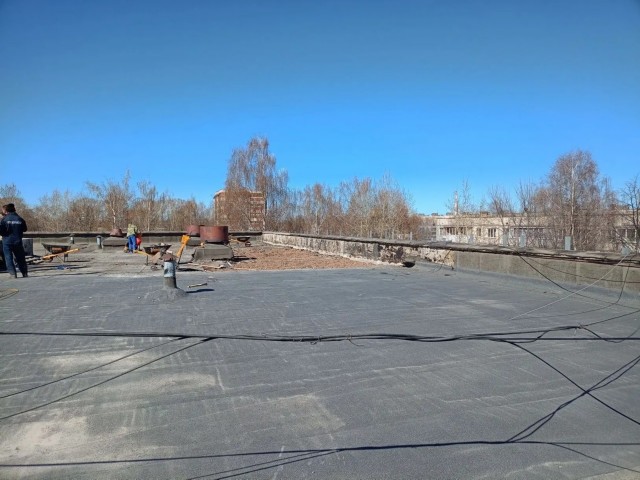

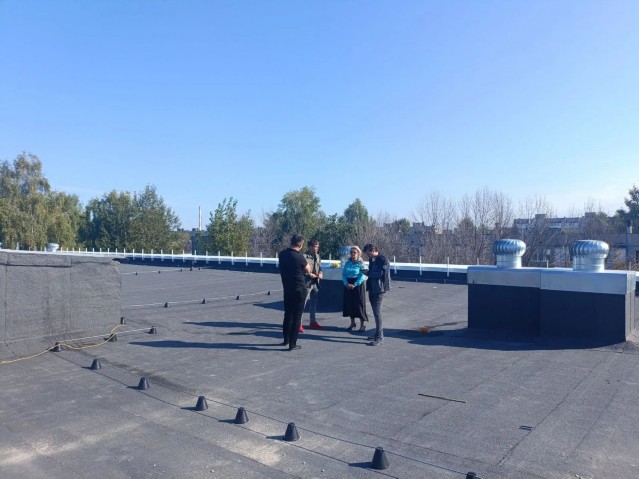

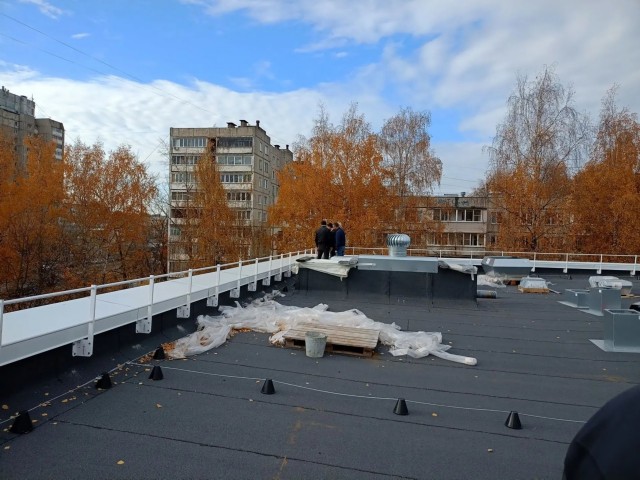

На сегодняшний день кровельные работы завершены, продолжается монтаж вентиляционной системы и работы по обновлению фасада. В ближайшее время начнётся малярная отделка помещений.
- 1-й этаж: выполнена штукатурка стен.

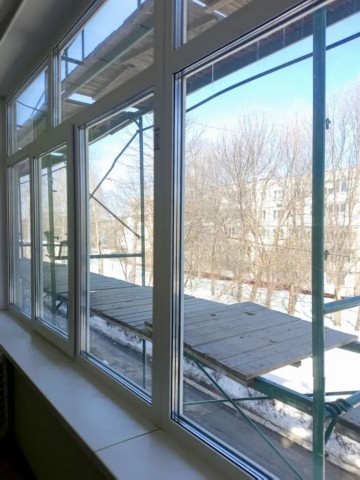

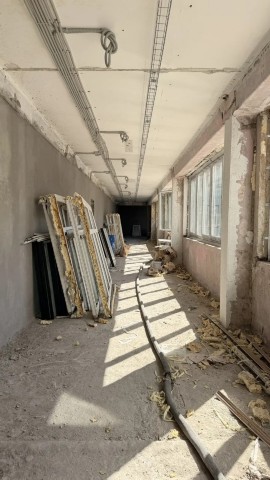

- 2-й этаж: продолжается замена окон.
- 3-й этаж: кабинеты зашпаклёваны, электромонтажные работы практически завершены.
На следующей неделе запланирован монтаж потолков, параллельно устанавливаются подоконники.

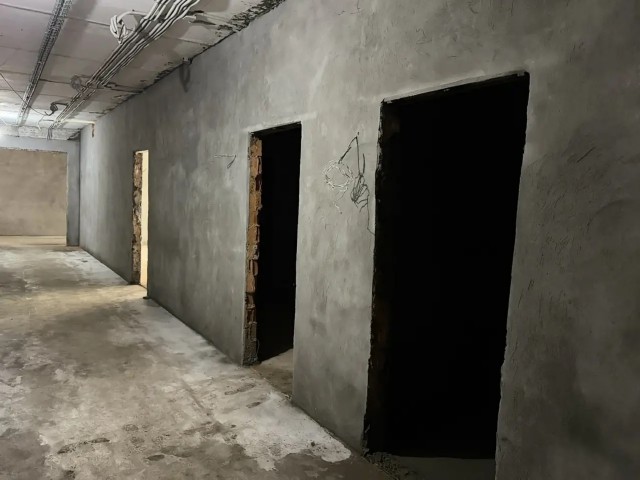

Подвальные помещения: работают специалисты по сантехническим системам.

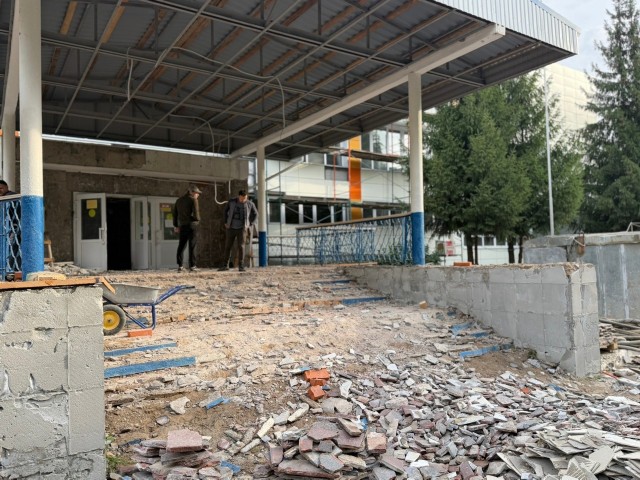

Бассейн: после прохождения экспертизы начаты демонтажные работы.

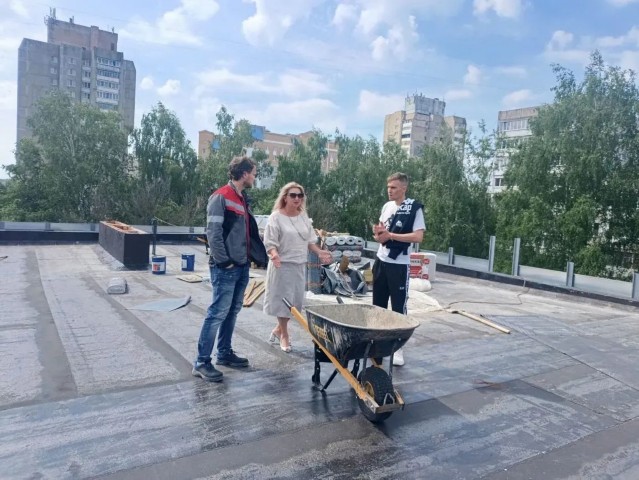

Депутат Государственного Совета Чувашской Республики Владимиров А.А. отметил заметный прогресс, достигнутый за последнюю неделю. Работы продолжаются в соответствии с графиком. Важно сохранить набранный темп и положительную динамику. Ход капитального ремонта находится на постоянном контроле руководства школы. фото |
|
|
|
|
|
|
|
|
|
|
|

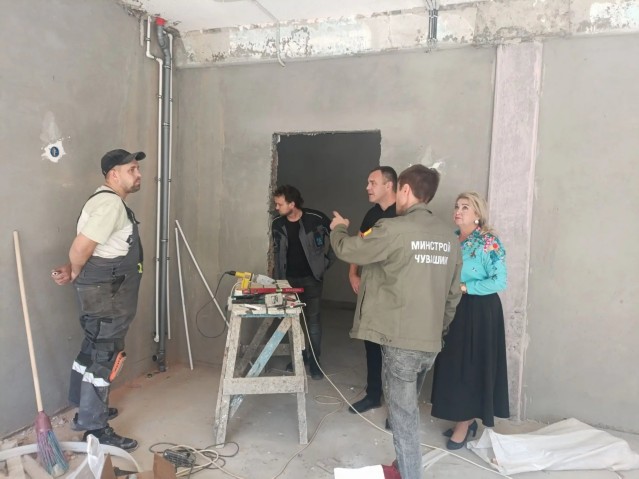

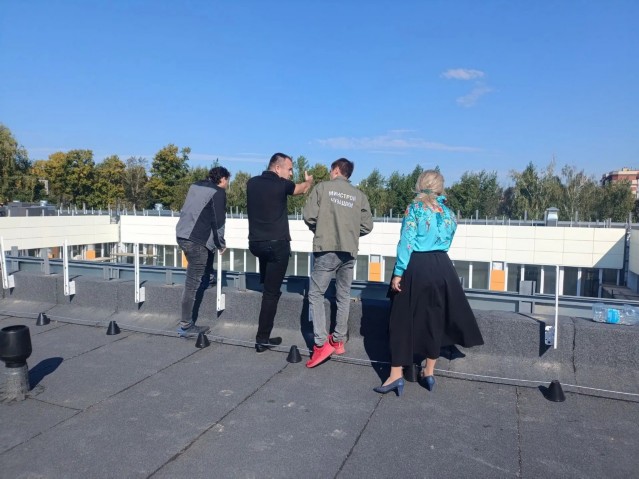

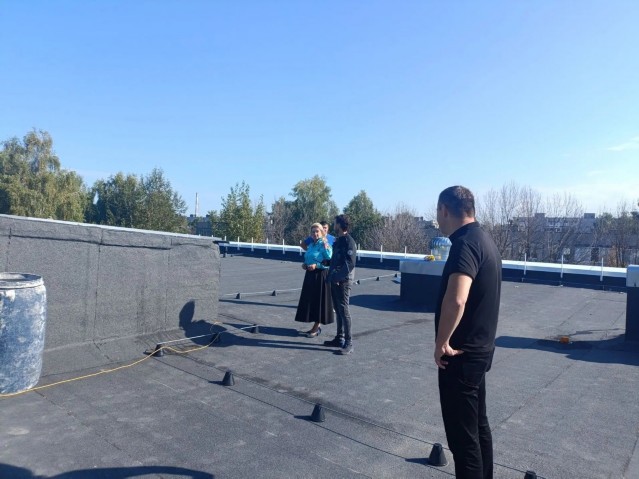

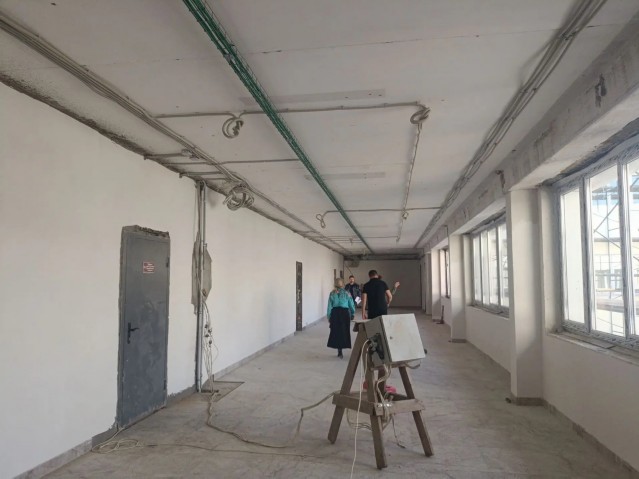

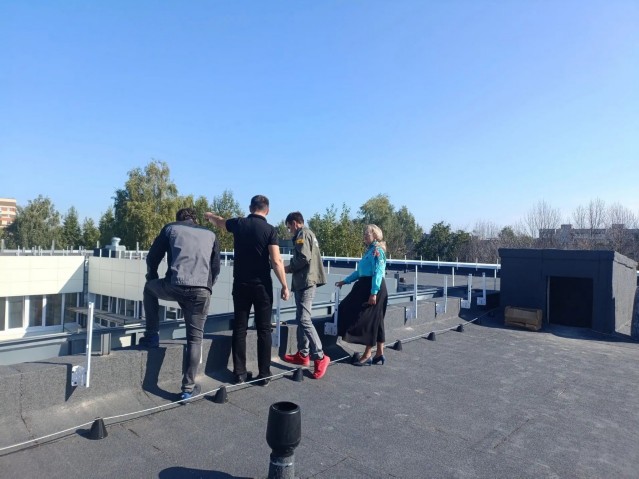

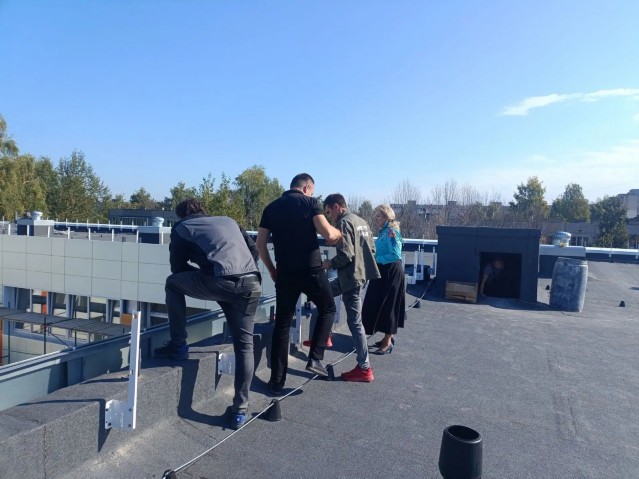

03 сентября 2026 года |
| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 03.09.2026 г |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|

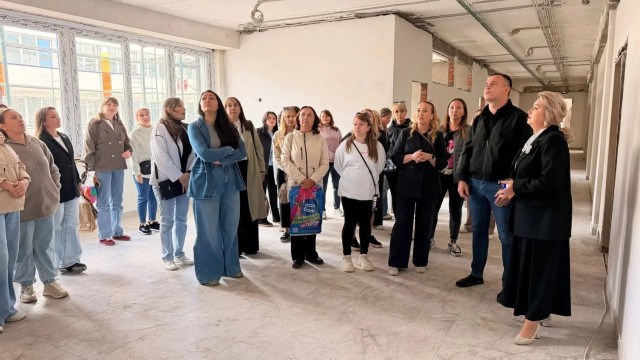

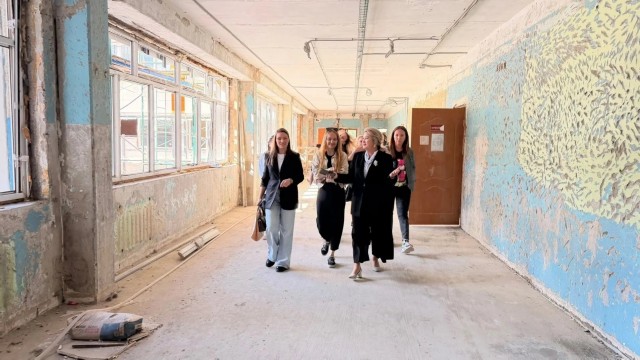

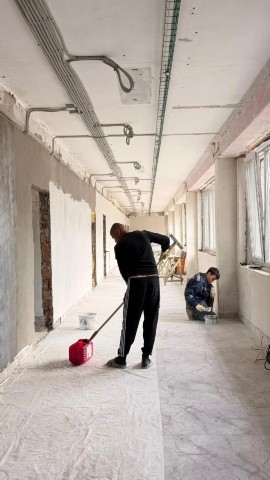

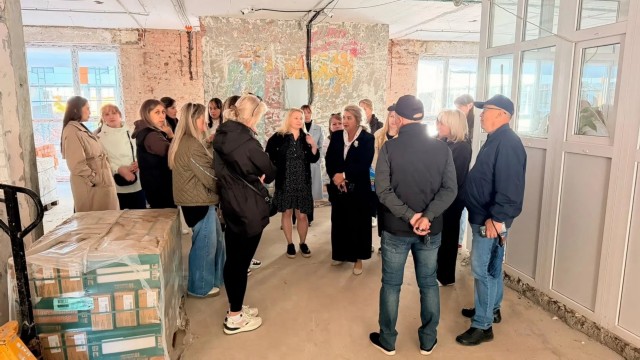

28 августа 2026 года |
|

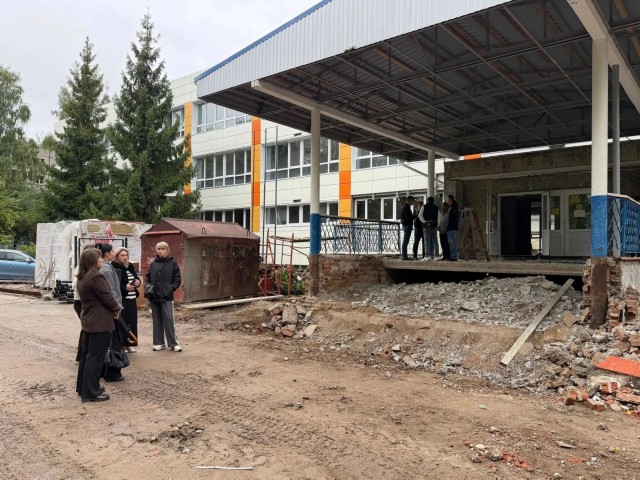

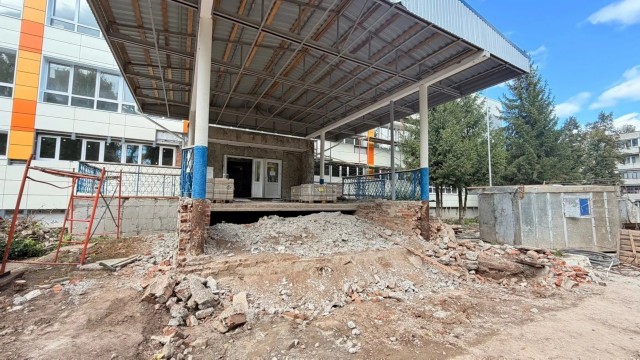

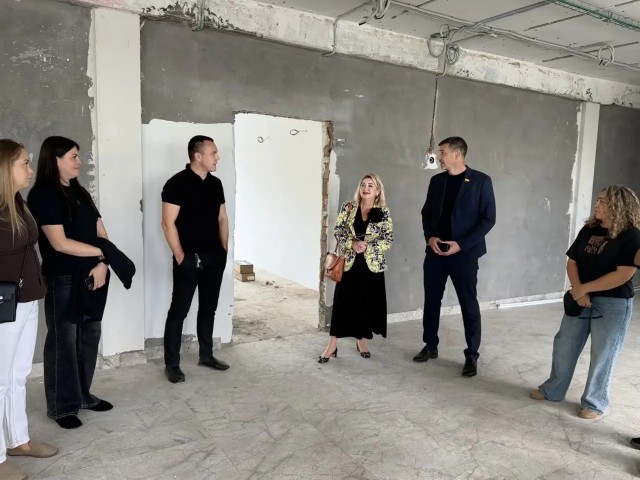

Сегодня в МБОУ «СОШ № 37» г. Чебоксары прошла встреча Главы города Чебоксары С.О. Трофимова с родительской общественностью. Основной темой обсуждения стал капитальный ремонт образовательного учреждения.
В ходе встречи Глава города обозначил ключевые сроки их выполнения и ответил на волнующие родителей вопросы. Особое внимание было уделено организации учебного процесса и обеспечению безопасности учащихся в период проведения работ. Представители родительского сообщества смогли напрямую озвучить свои предложения и замечания. По ряду поднятых вопросов глава города дал оперативные поручения профильным службам.
«Мы понимаем, насколько важно для родителей быть в курсе всех этапов ремонта и чётко представлять, как будет выстроен учебный процесс. Поэтому такие встречи — важный элемент открытого диалога. Стоит отметить, что модернизация школы ведётся в рамках государственной программы «Развитие образования» при поддержке проекта «Новая школа», — отметила директор школы Р.А. Соснова. |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
27 августа 2026 года
|

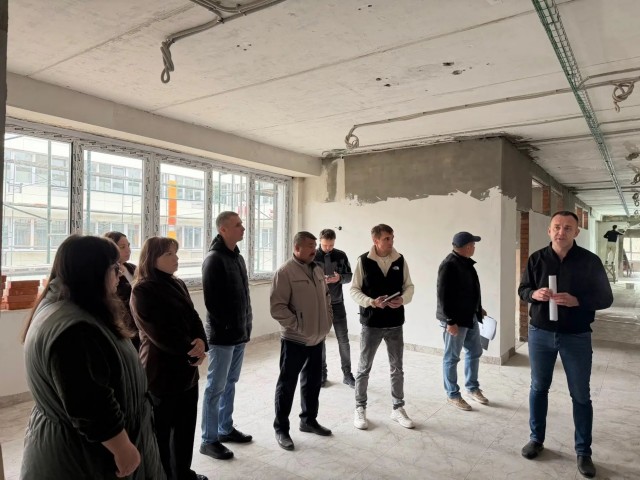

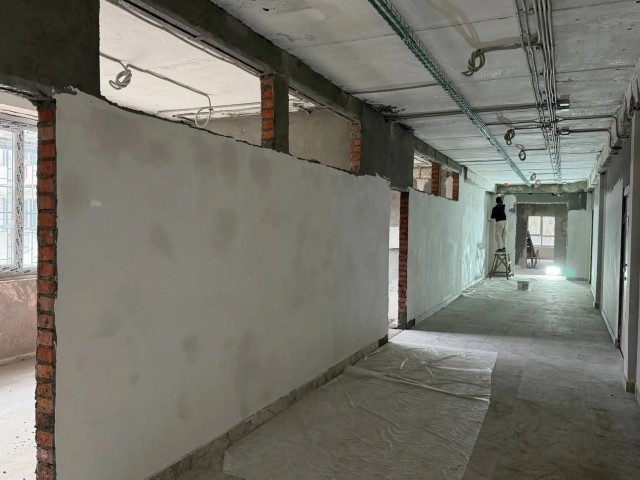

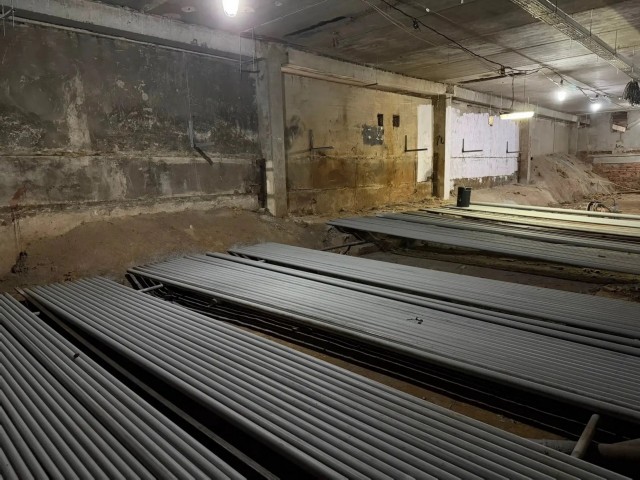

| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 27.08.2026 г |
|

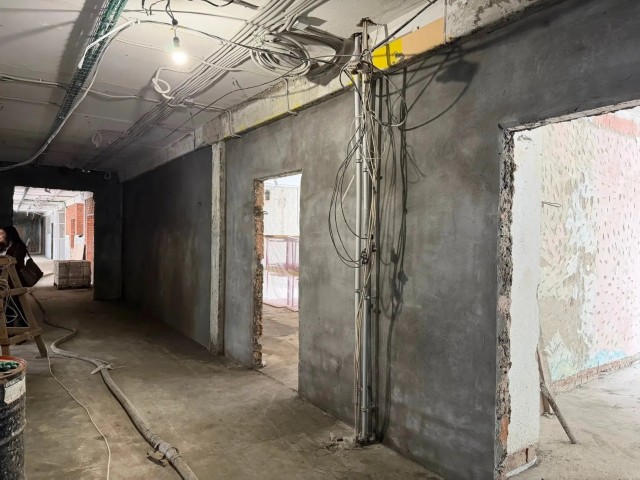

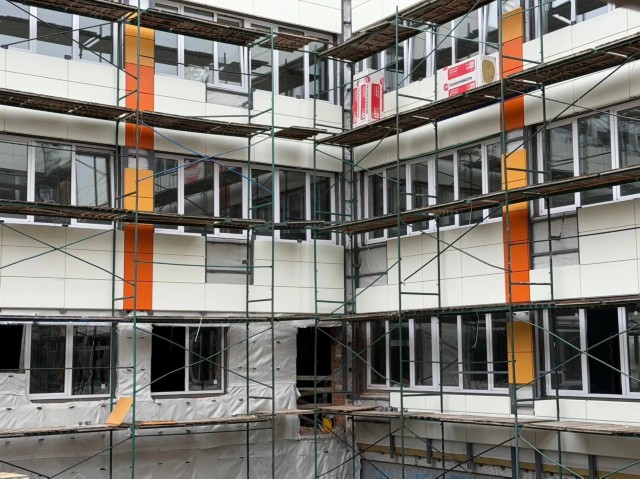

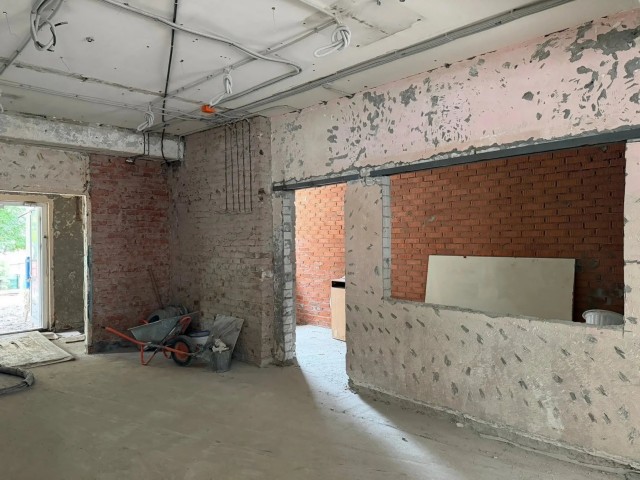

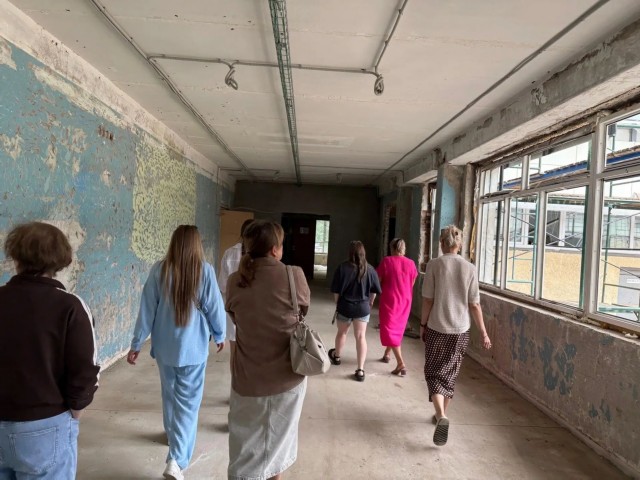

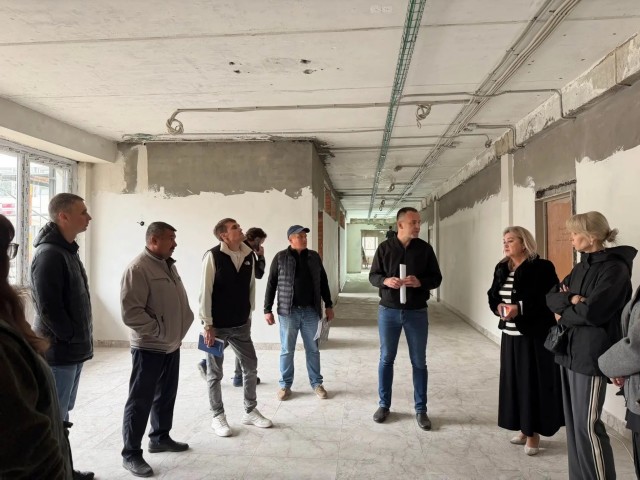

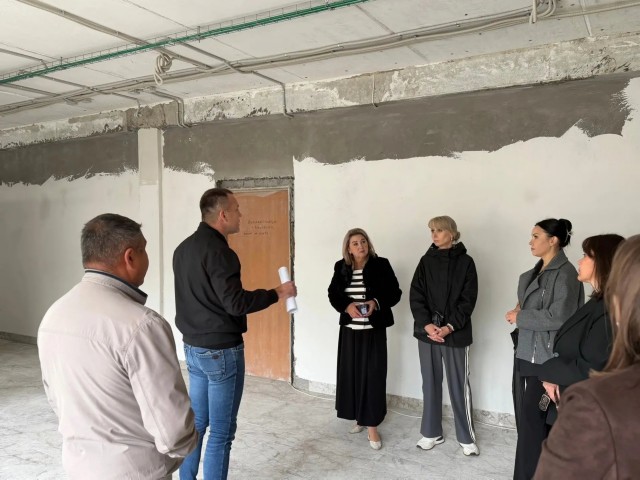

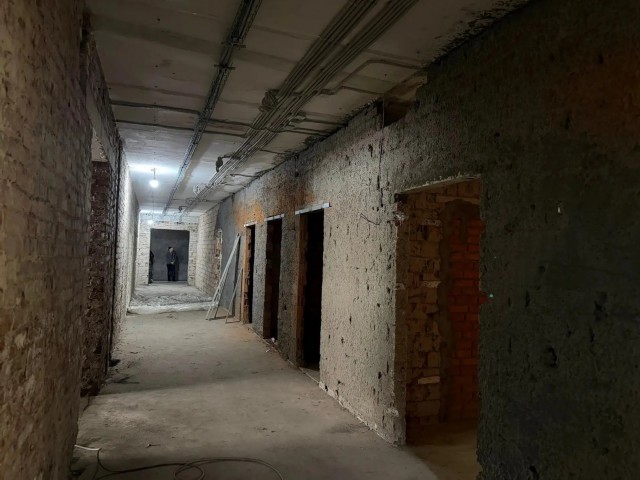

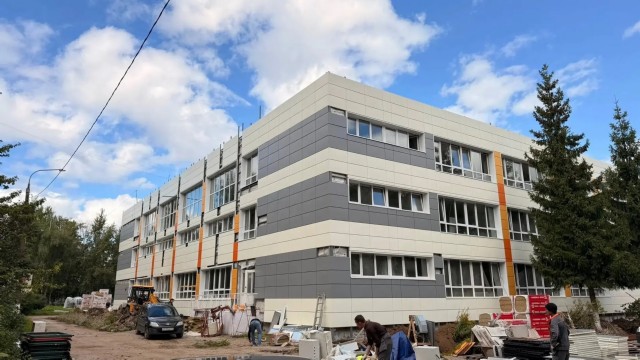

В МБОУ "СОШ № 37" г. Чебоксары продолжается масштабный капитальный ремонт - модернизация школы ведётся в рамках государственной программы «Развитие образования» при поддержке проекта «Новая школа». По данным на 27 августа 2026 года, общий объём выполненных работ составляет 47,5%.
На сегодняшний день полностью завершены ключевые подготовительные и проектные этапы: на 100% выполнено инженерное обследование здания и разработана проектная документация. Значительный прогресс достигнут в демонтажных работах - их объём составляет 99%.

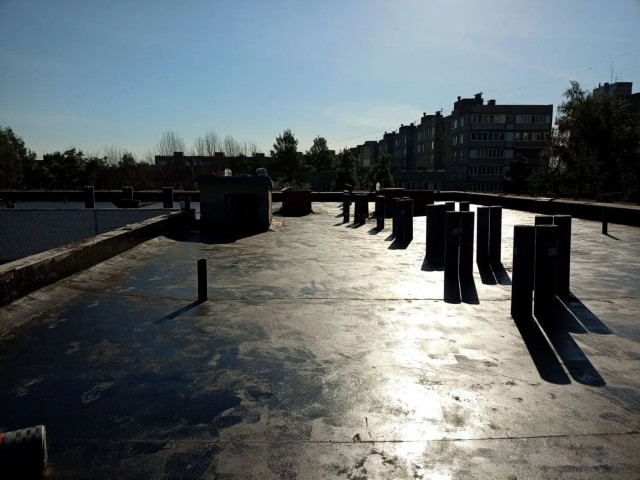

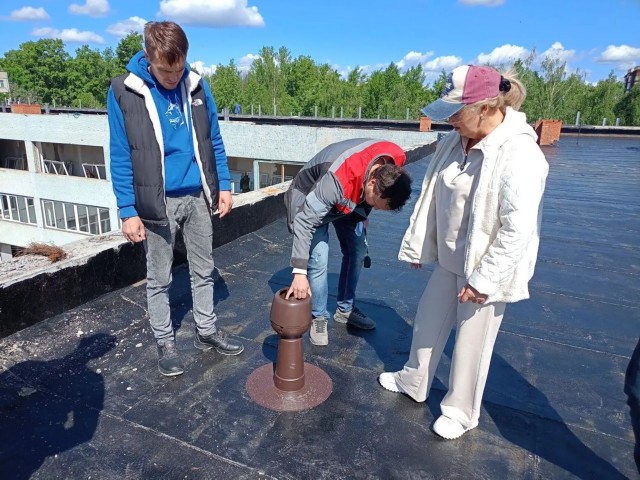

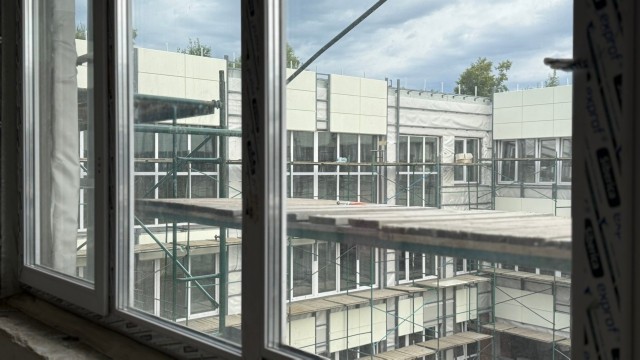

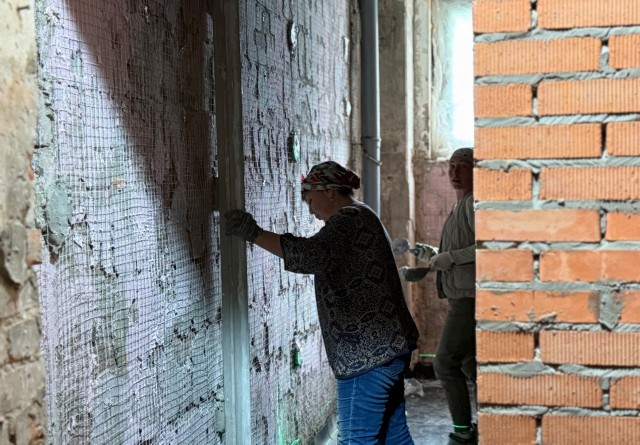

Серьёзные успехи отмечены в работах по утеплению и обустройству кровли: утепление фасада (наружный контур) и кровли, а также укладка основного слоя кровли и гидроизоляция парапетов завершены полностью. Фасадные работы также продвигаются активно: установка металлокассет на наружном контуре фасада выполнена на 95 %, утепление внутреннего контура фасада - на 85%, а монтаж металлокассет во внутреннем контуре - на 25 %.
Хорошие темпы сохраняются в отделочных работах. Практически полностью завершена стяжка полов (95 %), активно ведётся укладка напольной плитки: на третьем этаже работы выполнены на 95%, на втором - на 75%. На первом этаже к этому виду работ ещё не приступали. Штукатурные работы на втором и третьем этажах завершены в полном объёме, на первом этаже показатель составляет 50%. Также на 95% выполнены установка плинтусов и затирка швов на втором и третьем этажах.

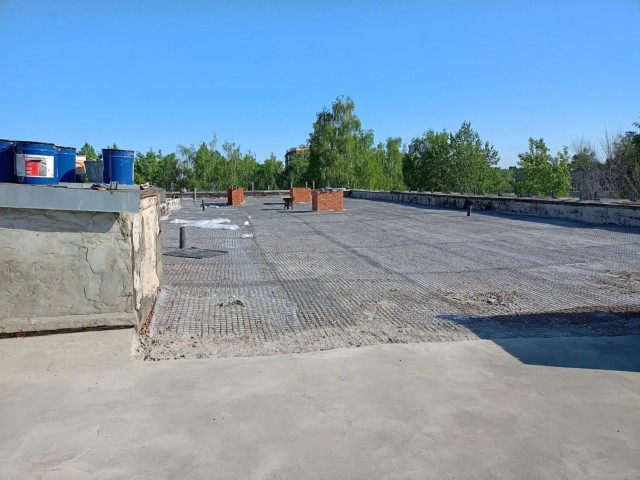

В части инженерных систем ремонт находится на разных стадиях. Система электроосвещения готова на 65%, электроснабжения - на 50%, системы АПС, СОУЭ и видеонаблюдения - на 25%. Начаты сантехнические работы: завезены трубы для систем отопления и водопровода, ведутся работы по этажам и в подвале.
Отдельные элементы вентиляции уже смонтированы на кровле (дефлекторы и короба - 15%), также ведётся пробивка вентиляционных отверстий. Отдельного внимания заслуживает ситуация с бассейном: выполнен демонтаж облицовки, каркаса и утеплителя фасада, а сами фасадные работы по бассейну завершены на 70%. Остальные этапы по этой зоне ещё впереди. 27 августа 2026 года в школе по-прежнему кипит работа: строители продолжают выполнять широкий спектр задач — от прокладки кабелей и разводки к щитам до устройства перегородок и подготовки к дальнейшим этапам модернизации.
Руководство школы и подрядная организация держат темп, чтобы завершить все запланированные мероприятия в установленные сроки и открыть обновлённую школу в новом учебном году. |
|
|
|
|
|
|
|
|
|
|
|
|
|
|

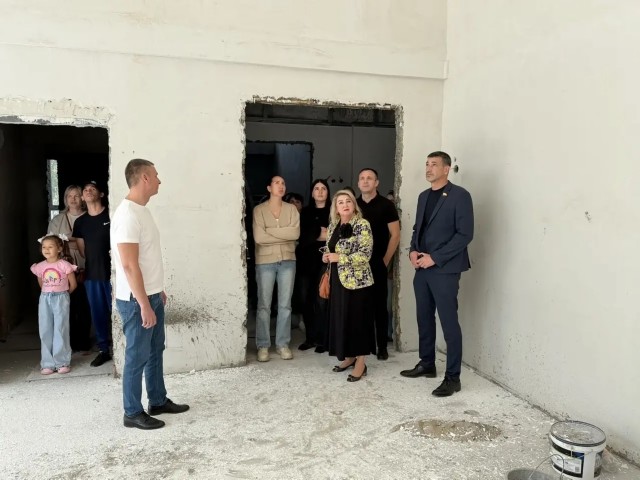

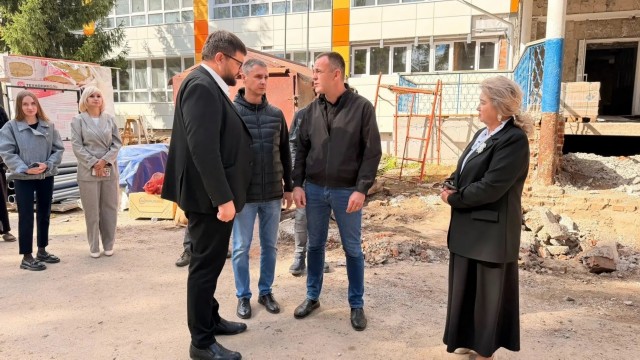

20 августа 2026 года |
| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 20.08.2026 г |
|
В школе продолжается масштабная модернизация. В образовательном учреждении не стихает рабочая суета - капитальный ремонт идёт полным ходом в рамках государственной программы «Развитие образования» при поддержке проекта «Новая школа». Сегодня ход работ остаётся на особом контроле. Проверку темпов реконструкции и мер по ликвидации отставания от графика проводят:
- Станислав Олегович Трофимов, глава города Чебоксары;
- А. А. Владимиров, депутат Государственного Совета Чувашской Республики;
- представители подрядной организации;
- специалисты управления образования и службы Единого заказчика;
- родительская общественность и другие ответственные лица.
Главная задача инспекции - оценить, насколько эффективно подрядчик наращивает темпы и компенсирует объём работ, не выполненный в установленные сроки. По итогам осмотра обсудили дальнейшие шаги, чтобы не допустить срывов графика и обеспечить своевременное завершение модернизации. фото |
|
|
|
|
|
|
|
|
|
|
|

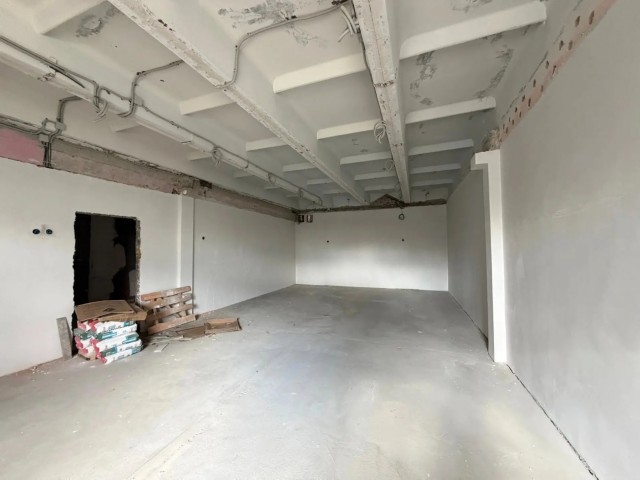

13 августа 2026 года |

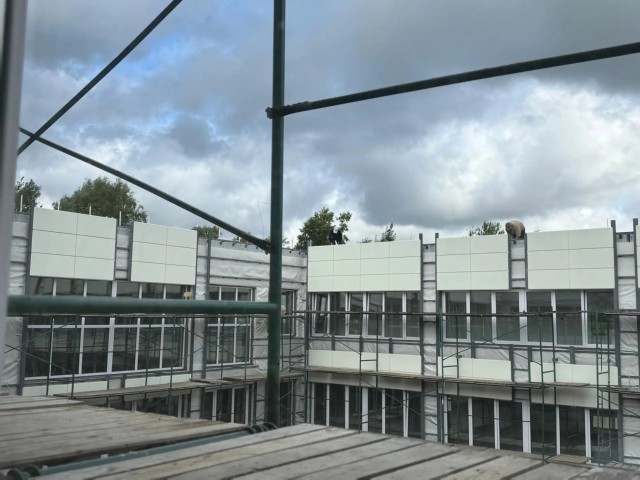

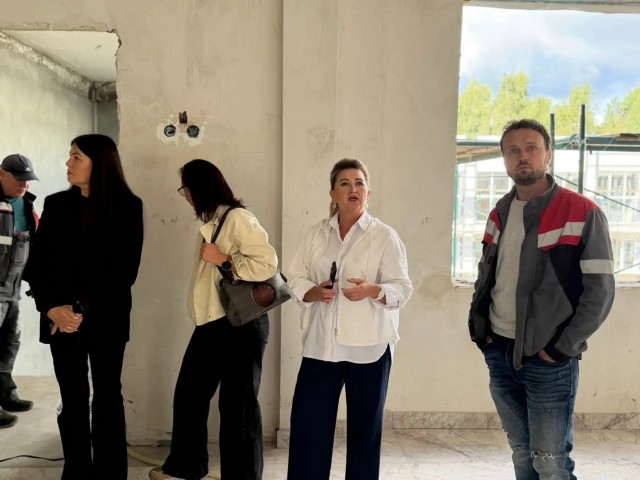

| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 13.08.2026 г |
|
Школа № 37 в Чебоксарах переживает масштабное обновление: капитальный ремонт ведётся в рамках государственной программы «Развитие образования» и проекта «Новая школа». 13 августа состоялся совместный выезд на объект — в инспекции участвовали представители администрации школы и члены родительского комитета.
Подрядчики отчитались о выполненных задачах. Особое внимание при проведении ремонта уделяется неукоснительному соблюдению строительных и санитарно-гигиенических норм — это залог безопасности и удобства для учеников и педагогов.
Школа делает ставку на прозрачность: регулярное вовлечение родителей в контроль за ходом ремонта позволяет держать всех участников образовательного процесса в курсе событий. |
|
|
|
|
|
|
|
|
|
|
06 августа 2026 года |

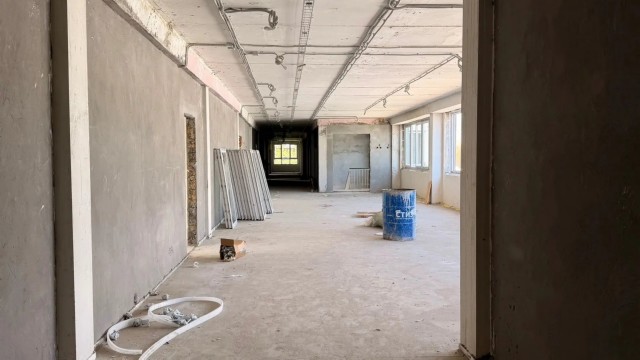

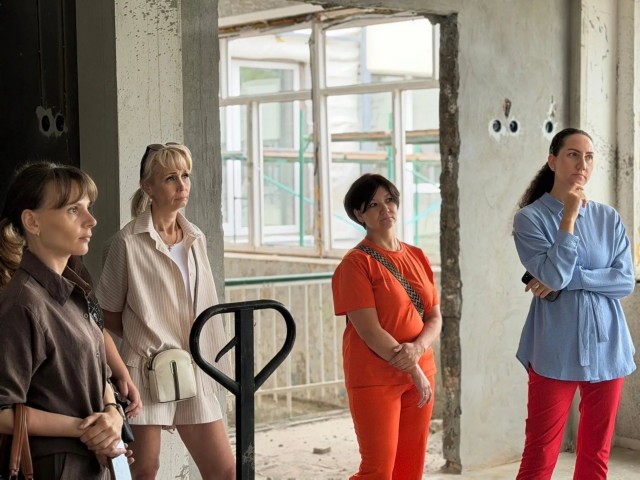

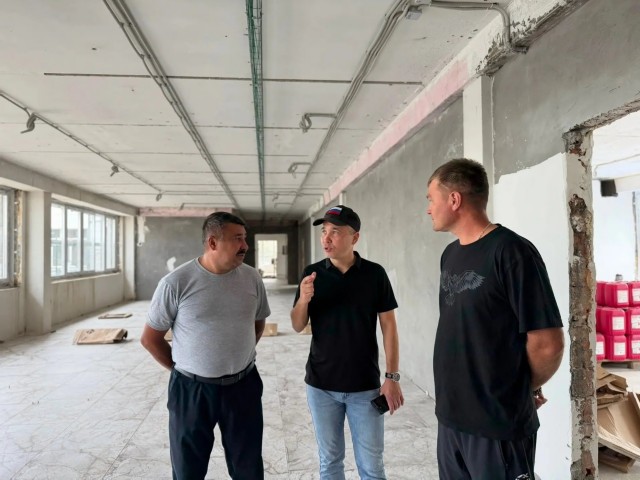

| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 06.08.2026 г |
|

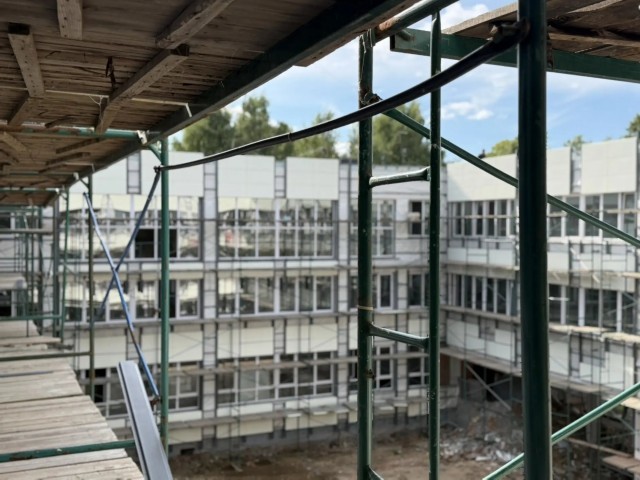

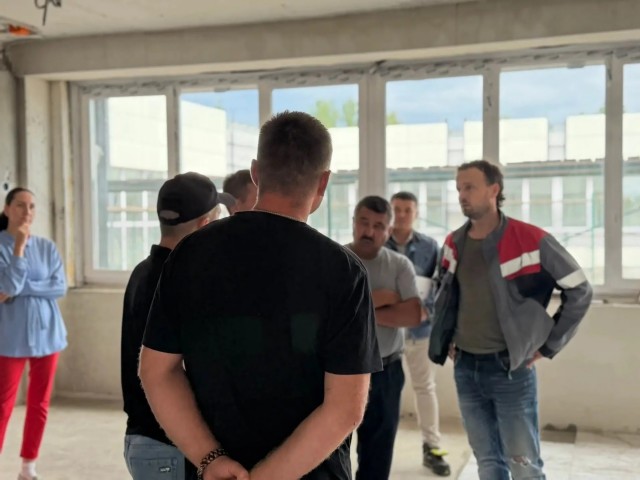

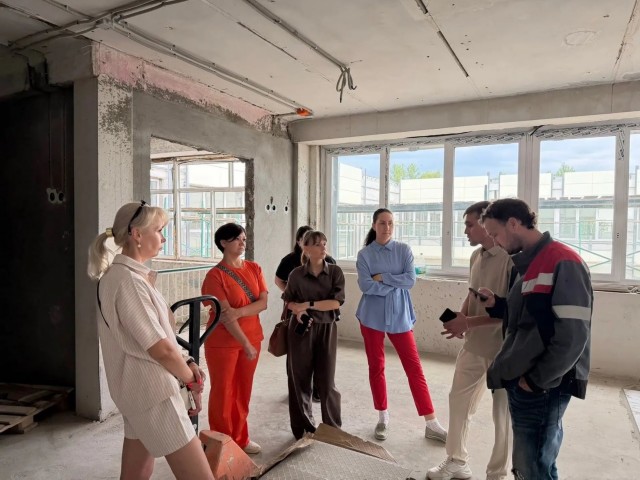

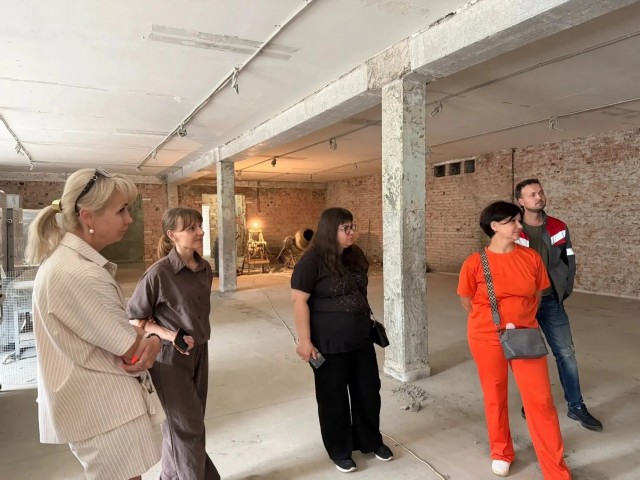

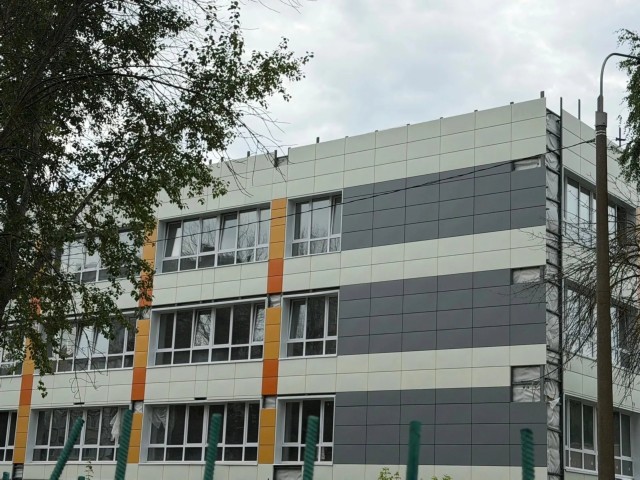

В МБОУ «СОШ № 37» г. Чебоксары продолжаются масштабные работы по капитальному ремонту здания. Преобразования реализуются в рамках государственной программы «Развитие образования» при поддержке проекта «Новая школа». Сегодня состоялась совместная инспекция объекта: школу посетили представители администрации образовательного учреждения и члены родительского комитета. В ходе осмотра делегация детально ознакомилась с текущим этапом работ — оценила состояние учебных помещений, коридоров, рекреаций, а также ход обновления инженерных сетей. Подрядчики рассказали о выполненных мероприятиях. Особое внимание уделяется соблюдению строительных и санитарных норм — это гарантирует безопасность и комфорт для учащихся и педагогов. Совместные выезды с родительской общественностью — важный элемент прозрачности. Мы стремимся к тому, чтобы каждый этап ремонта был понятен и родителям, и сотрудникам школы. Наша цель — создать не просто обновлённое здание, а современную образовательную среду, отвечающую всем актуальным требованиям. фото |
|
|
|
|
|
|
|
|
|
|
05 августа 2026 года |
|

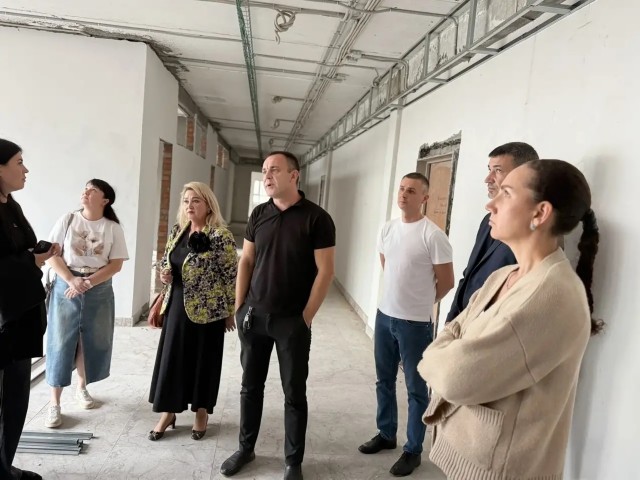

В МБОУ «СОШ № 37» г. Чебоксары не сбавляют темпы капитального ремонта. Работы ведутся в рамках государственной программы «Развитие образования» и при поддержке проекта «Новая школа» — школа преображается, чтобы стать ещё комфортнее и безопаснее для учеников и педагогов. Сегодня на объекте прошёл важный этап — специалисты занимались выбором плитки для ряда ключевых помещений. В списке — умывальники на 1 этаже, пищеблок, медкабинет, процедурный кабинет, стоматология, детские туалеты, душевые зоны в спортивном зале, а также техническая комната и зона с фонтанчиком. Отдельное внимание уделили подбору фартуков в учебных кабинетах — эти элементы отделки должны быть не только эстетичными, но и практичными.
В обсуждении вариантов участвовали прораб от компании «ГлавИнвестСтрой», директор школы Р. А. Соснова, а также заместители директора. Совместно они оценивали образцы по критериям износостойкости, безопасности и соответствия санитарным требованиям. Обновление школы — это не просто косметический ремонт, а создание современной образовательной среды: продуманные пространства помогают сделать учебный процесс удобнее, а пребывание в школе — приятнее для всех участников образовательного процесса.
Следите за новостями — впереди ещё много этапов, которые приблизят школу к долгожданному открытию после ремонта! фото |
|
04 августа 2026 года |
|
В МБОУ "СОШ № 37" г. Чебоксары продолжается капитальный ремонт - он реализуется в рамках государственной программы «Развитие образования» и при поддержке проекта «Новая школа». Важный этап обновления инфраструктуры уже заметен: в школу доставлены новые столы - они предназначены для 15 кабинетов. Обновление учебной мебели - не просто вопрос эстетики: эргономичные рабочие места помогают школьникам сохранять правильную осанку, снижают утомляемость и создают более комфортную образовательную среду.
Как отмечают в администрации школы, обновление материально-технической базы напрямую влияет на качество учебного процесса: удобная мебель позволяет гибко организовывать разные формы работы - от индивидуальной до групповой, а значит, учителя смогут активнее применять современные педагогические подходы. Работы по модернизации продолжаются: в планах - дальнейшее оснащение учебных помещений, обновление оборудования и создание современных образовательных зон. фото |
|

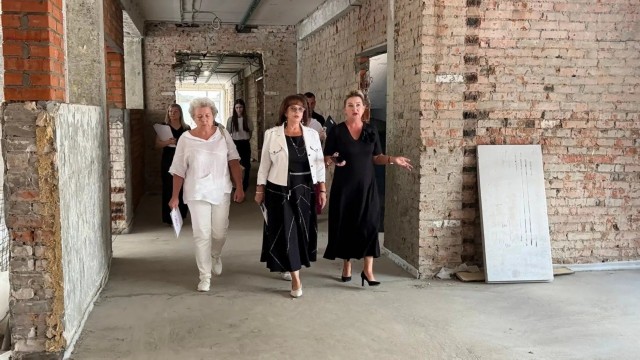

29 июля 2026 года |

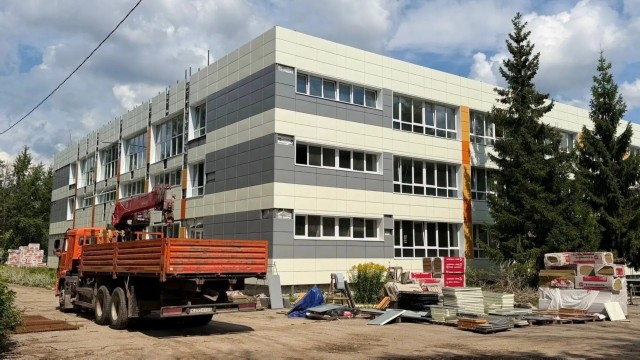

| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 30.07.2026 г |
|

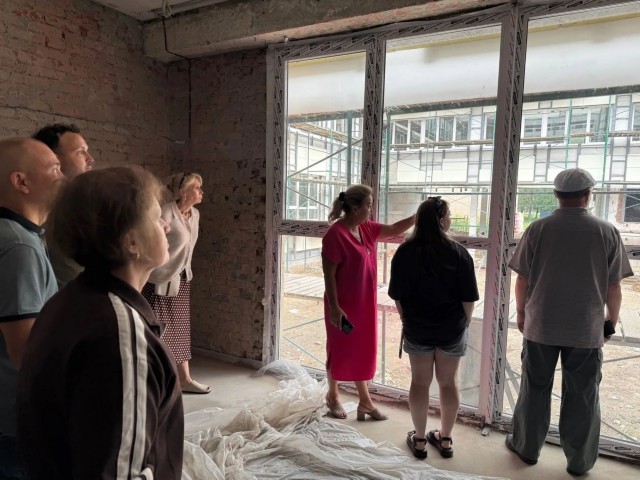

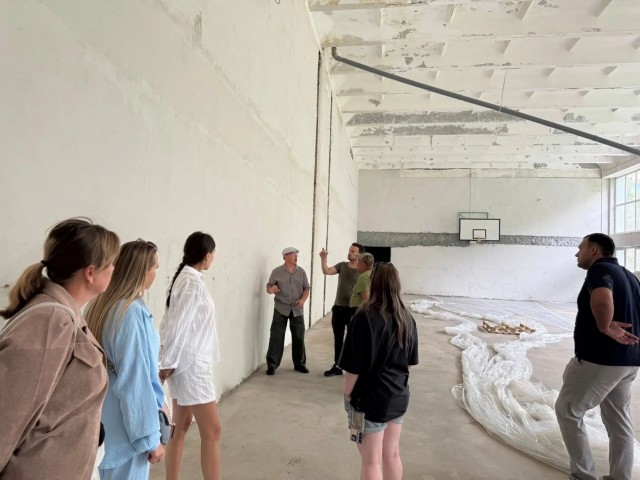

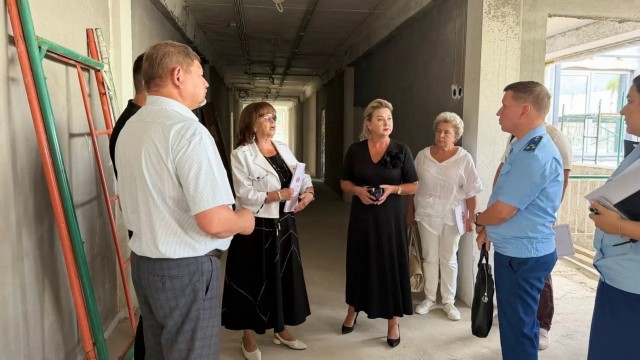

В нашей школе полным ходом идет масштабная модернизация в рамках государственной программы «Развитие образования» и при поддержке проекта «Новая школа». Сегодня ключевой этап реконструкции проинспектировала представительная делегация.
Нашу школу посетили:
- Председатель Общественного Совета при Главе Чувашской Республики Наталия Юрьевна Партасова;
- Глава города Чебоксары Станислав Олегович Трофимов;
- Депутат Государственного Совета Чувашской Республики Владимиров А.А.;
- Представители подрядной организации;
- Начальник управления образования администрации города А.П. Лукшин;
- Представители службы Единого заказчика;
- Представители прокуратуры и другие.
Начался завоз напольной плитки и плиточного клея, завершена укладка покрытия кровли, начинается укладка парапета на крыше. Общее выполнение - 45%.
Для нас приоритетна не формальная реконструкция объекта, а формирование вдохновляющей среды для развития учащихся. Концепция основана на принципах динамики и открытости. Гарантом успеха проекта мы считаем безупречное исполнение всех этапов работ при их своевременном завершении. фото |
|
|
|
|
|
|
|
|
|
|
|

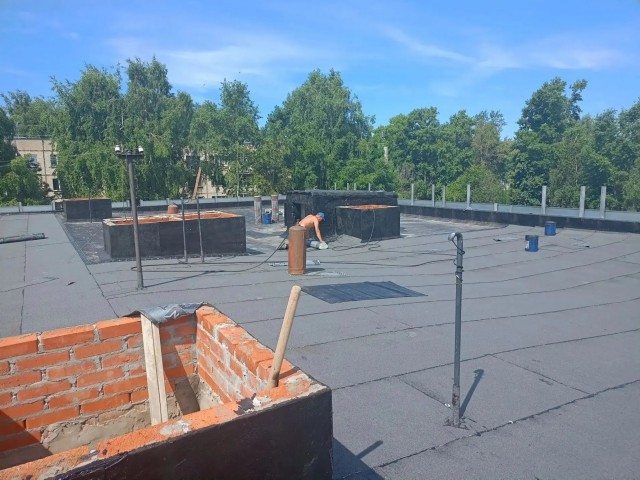

23 июля 2026 года |

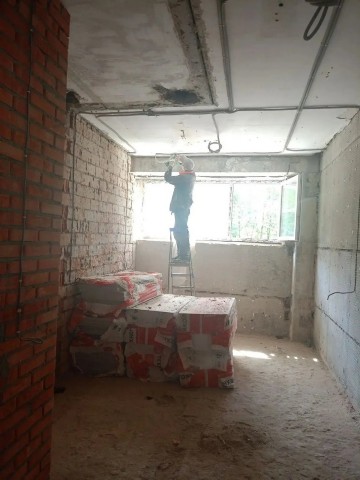

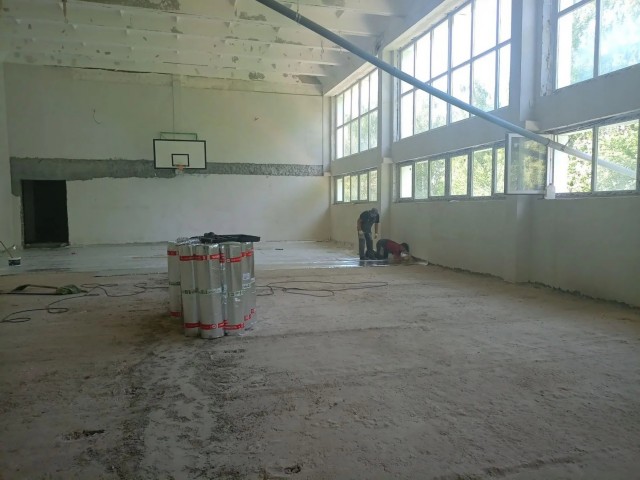

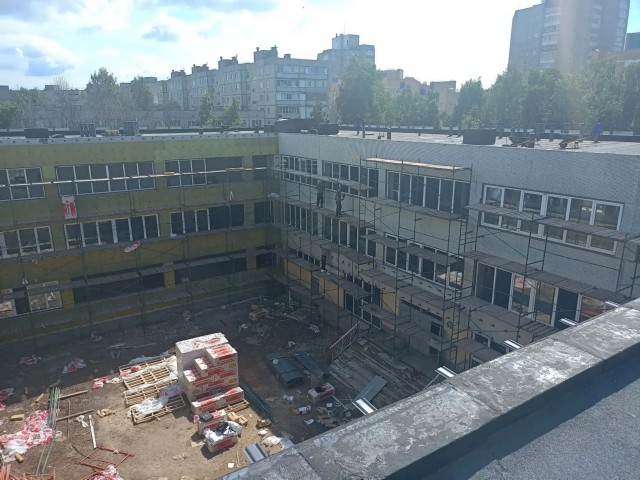

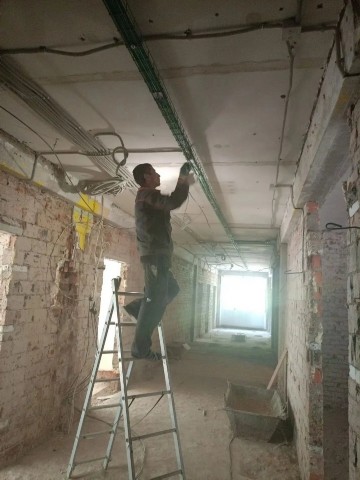

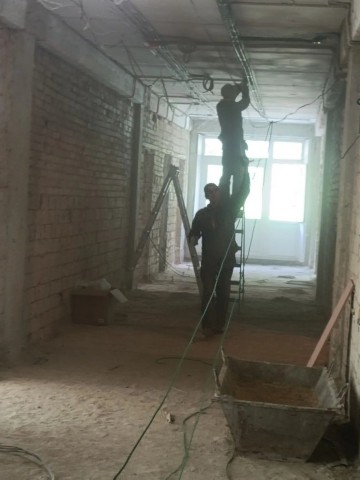

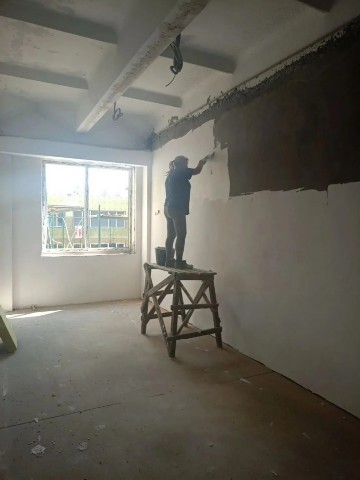

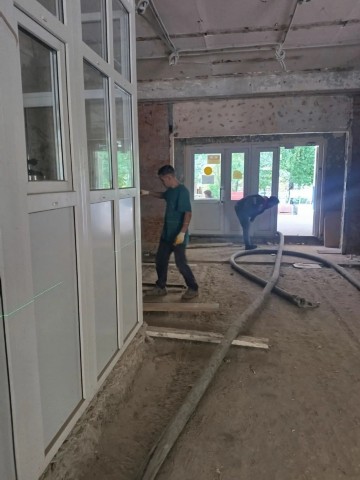

| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 23.07.2026 г |
|
В нашей школе продолжается масштабная модернизация - она проходит в рамках государственной программы «Развитие образования» и при поддержке проекта «Новая школа». Педагоги уже отмечают, что обновлённая инфраструктура открывает новые возможности для применения современных методик обучения. А сами ребята с нетерпением ждут начала учебного года, чтобы в полной мере оценить все перемены.
Капитальный ремонт школы - это не просто ремонт и закупка оборудования, а создание среды, где каждый ученик сможет раскрыть свой потенциал и уверенно двигаться к своим целям. |
|
|
|
|
|
|

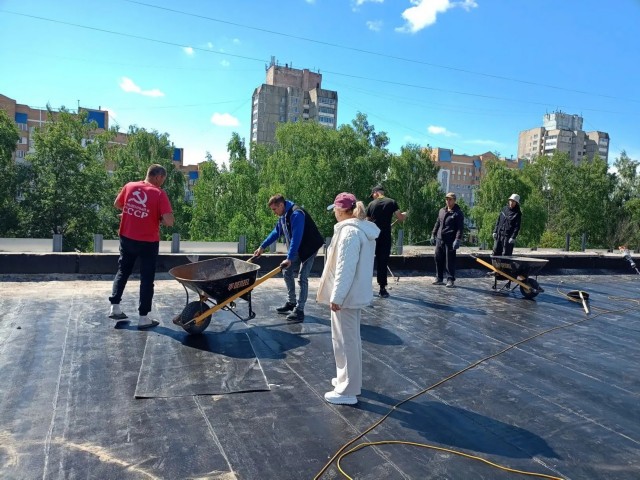

16 июля 2026 года |
|
В рамках государственной программы «Развитие образования» и при поддержке партийного проекта "Новая школа" в нашей школе продолжается масштабная модернизация.

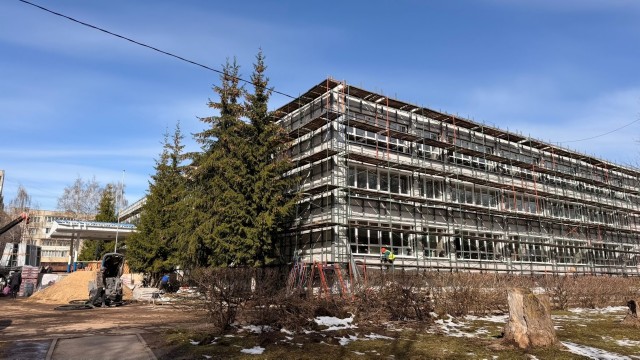

На сегодняшний день проект находится в активной фазе общестроительных и инженерных работ.

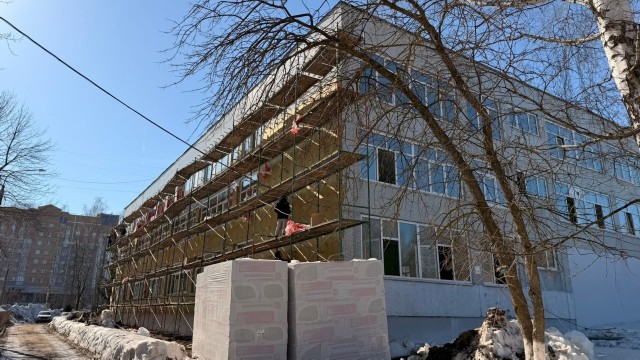

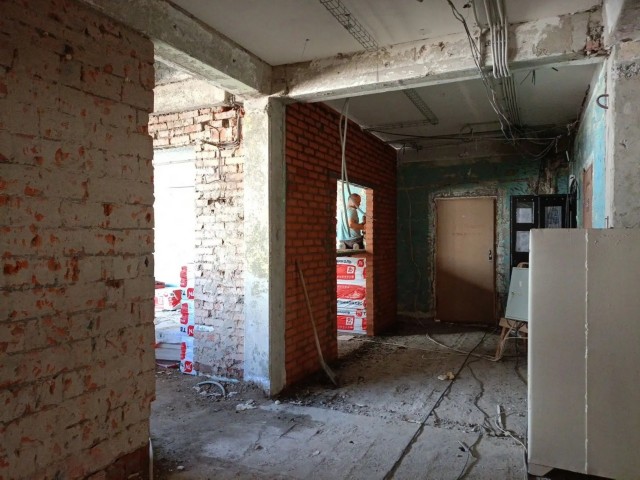

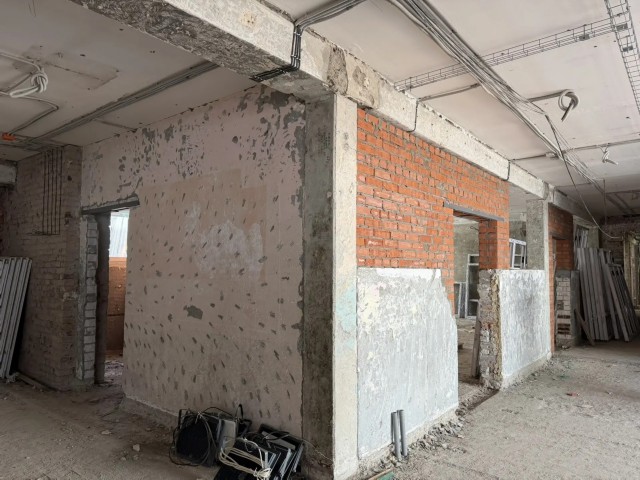

Фасад, кровля и окна. Полностью завершено утепление фасада по наружному контуру (100%) и монтаж первого слоя кровли со стяжкой. Укладка основного кровельного покрытия выполнена на 70%. Фасад готовится к финишной отделке металлокассетами (наружный контур — 90%, внутренний — 25%). Параллельно идет замена остекления: работы на третьем и втором этажах выполнены на 95%, на первом этаже демонтировано 90% старых окон с одновременной установкой новых блоков.
Инженерные системы и стены. Демонтаж старой инфраструктуры полностью завершен во всех учебных блоках. Ведется активный монтаж новой электрики: кабель проложен уже в 60% помещений. Идет выравнивание стен штукатуркой с усилением сеткой — наиболее активно работа кипит на третьем этаже (90%), второй готов на 83%, первый — на 35%.
Стяжка полов и внутренние помещения. Бетонные работы близятся к финалу: стяжка пола залита на 98% площади третьего этажа, на втором — 95%, на первом — 75%. Полностью готова новая планировка столовой и пищеблока: демонтаж перегородок закончен, новые стены смонтированы согласно требованиям СанПиН.
Логистика. На территории организован непрерывный вывоз строительного мусора, бетонного и кирпичного боя. Для ускорения темпов строительства ведется завоз строительных материалов и новых оконных блоков.
Впереди у подрядной организации — чистовая отделка, пусконаладочные работы и благоустройство прилегающей территории. Школа уверенно движется к скорому открытию обновленных пространств для учеников и педагогов. фото |
| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 16.07.2026 г |
|

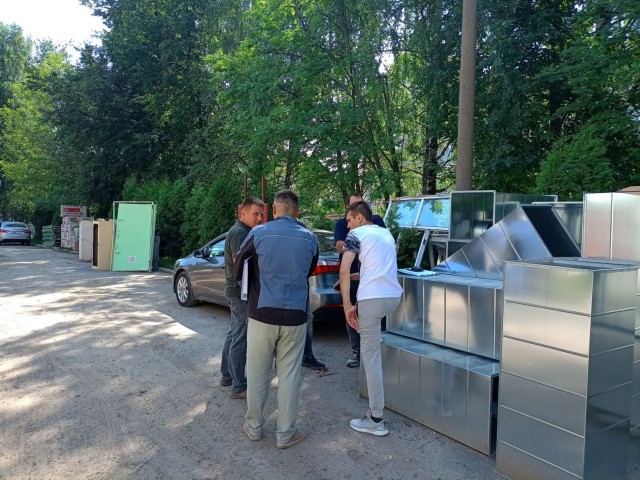

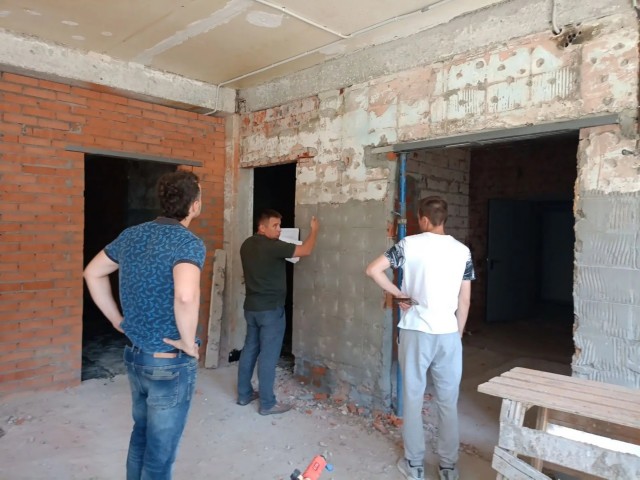

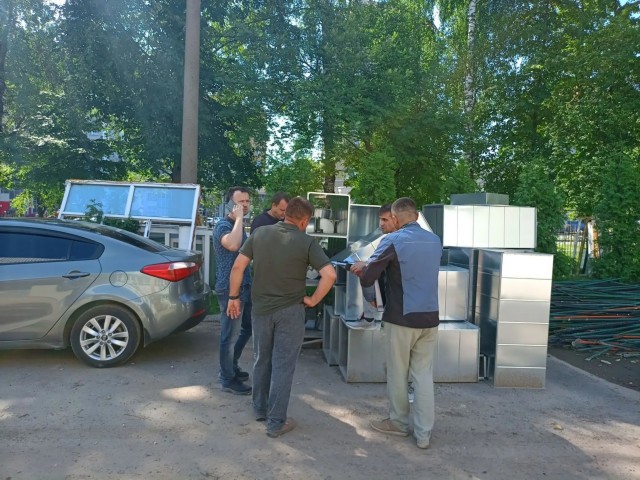

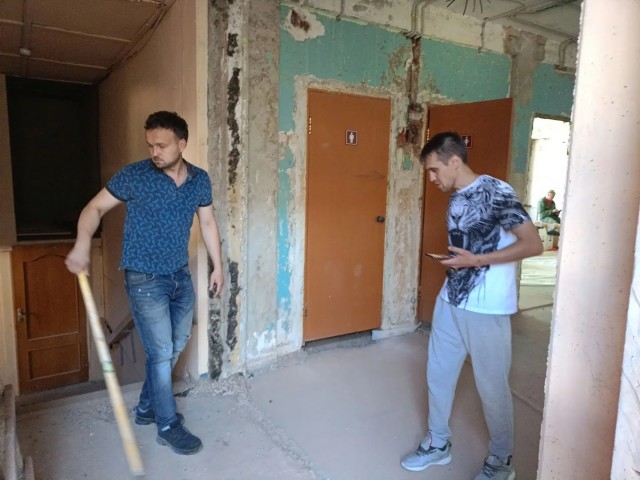

9 июля 2026 года |

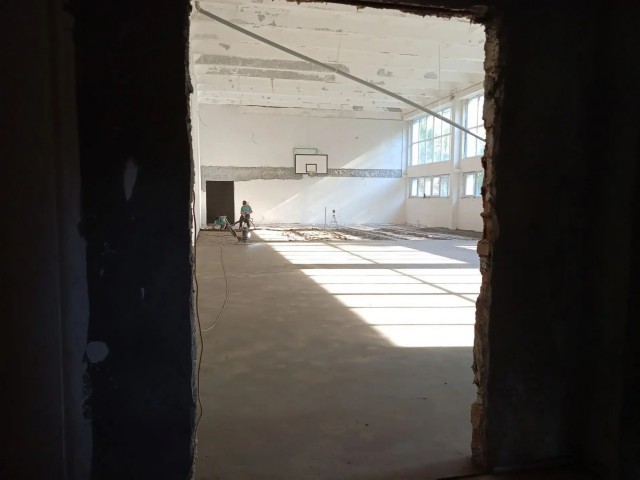

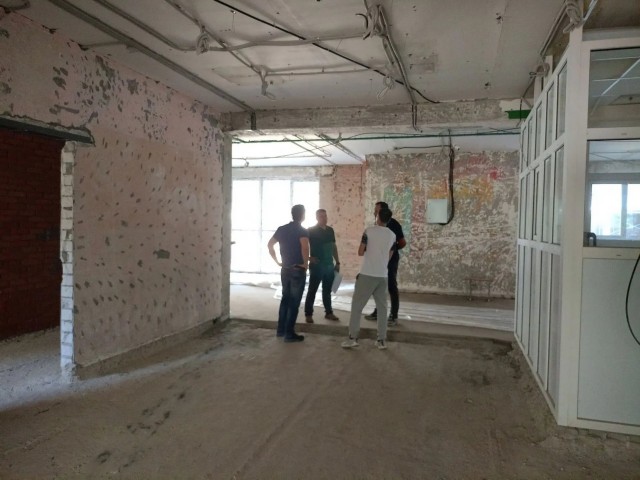

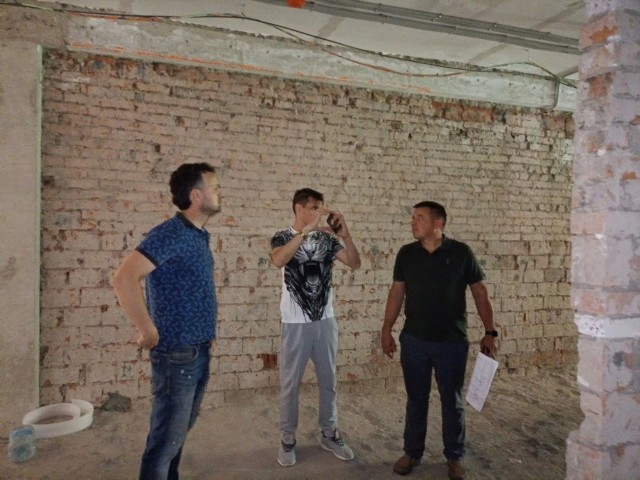

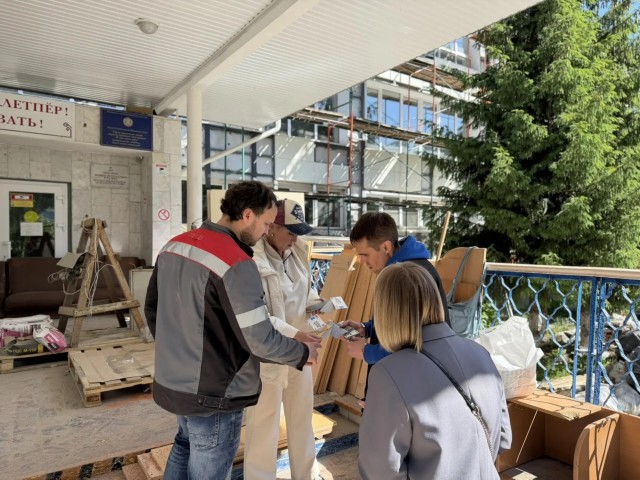

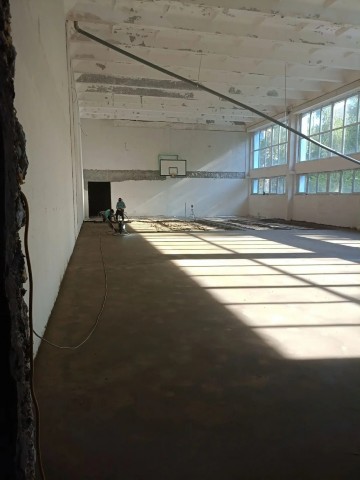

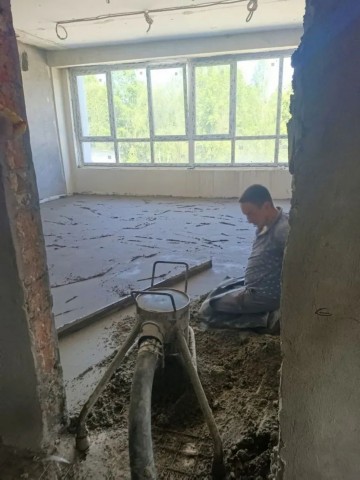

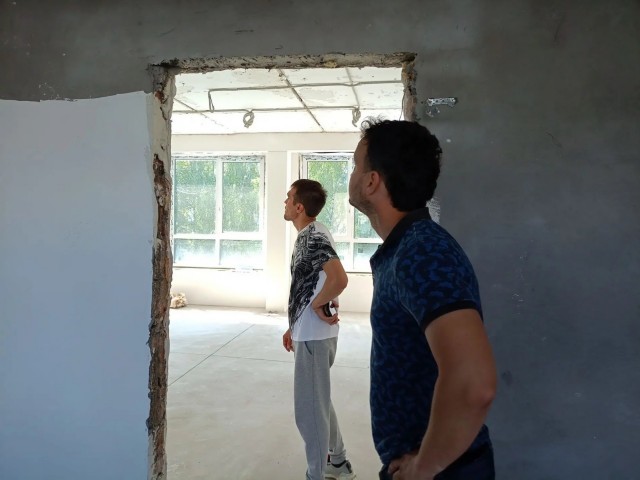

| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 09.07.2026 г |
|
|
|
|
|
|
|
|
|
|
|
|
|
2 июля 2026 года |
|

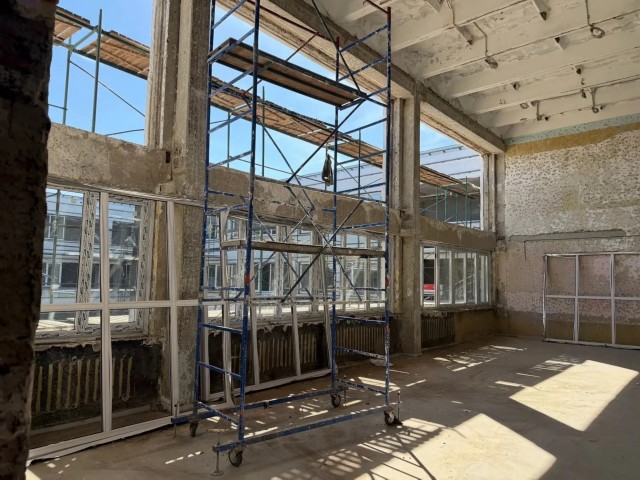

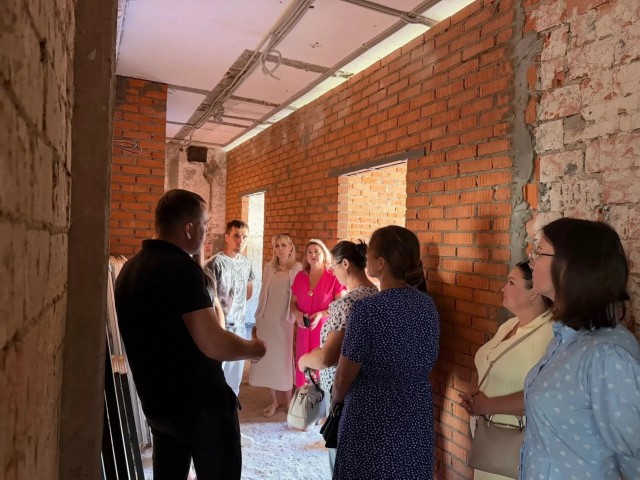

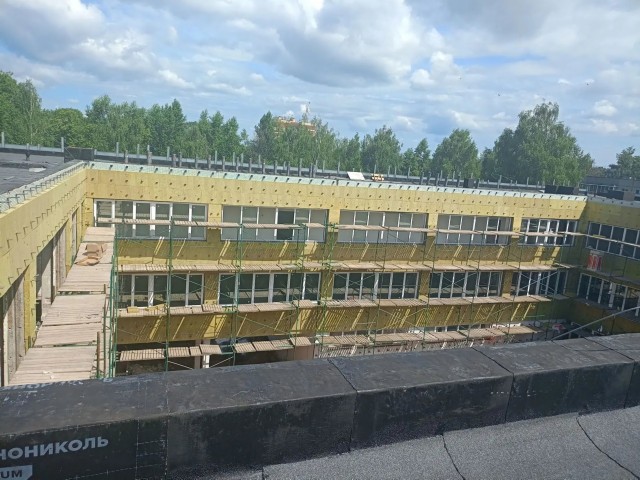

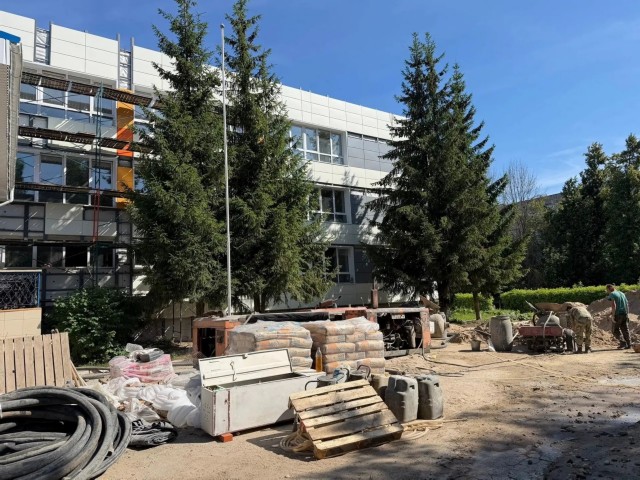

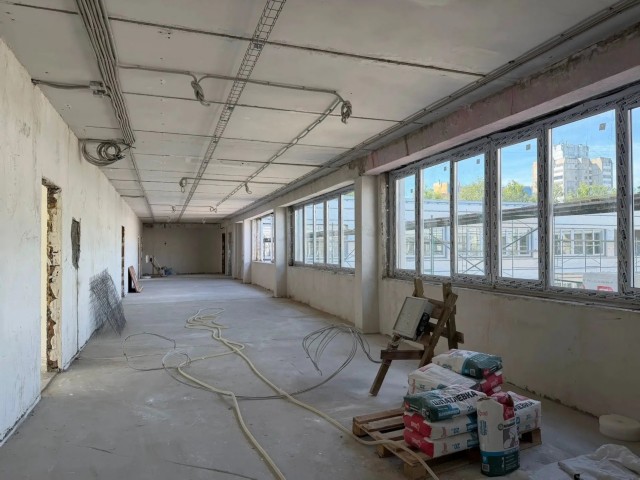

Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 02.07.2026 г
|
|
В МБОУ «СОШ № 37» г. Чебоксары продолжается масштабный капитальный ремонт. По данным на 2 июля 2026 года, общий процент выполнения работ составляет 42%. Подрядная организация ведёт работы сразу по нескольким направлениям — от демонтажа старых конструкций до монтажа новых инженерных систем и отделочных работ.
На текущем этапе практически полностью завершены подготовительные и демонтажные работы. Так, инженерное обследование здания и разработка проектной документации выполнены на 98%, а общий объём демонтажных работ — на 99%. Полностью демонтированы системы отопления, холодного и горячего водоснабжения (в том числе в подвале), вентиляции, электрики, слаботочных систем, а также санитарное оборудование, двери, светильники и штукатурка стен на всех трёх этажах.

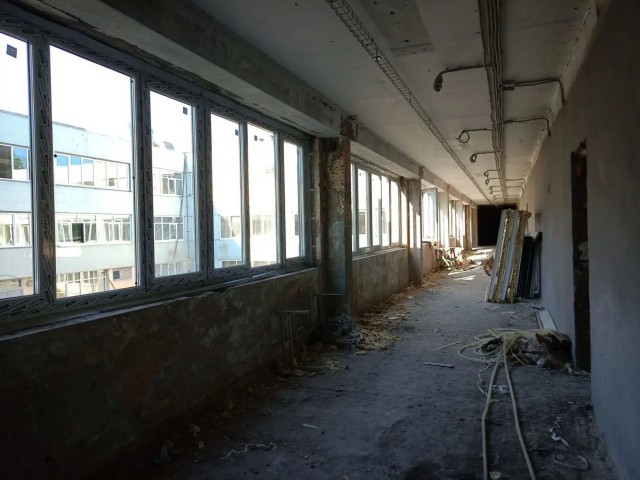

Активно ведутся монтажные и отделочные работы. На всех этажах идёт замена окон: на третьем и втором этажах этот этап выполнен на 95%, на первом — на 90 %. Параллельно ведётся разводка электрического кабеля под освещение и силовые розетки — работы выполнены на 78%.

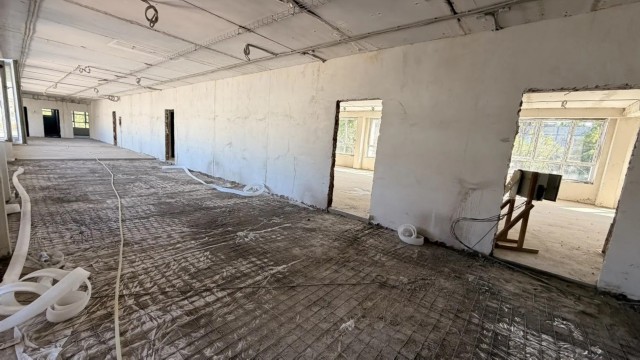

Значительный прогресс достигнут в отделке стен: штукатурка с усилением сеткой на третьем этаже готова на 90%, на втором — на 83%, на первом — на 45%. Также на 55% выполнена штукатурка стен лестничных пролётов, а ремонт потолочного покрытия — на 70%.

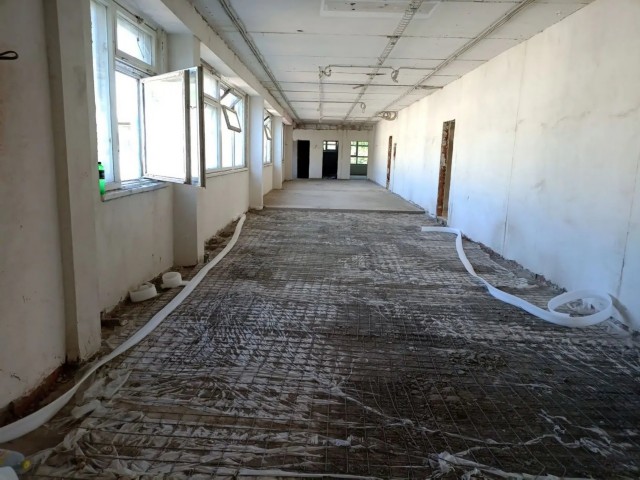

Полным ходом идут работы по восстановлению полов: заливка пола на третьем этаже выполнена на 98%, на втором — на 90%, на первом пока — на 11%. На кровле завершены демонтажные работы, заливка первого и основного слоя стяжки, выполнено утепление кровли, укладка основного слоя кровли — на 60%.
Фасадные работы также находятся в активной фазе. Утепление фасада (наружный и внутренний контур) практически завершено — на 100% и 80% соответственно. Установка металлокассет на наружном контуре выполнена на 85 %, начата подготовка стен для установки металлокассет на внутреннем контуре — готовность 35%, сама установка пока не начата.

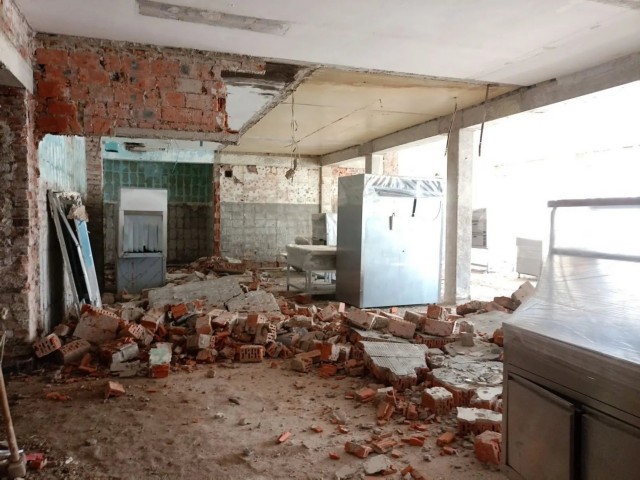

Отдельное внимание уделяется реконструкции столовой и пищеблока. Выполнен демонтаж существующих перегородок, завершены работы по устройству новых перегородок в пищеблоке (100%). Сейчас разрабатывается проект размещения помещений, цехов и технологического оборудования с учётом требований СанПиН.
Параллельно с основными работами осуществляется вывоз строительного мусора, бетонного и кирпичного боя с территории школы. Администрация школы и подрядная организация держат темп, чтобы завершить все работы в установленные сроки. Родители, педагоги и учащиеся с нетерпением ждут открытия обновлённой школы — современной, комфортной и безопасной. фото |
|
|
|
|
|
|
|
|
|
|
|
|
|
|

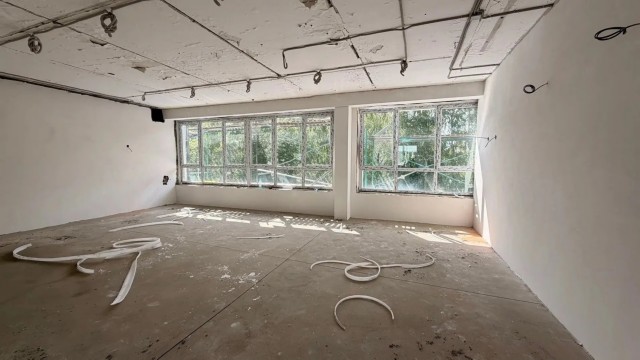

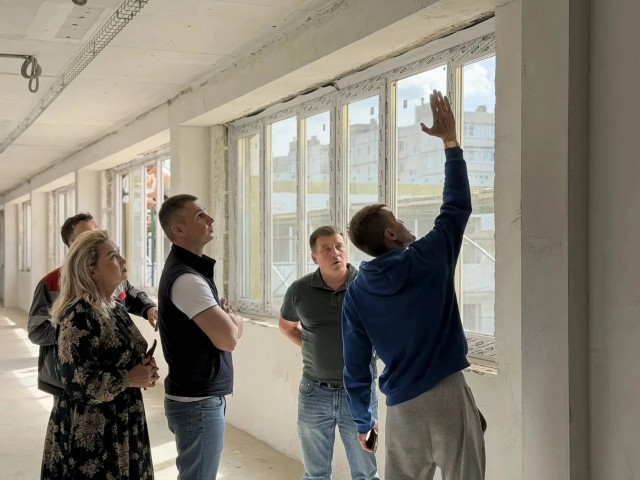

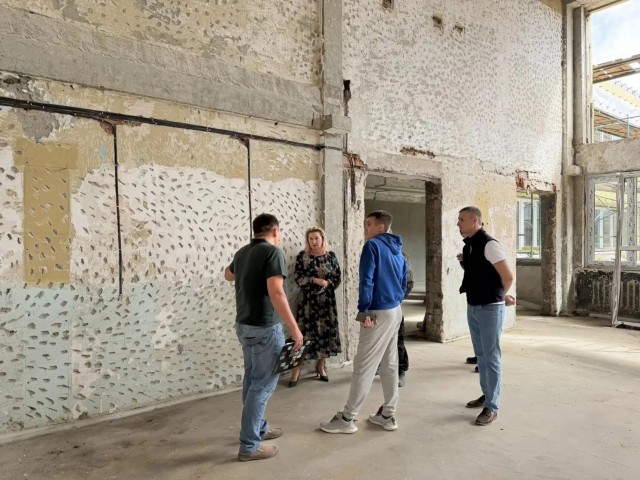

25 июня 2026 года |

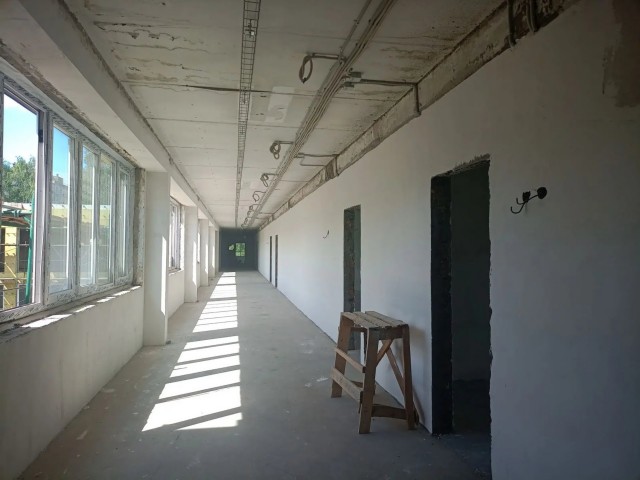

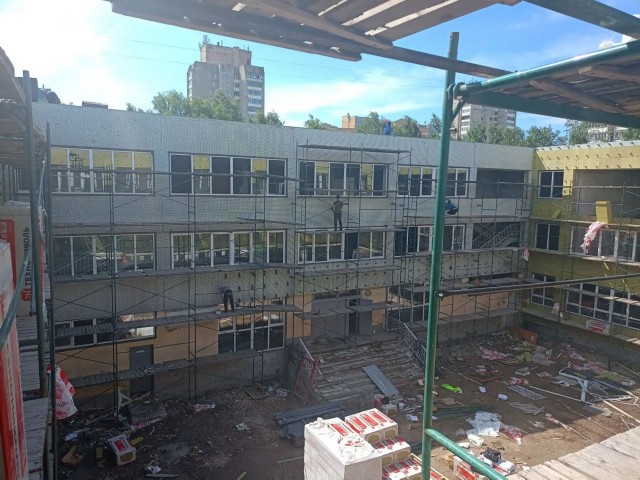

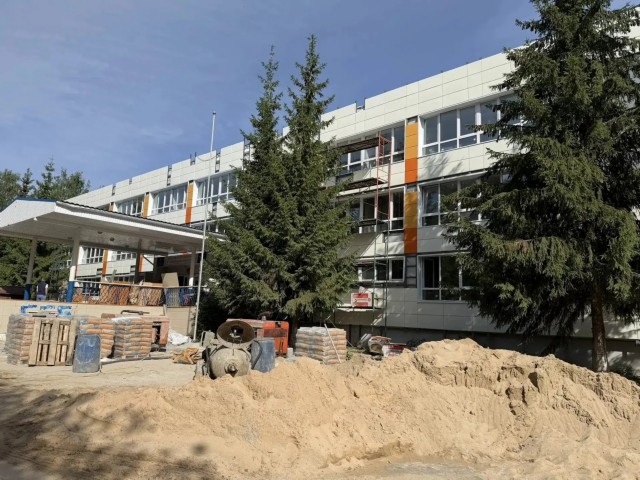

| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 25.06.2026 г |
|
В рамках государственной программы «Развитие образования» и при поддержке партийного проекта "Новая школа" в нашей школе продолжается масштабная модернизация.

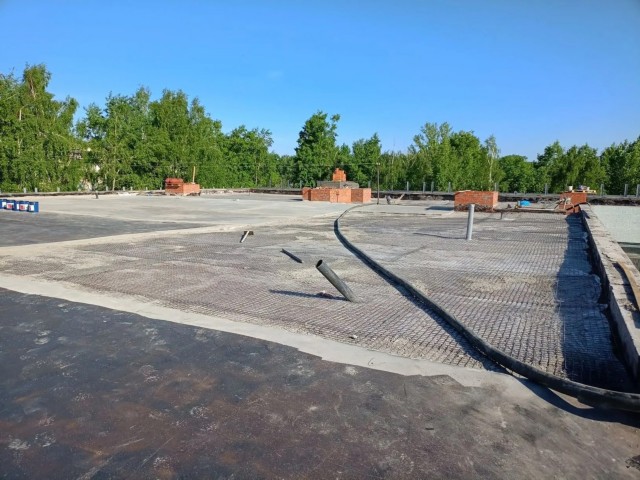

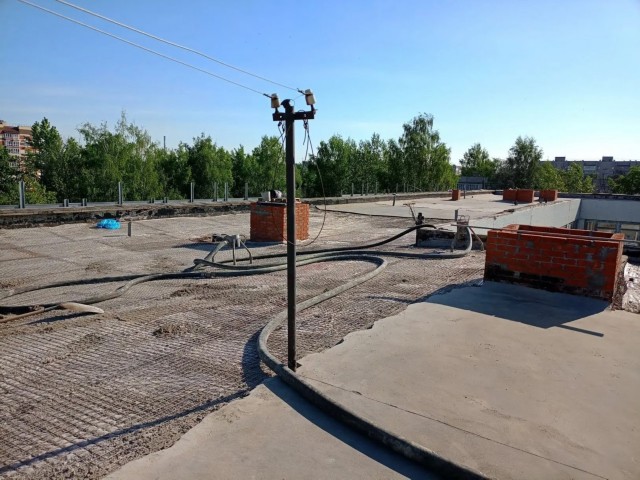

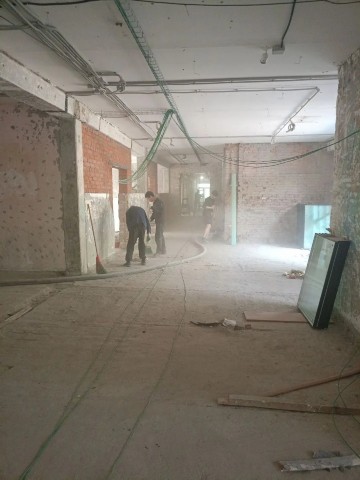

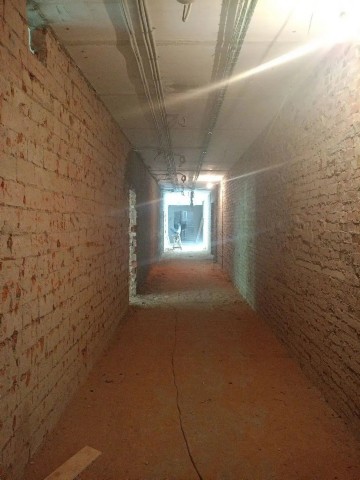

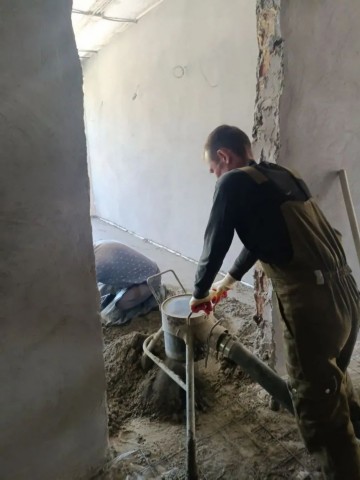

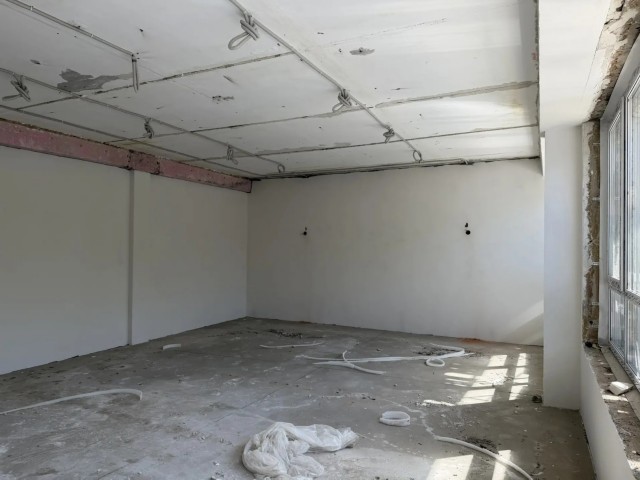

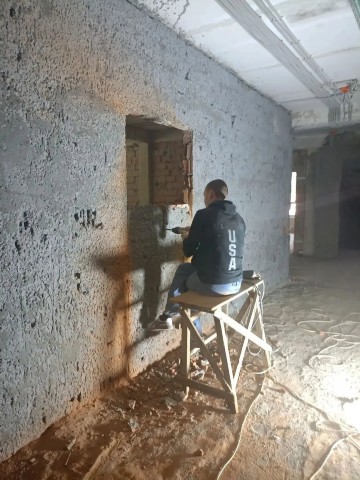

Выполненные работы на 25.06.2026 г.:
- общий объем демонтажных работ – 99 %;

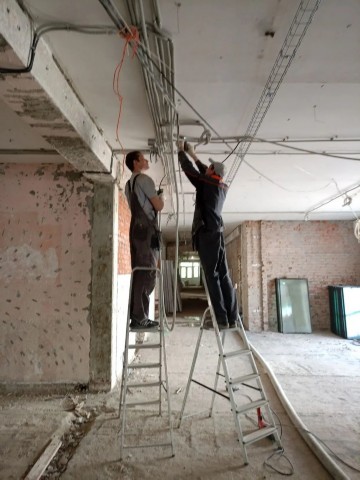

- ведется разводка электрического кабеля под освещение и силовые розетки в коридорах, классах и вспомогательных помещениях на 1, 2 и 3 этажах – 78 %;
- выполняется штукатурка с усилением сеткой стен коридоров, классов и вспомогательных помещений на 1-3 этажах;
- выполняется штукатурка с усилением сеткой стен лестничных пролетов – 55 %;
- выполняется ремонт потолочного покрытия – 70 %;

- выполняется утепление фасада здания школы наружный контур – 100 %;
- выполняется утепление фасада здания школы внутренний контур – 65 %;

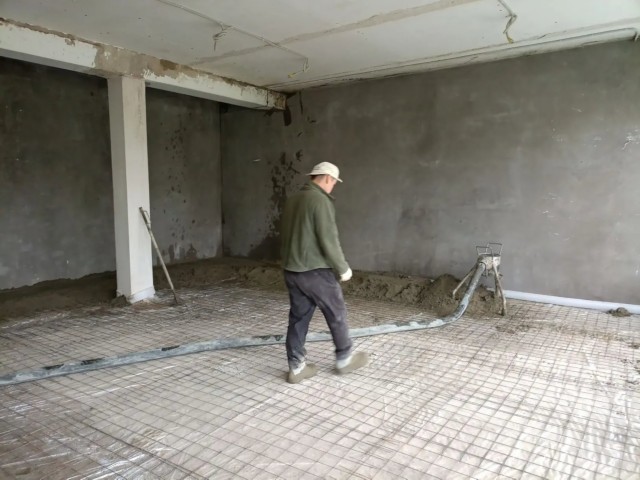

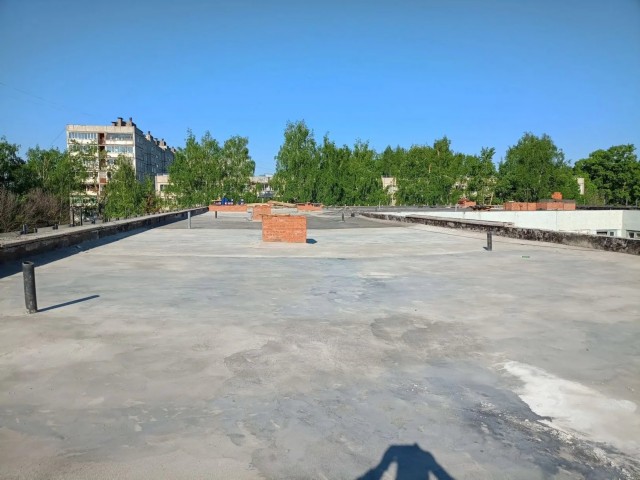

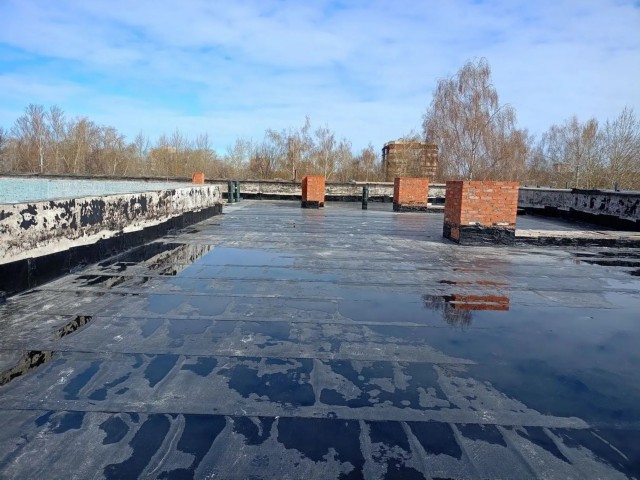

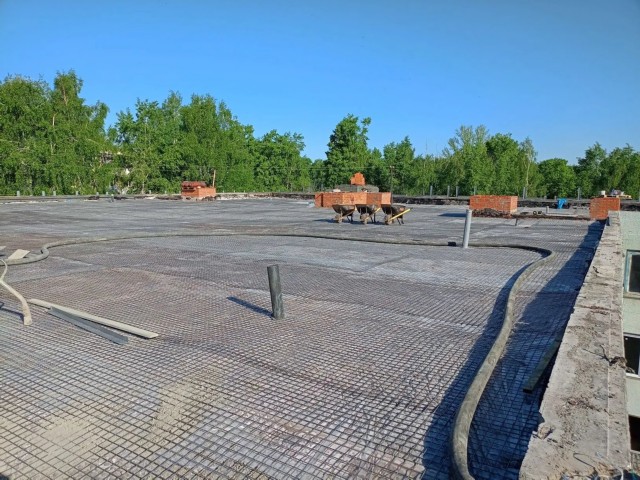

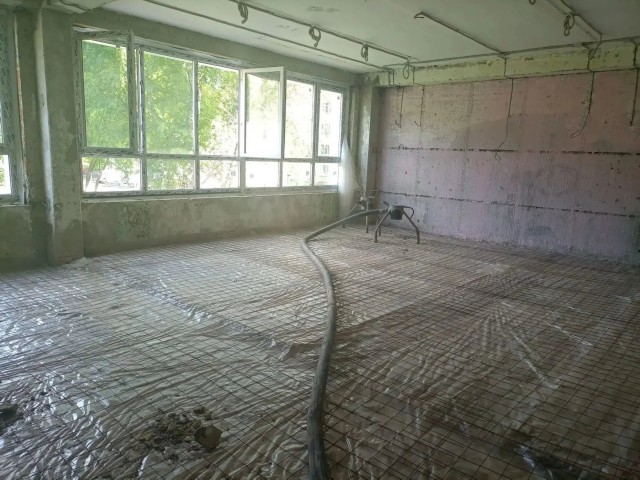

- выполнена заливка первого слоя стяжки на кровле – 100 %;

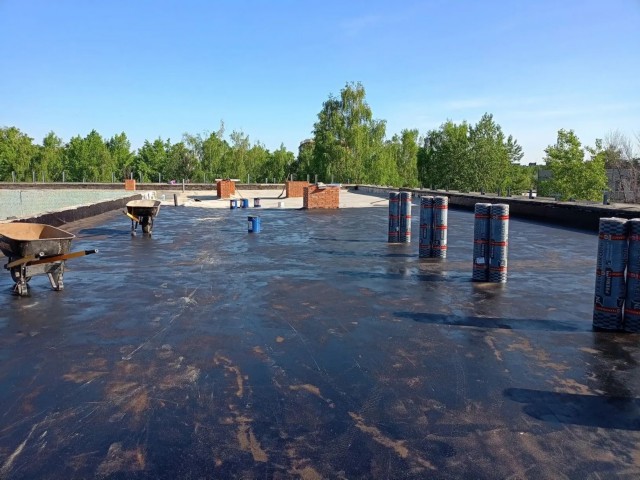

- начата заливка основного слоя стяжки на кровле – 100 %;

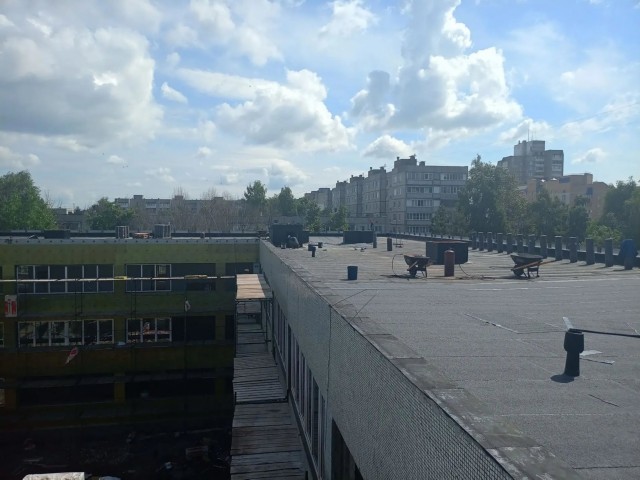

- начата укладка основного слоя кровли – 60 %;

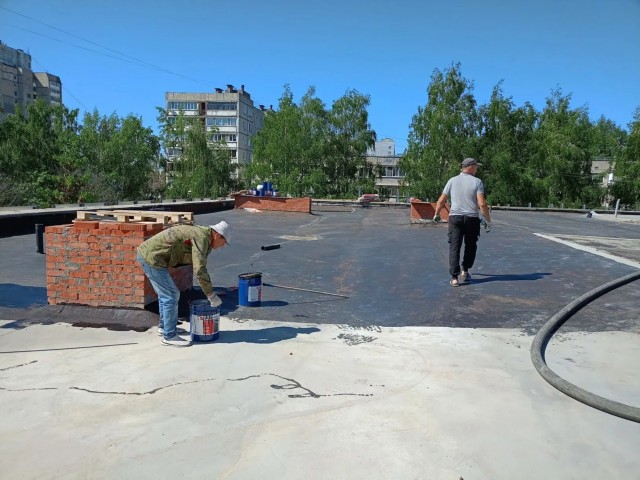

- утепление кровли – 100 %
- ведутся работы по заливке пола 1-3-его этажей;
- ведется установка металлокассет на фасаде здания наружный контур – 85 %;
- начата подготовка стен для установки металлокассет на фасаде здания внутренний контур – 25 %;

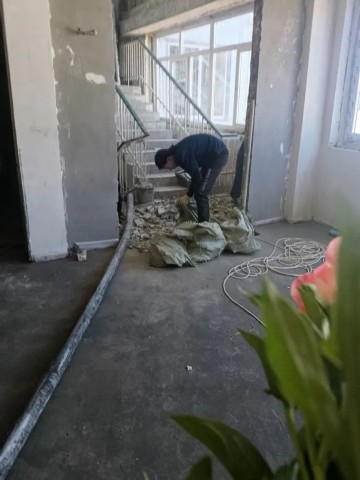

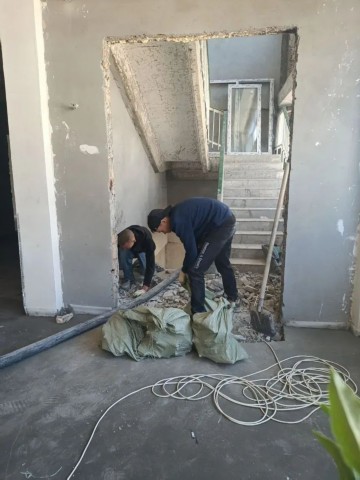

- одновременно выполняется вывоз с территории школы мусора, бетонного и кирпичного боя;

- ведутся работы по устройству перегородок в пищеблоке – 100 % и др.
Общее выполнение- 41%.
Наша главная цель — обеспечить детям достойные условия для получения знаний и всестороннего развития. |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|

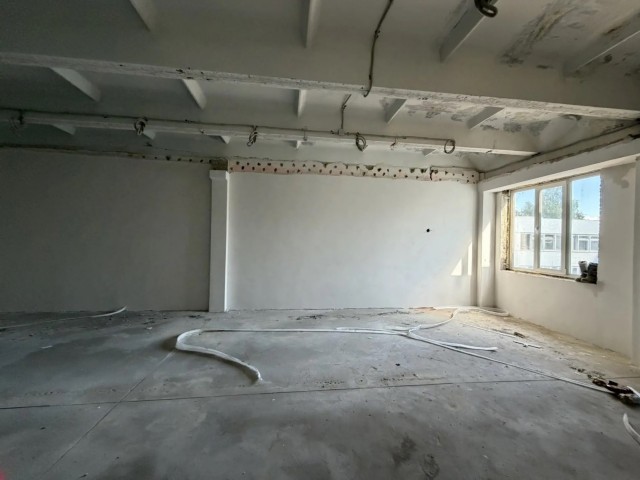

18 июня 2026 года |

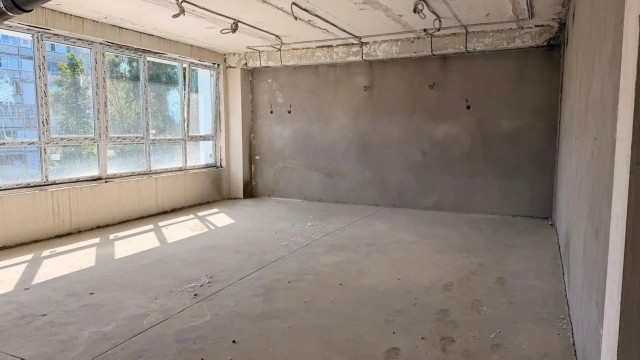

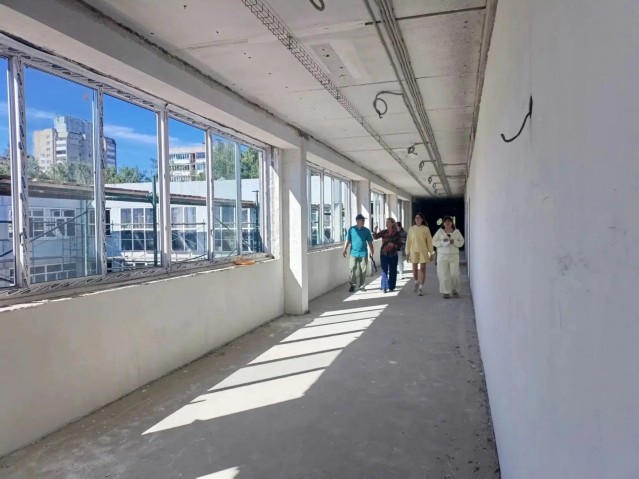

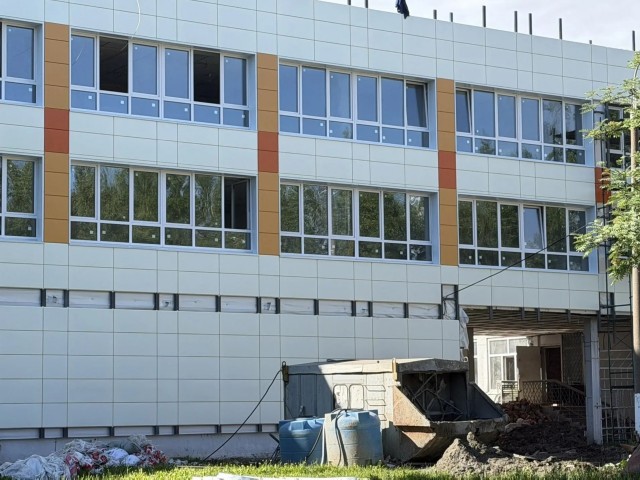

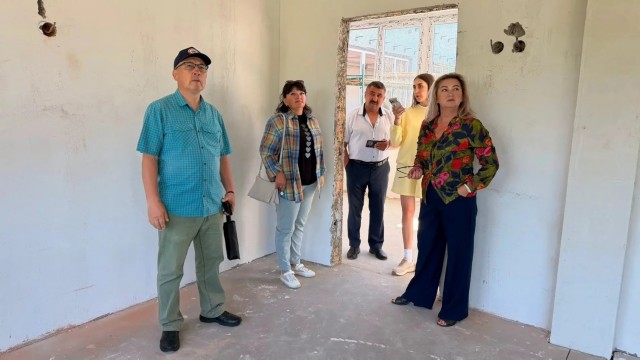

| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 18.06.2026 г |
|
В рамках государственной программы «Развитие образования» и при поддержке партийного проекта "Новая школа" в нашей школе продолжается масштабная модернизация. На данный момент практически завершен демонтаж окон с одновременной установкой новых окон на всех этажах, выполняется штукатурка с усилением сеткой стен коридоров, классов и вспомогательных помещений на 1-3 этажах, выполнен ремонт потолочного покрытия-69%, выполняется утепление фасада здания школы наружный и внутренний контур, начата укладка основного слоя кровли, выполнены работы по заливке пола 3-его этажа на 100%, ведется установка металлокассет на фасаде здания наружный контур – 85 %; начата подготовка стен для установки металлокассет на фасаде здания внутренний контур – 5 %; одновременно выполняется вывоз с территории школы мусора, бетонного и кирпичного боя и др. Таким образом, по завершении всех работ школа перестаёт быть просто зданием и превращается в современную экосистему знаний, где каждый элемент, от новой крыши до интерактивной доски, работает на главную цель — качественное образование и раскрытие потенциала подрастающего поколения. |
|
|
|
|
|
|
|
|

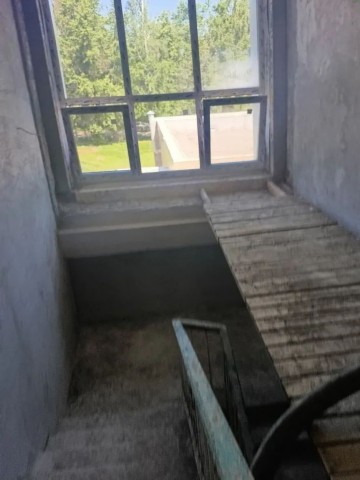

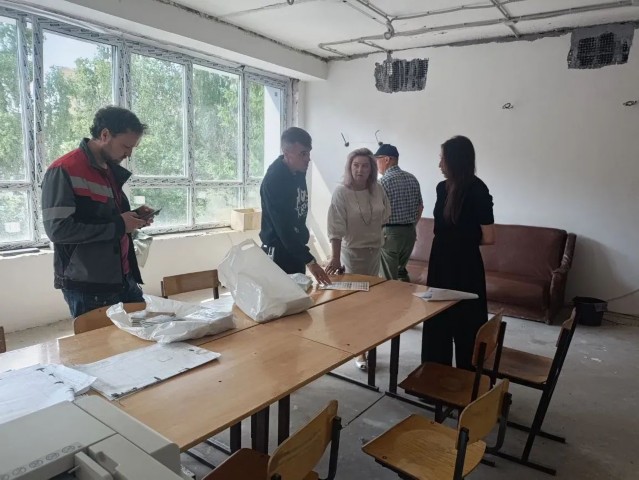

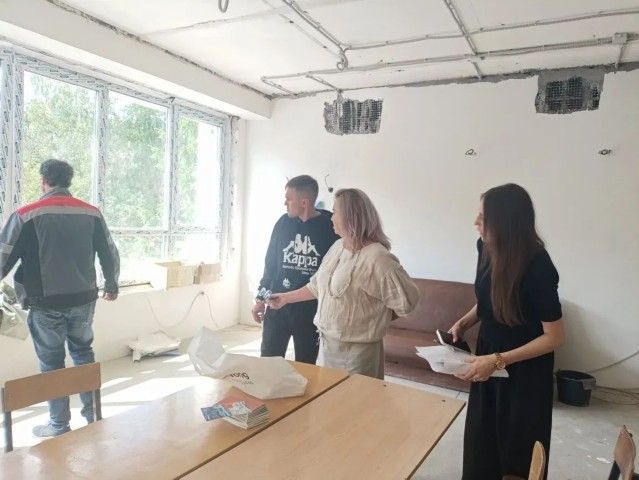

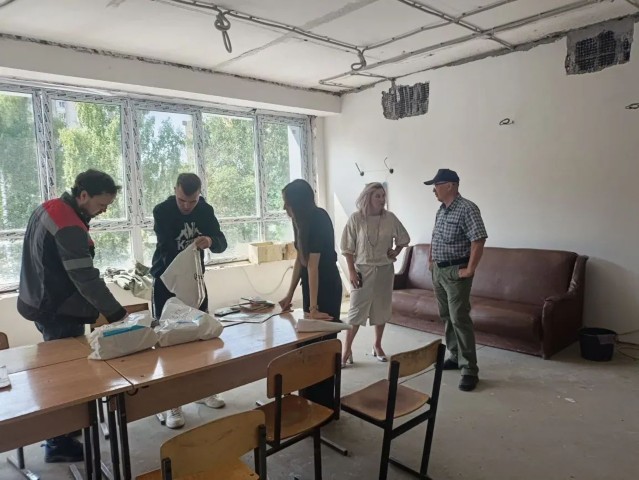

11 июня 2026 года |
| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 11.06.2026 г |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|

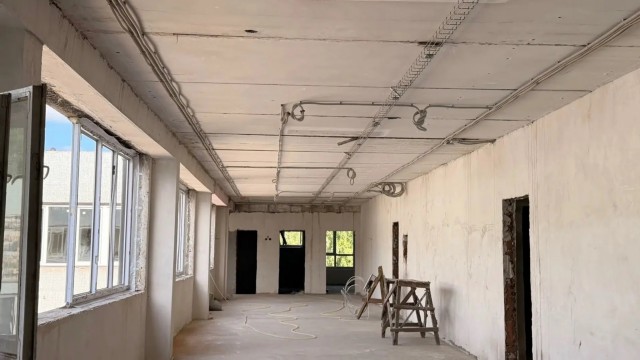

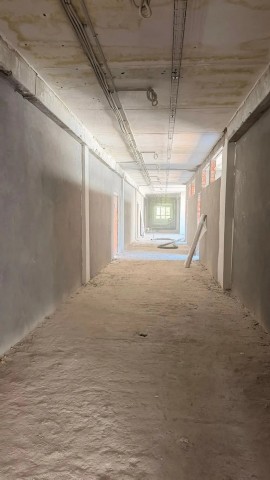

04 июня 2026 года |

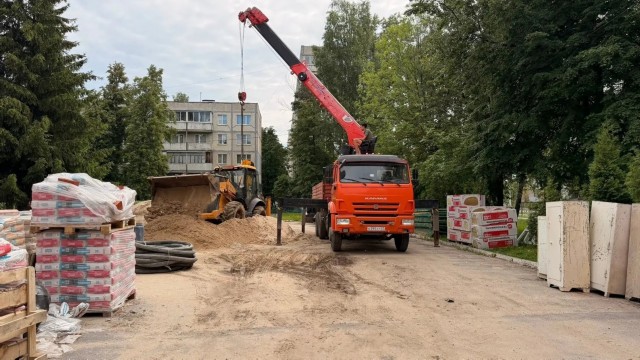

| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 04.06.2026 г |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
28 мая 2026 года |
| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 28.05.2026 г |
|
В рамках государственной программы «Развитие образования» и при поддержке партийного проекта «Новая школа" в 16 - ти школах города продолжается масштабная модернизация. Выполненные работы на сегодняшний день в нашей школе: - установка проемов оконных - 40%, - фасад здания-43%, - система электроснабжения и электроосвещения - 48%, - штукатурка с усилением сеткой стен коридоров, классов и вспомогательных помещений на всех этажах, - ремонт потолочного покрытия – 68%, - заливка первого слоя стяжки на кровле – 100%, - заливка основного слоя стяжки на кровле – 65 %, - утепление кровли – 100%, - работы по устройству перегородок в пищеблоке – 15% и многое другое. Конечная цель масштабной программы — не просто отремонтировать стены, а создать условия, которые положительно скажутся на мотивации обучающихся, развитии их творчества и талантов. Обновленные школы станут центрами притяжения для детей и взрослых. |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
22 мая 2026 года |

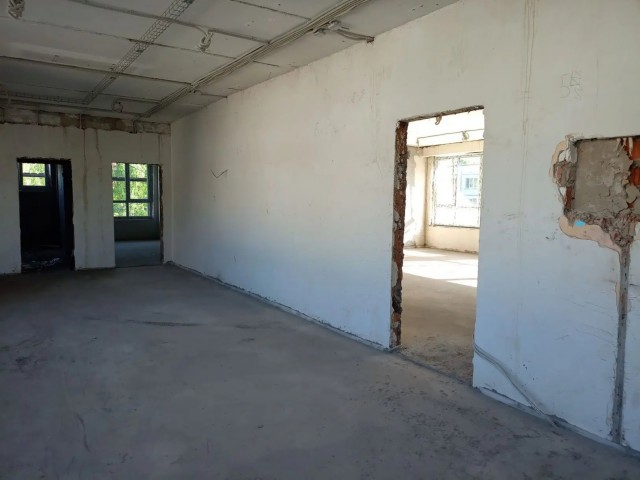

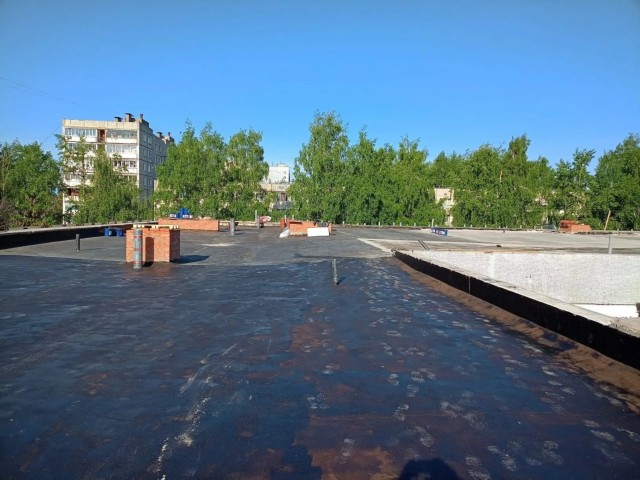

| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 21.05.2026 г |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
14 мая 2026 года |
|

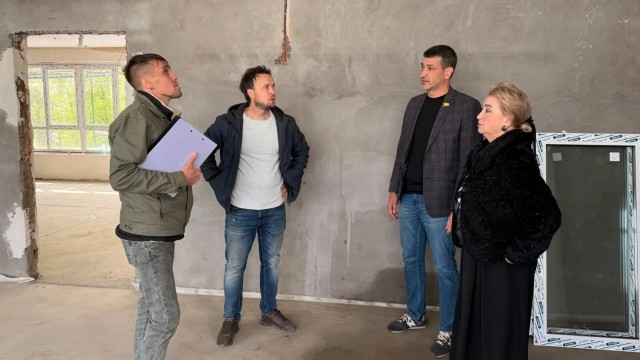

Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 14.05.2026 г |
|

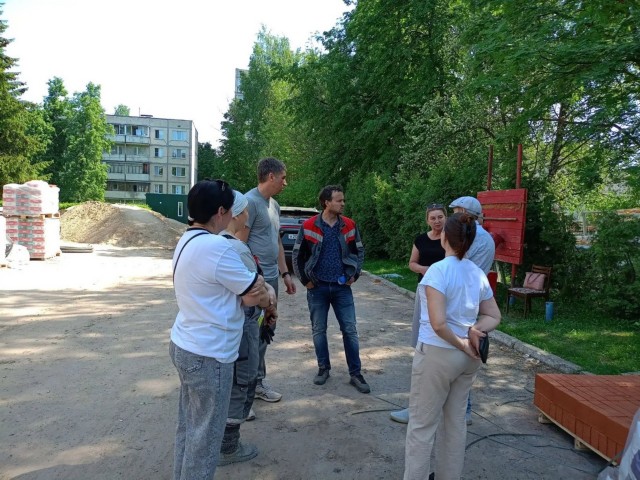

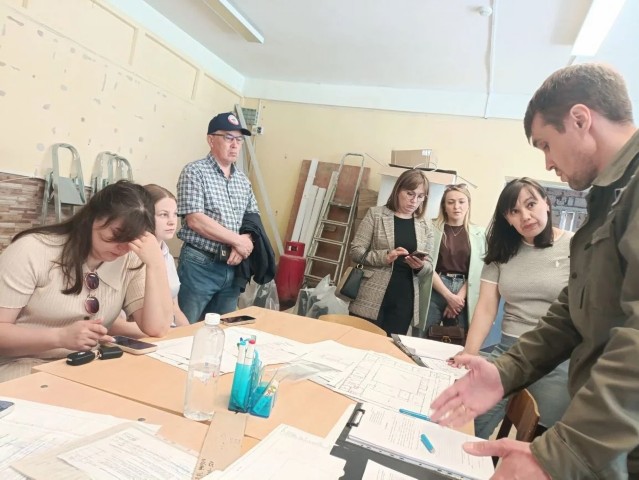

В школе №37 г. Чебоксары прошло очередное заседание, посвящённое ходу капитального ремонта. С 2 марта 2026 года образовательный процесс в здании школы временно приостановлен. Ученики переведены в МБОУ «СОШ № 17» г. Чебоксары, где для них организованы все необходимые условия для продолжения учёбы.
Ремонтные работы ведутся под особым контролем администрации города и Министерства строительства Чувашской Республики. Контракт на проведение работ заключён с ООО «ГИС». Все этапы реализации проекта проходят в строгом соответствии с утверждённой сметой и графиком. ?Выполняется ремонт потолочного покрытия, выполняется утепление фасада здания школы, завершена заливка первого слоя стяжки на кровле, утепление кровли выполнено на 57%, одновременно выполняется вывоз с территории школы мусора, бетонного и кирпичного боя и многое другое. Общее выполнение ремонтных работ составляет 20%. |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
07 мая 2026 года |
| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 07.05.2026 г |
|
|
|
|
|
|
|
|
|
|
|
|
|
|

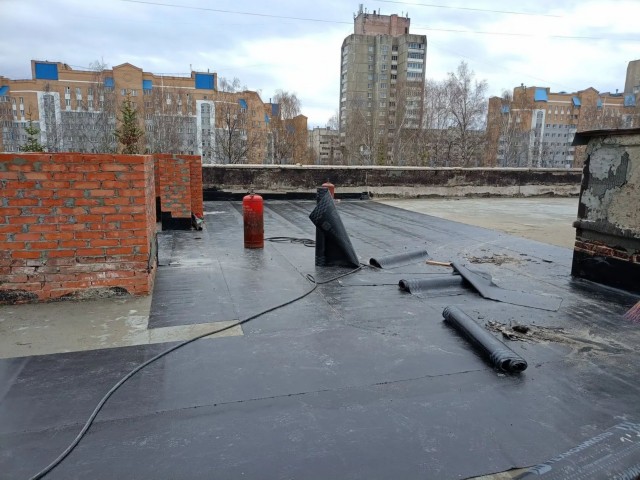

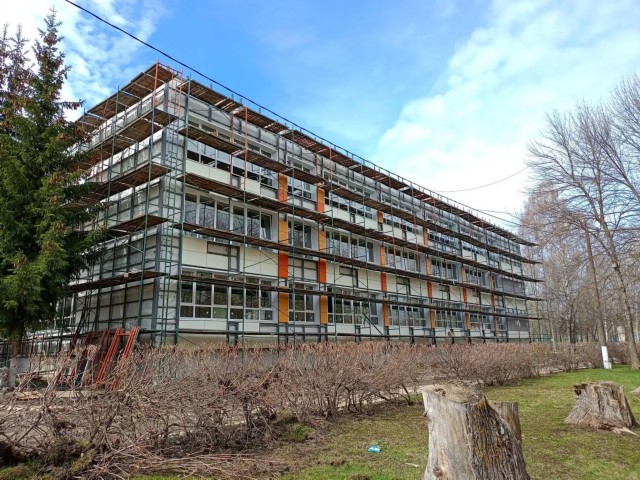

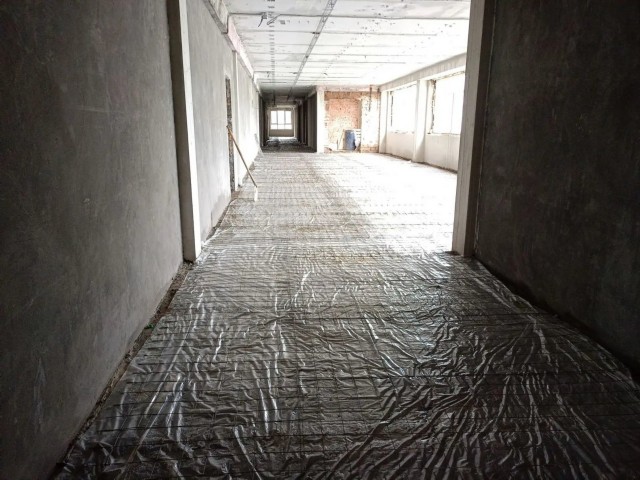

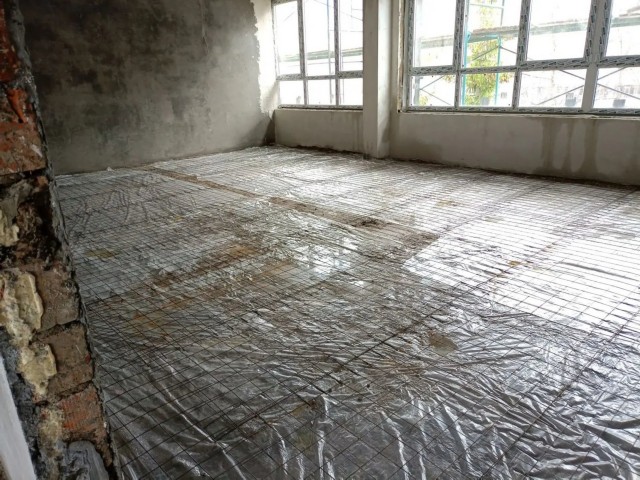

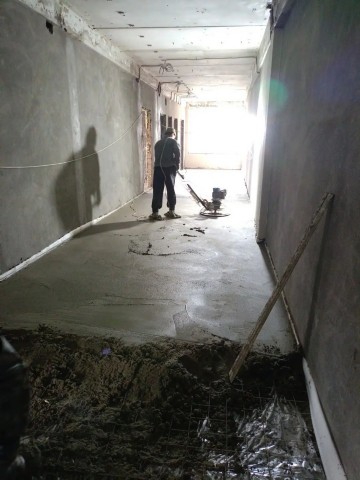

30 апреля 2026 года |

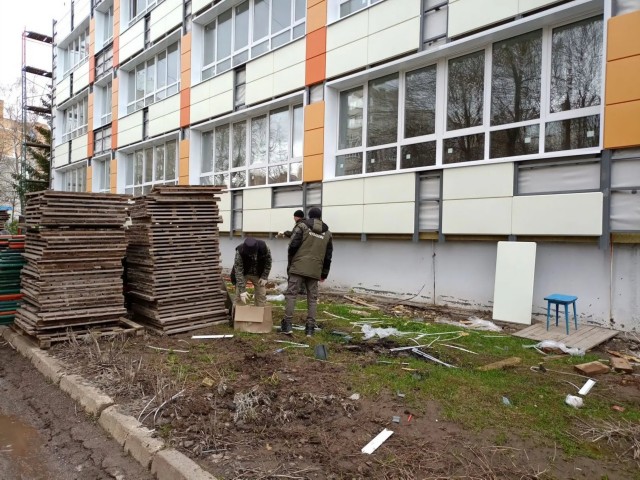

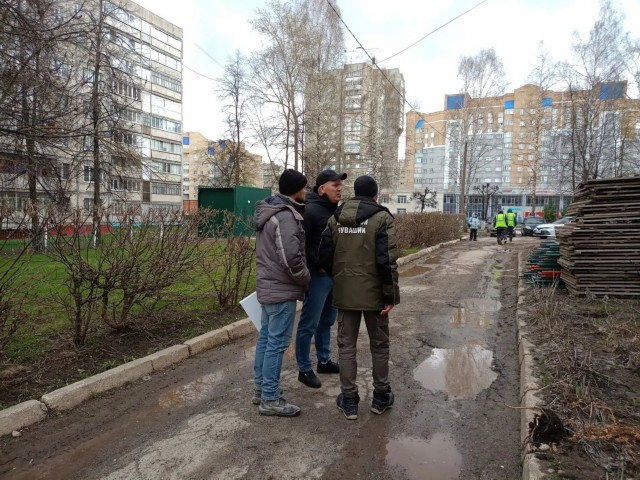

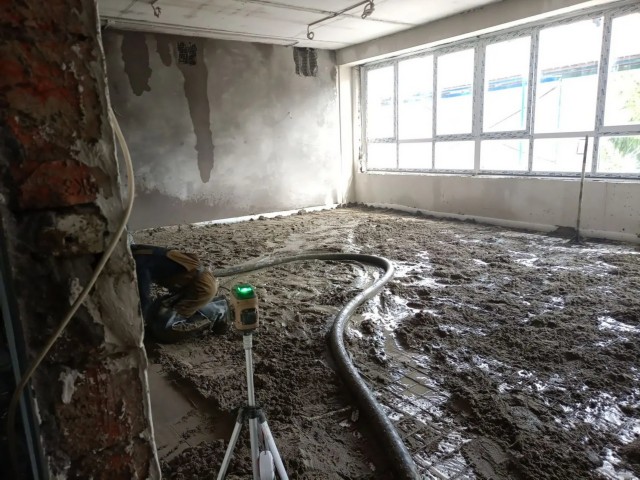

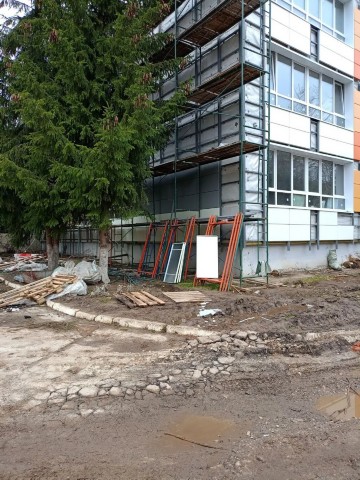

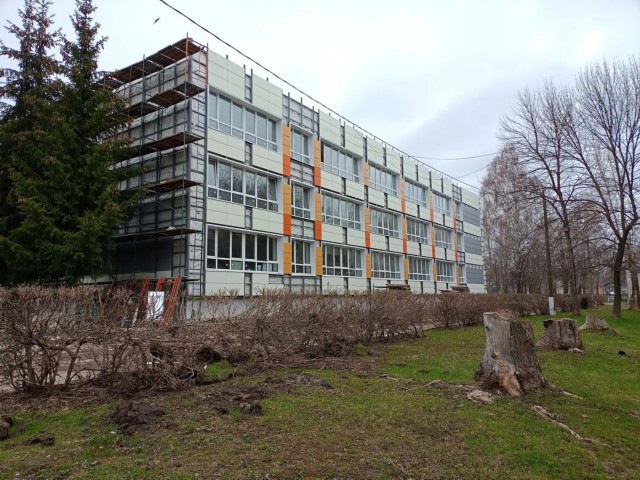

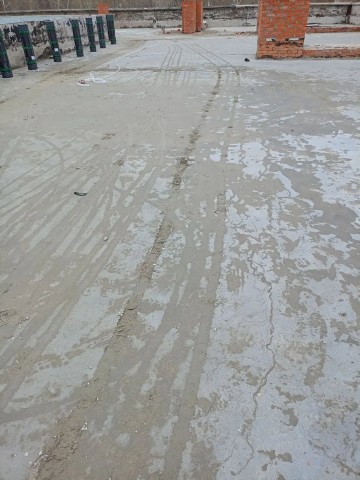

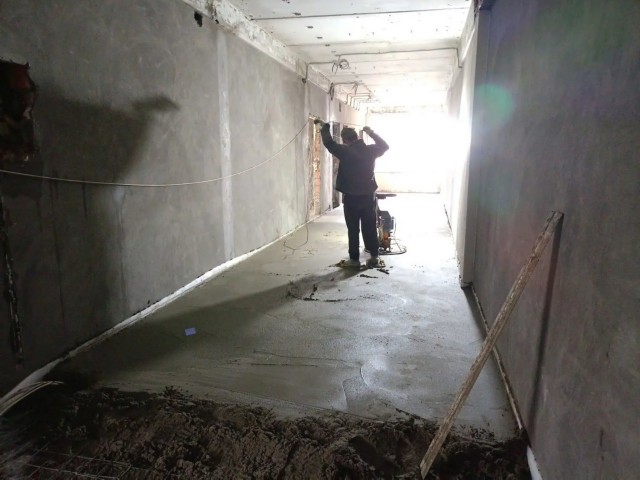

| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 30.04.2026 г |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
23 апреля 2026 года |
|

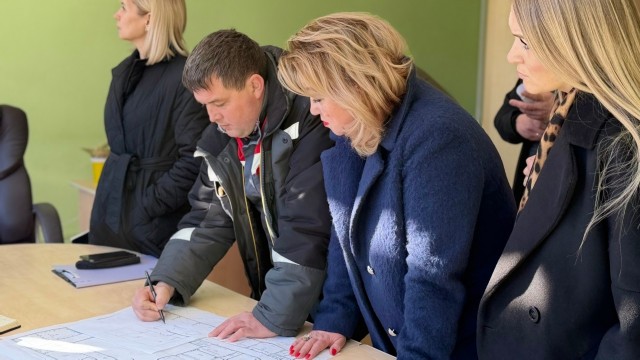

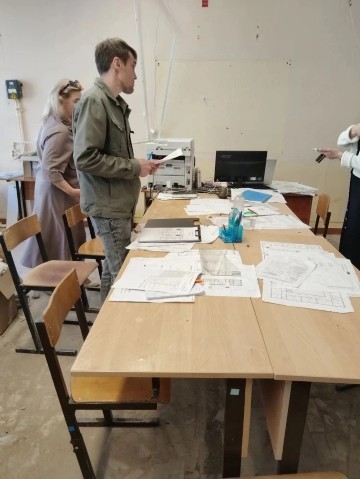

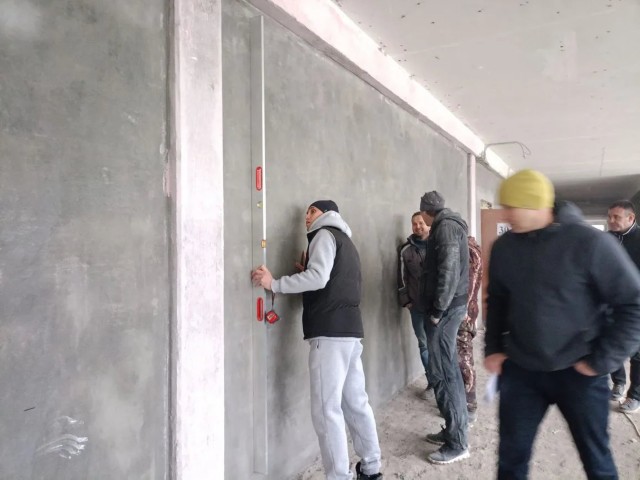

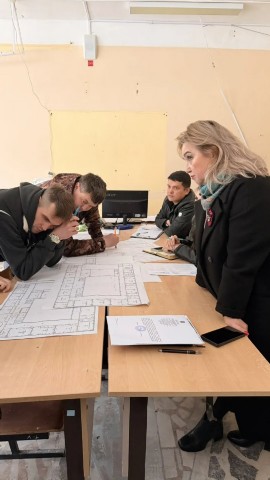

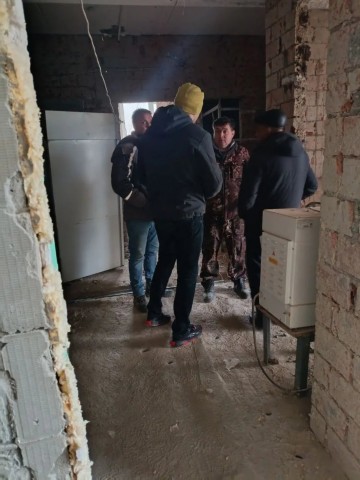

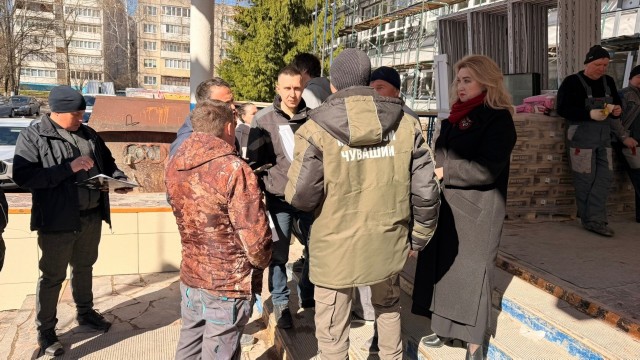

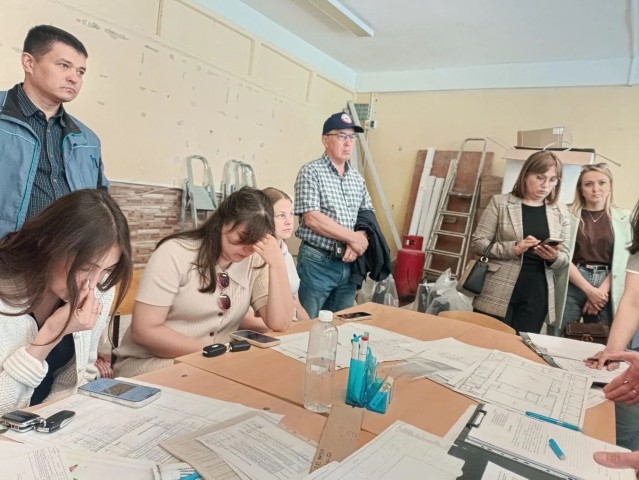

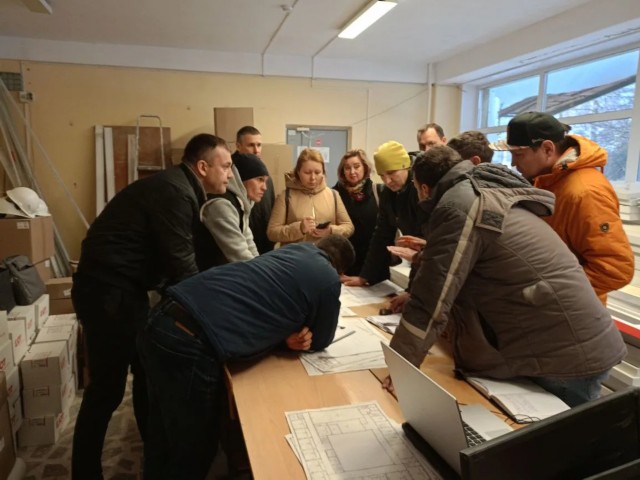

Сегодня состоялось очередное совещание по капитальному ремонту нашей школы. Работа идет полных ходом. На объекте количество рабочих - около 60 человек. Практически закончены демонтажные работы, выполнено обследование здания. Начаты демонтажные работы на кровле, заливка первого слоя стяжки на кровле, выполняется ремонт потолочного покрытия, штукатурка с усилением сеткой стен коридоров, классов и вспомогательных помещений на этажах. Ведется демонтаж окон с одновременной установкой новых окон и многое другое. Впереди — большие перемены! Обновлённая школа откроет новые горизонты для учеников, педагогов и родителей, став примером современного образовательного пространства. |
| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 23.04.2026 г |
|
|
|
|
|
|
|
|
16 апреля 2026 года |
|
Сегодня состоялось еженедельное совещание по капитальному ремонту нашей школы в присутствии представителей подрядной организации, службы единого заказчика, прокурора Ленинского района Иванова В.А., депутата Государственного Совета Чувашской Республики Владимирова А.А., депутата по одномандатному избирательному округу №10 Леонтьевой Т.В., представителя Управления образования администрации города Чебоксары и представителей родительского комитета школы.На объекте работают около 45 строителей. На данный момент заканчиваются демонтажные работы, ведется демонтаж окон с одновременной установкой новых окон на всех этажах, ведется разводка электрического кабеля под освещение и силовые розетки в коридорах, классах и вспомогательных помещениях, выполняется штукатурка с усилением сеткой стен коридоров, классов и вспомогательных помещений, выполняется ремонт потолочного покрытия и утепление фасада здания школы. Начаты демонтажные работы на кровле. Комиссия констатирует, что капитальный ремонт здания МБОУ «СОШ №37» г. Чебоксары выполняется в соответствии с утверждённым графиком и проектной документацией. Качество работ в целом соответствует установленным нормам и требованиям. фото |
|

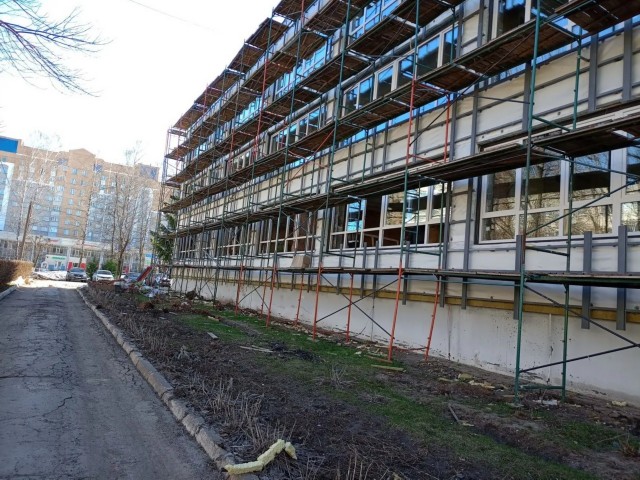

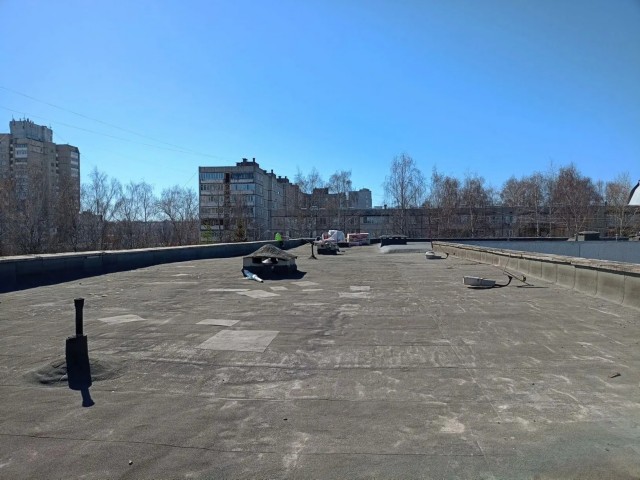

15 апреля 2026 года |

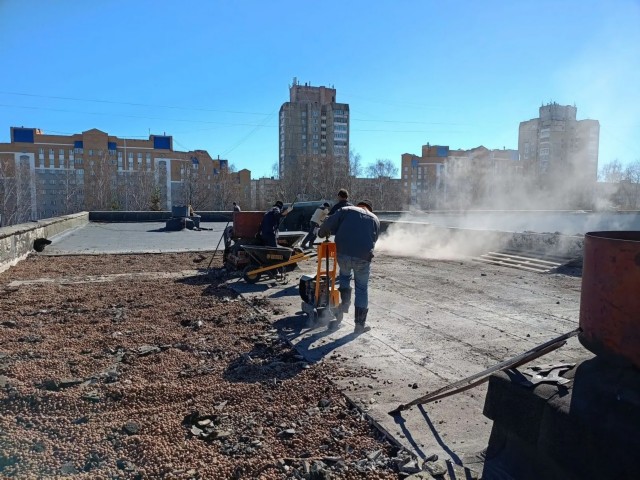

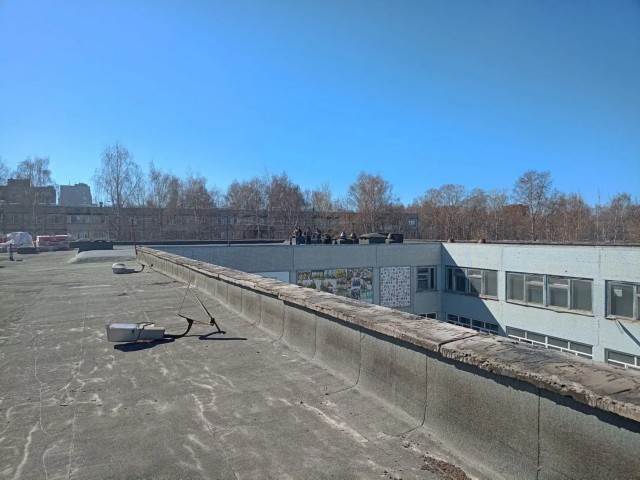

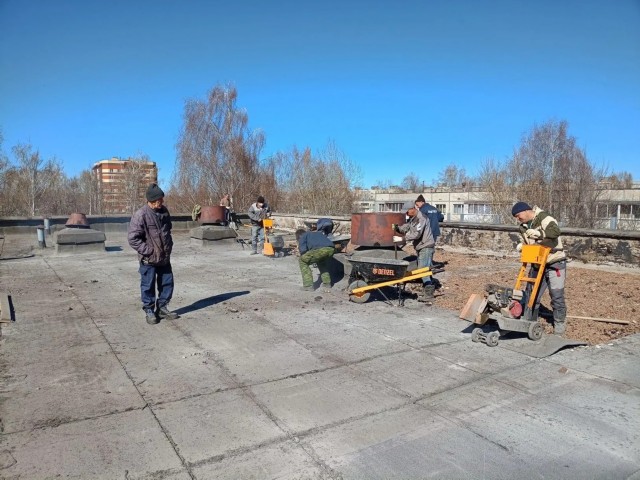

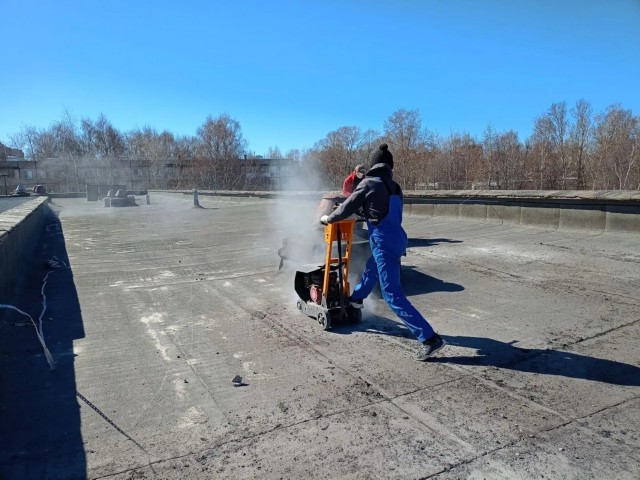

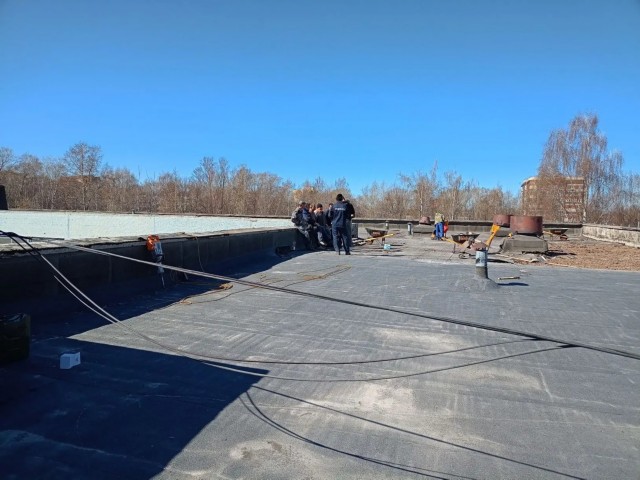

| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 15.04.2026 г |
|
|
|
|
|
|
|
|
|
|
|

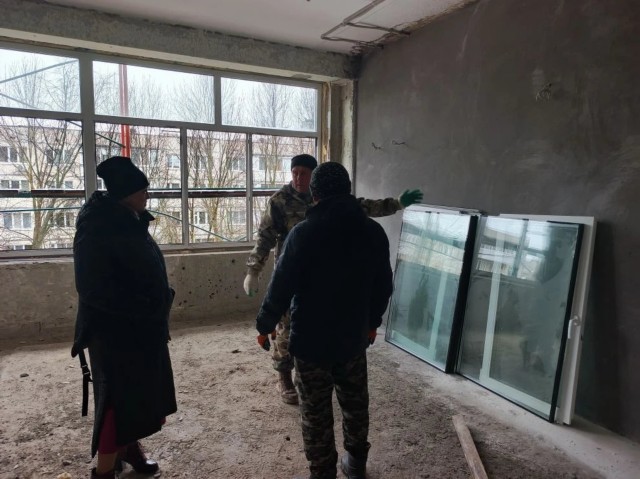

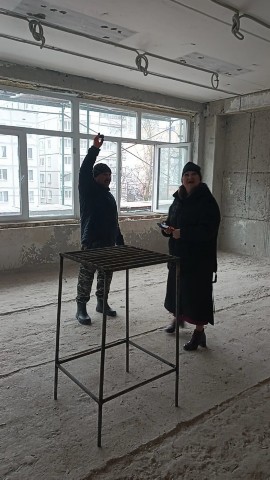

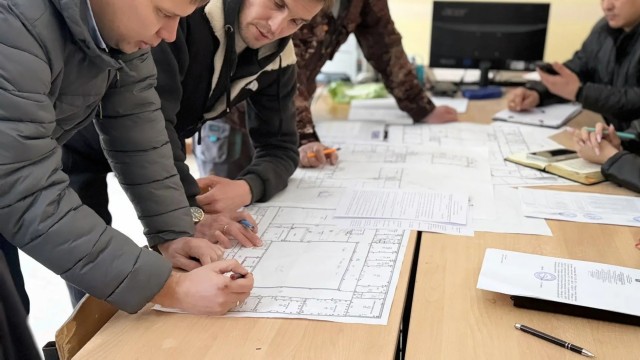

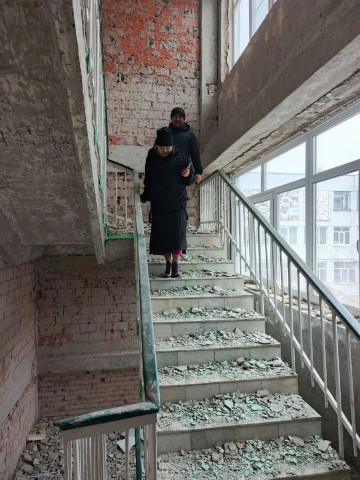

08 апреля 2026 года |

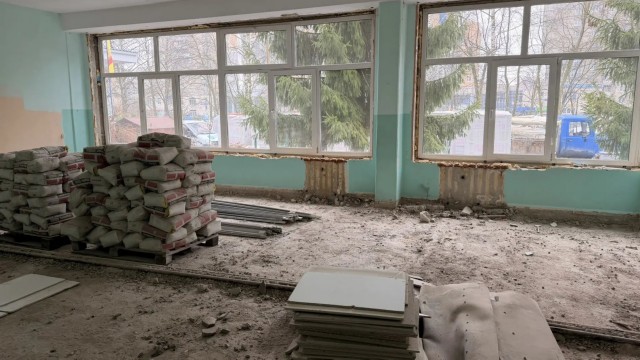

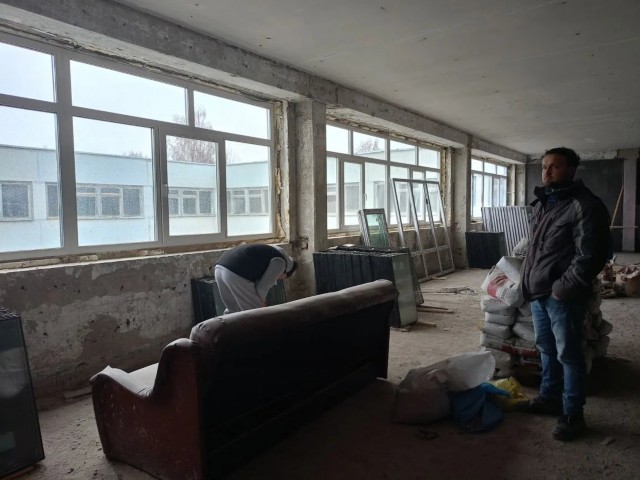

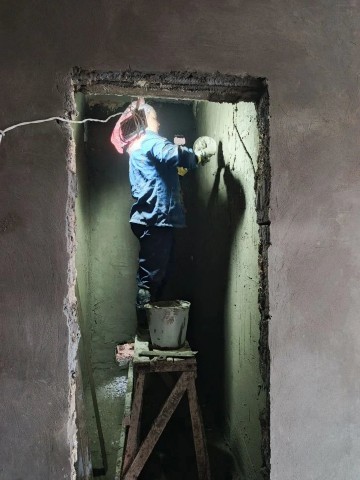

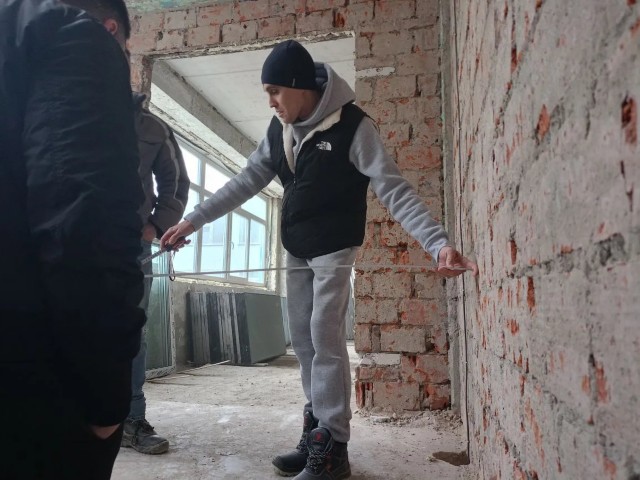

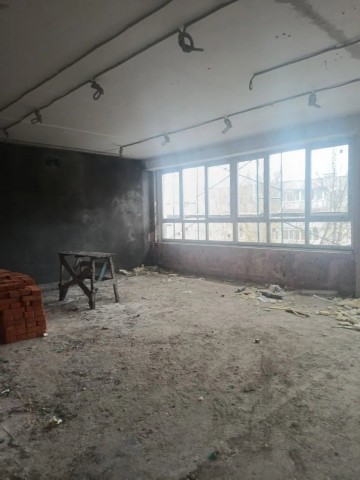

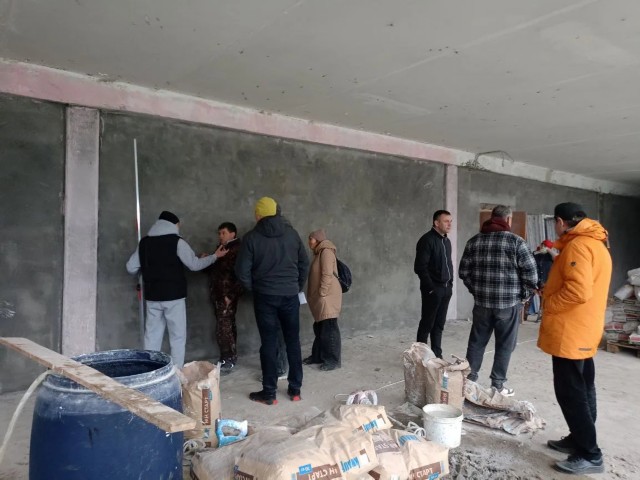

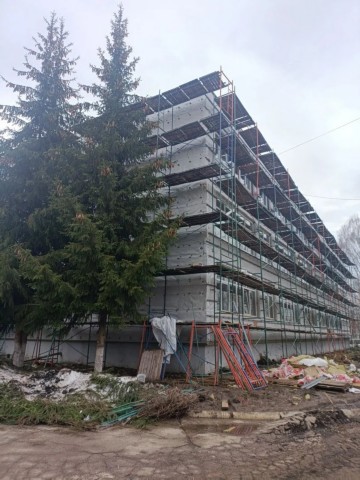

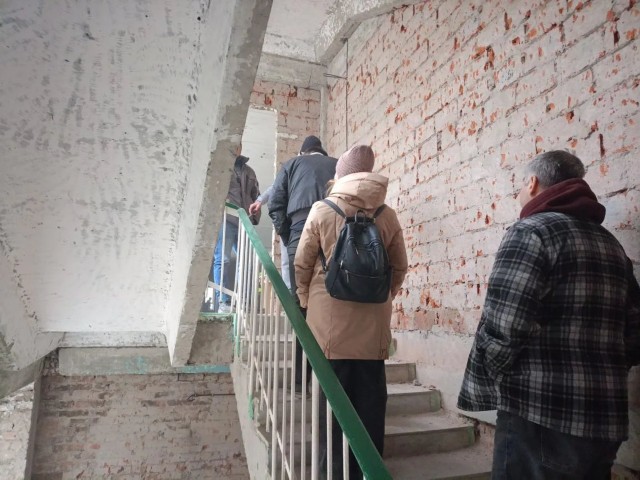

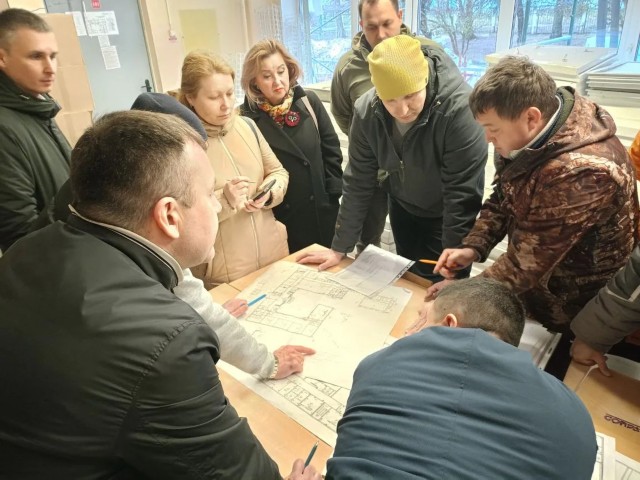

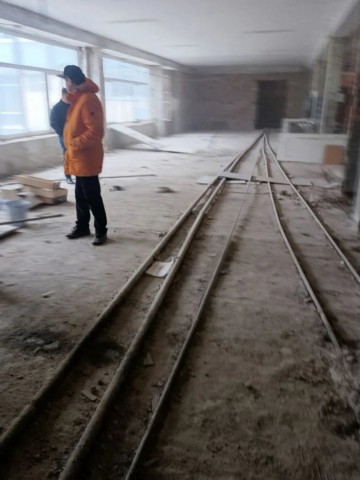

| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 08.04.2026 г |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|

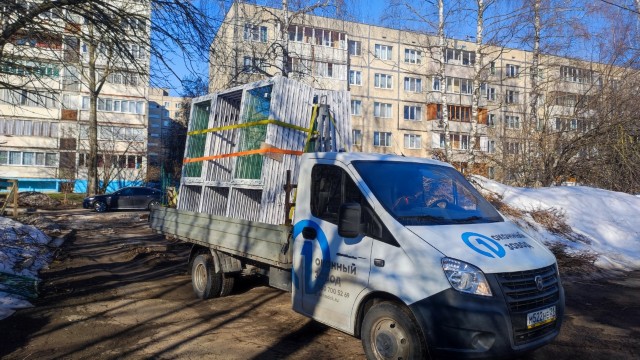

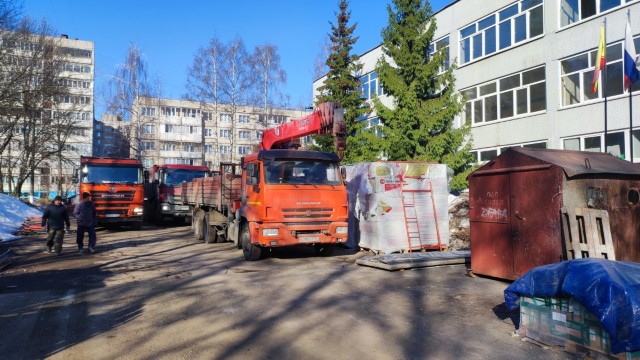

01 апреля 2026 года |

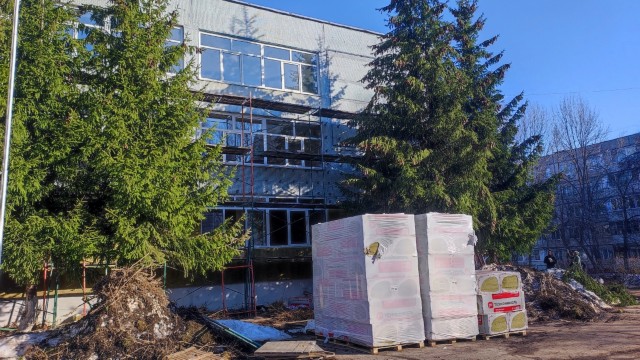

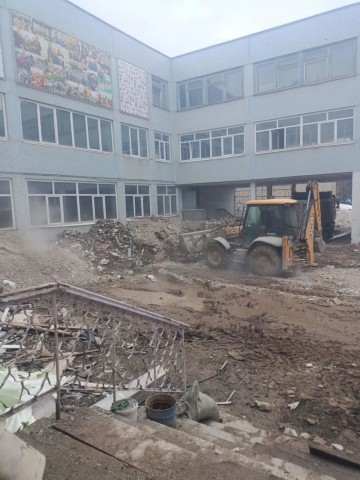

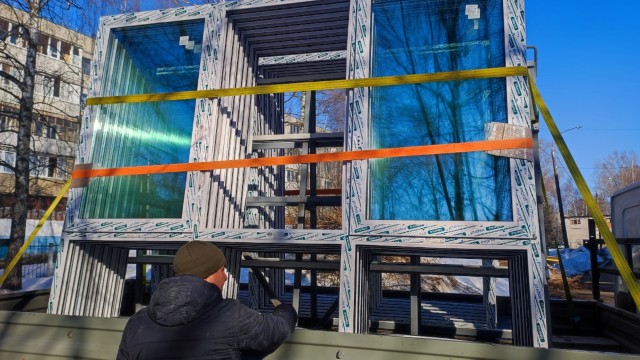

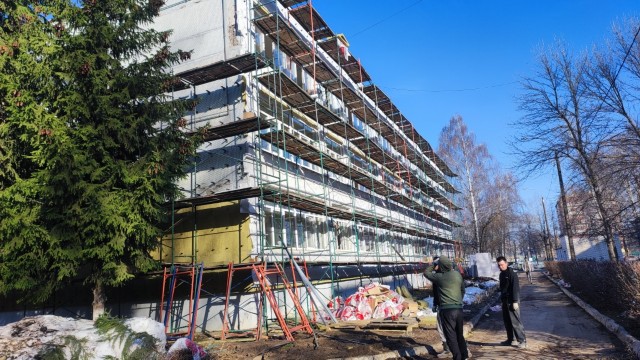

| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 01.04.2026 г |
|

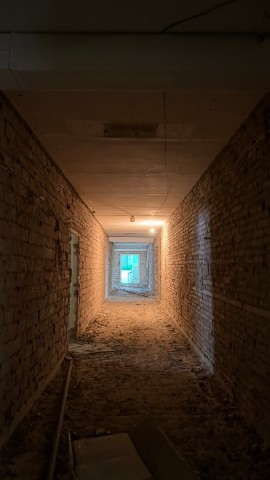

В нашей 37-й школе полным ходом идёт капитальный ремонт. Уже сейчас можно с уверенностью сказать: все этапы выполняются в соответствии с графиком, а впереди — ещё много интересных и важных изменений! На данный момент физический объем выполнения работ составляет 13%. На 90% выполнены инженерное обследование здания и демонтажные работы. Начаты отделочные работы 1-3 этажей, утепление здания, установка систем электроснабжения и электроосвещения. Ремонт — это не только обновление стен и коммуникаций, но и возможность сделать нашу школу ещё лучше, современнее и удобнее для всех нас. Следите за новостями — впереди много интересного! Мы благодарим всех, кто следит за ходом ремонта и поддерживает нашу школу. Вместе мы делаем её лучше! |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
26 марта 2026 года |
| Еженедельный отчет по капремонту МБОУ «СОШ №37» г. Чебоксары на 25.03.2026 г |
|
По государственной программе Российской Федерации «Развитие образования» в нашей школе начат капитальный ремонт. Проектная мощность здания: 750 человек. В 2025-2026 учебном году численность обучающихся составила 1341 человек. С 02.03.2026 года в здании МБОУ «СОШ № 37» г. Чебоксары Чувашской Республики приостановлен образовательный процесс и на время капитального ремонта обучающиеся были переведены в МБОУ «СОШ № 17» г. Чебоксары. На сегодняшний день работы выполнены на 7% от суммы контракта. Проводятся работы по демонтажу напольного покрытия, системы водоотведения и отопления. На объекте работают 43 человека. Работы на объекте идут согласно календарным планам. Еженедельно в здании учреждения проводятся совещания с участием представителей прокуратуры района, подрядчиков, заказчика и специалистов управления образования. |
|
|
|
|
|
|
|
|
|
|
|
|
|
23 марта 2026 года |
|
Сейчас в МБОУ «СОШ №37» г. Чебоксары активно идёт капитальный ремонт. Мы делаем всё, чтобы школа стала ещё более современной, уютной и безопасной для наших учеников и педагогов. Директор школы Соснова Р.А. ежедневно лично контролирует ход работ, чтобы каждый этап выполнялся качественно и в срок. Благодаря такому вниманию к деталям мы уверены - ремонт будет завершён на высшем уровне! Скоро нас ждут обновлённые классы, светлые коридоры и современная инфраструктура. Мы с нетерпением ждём момента, когда сможем показать вам результаты! |
|
|
|
|
|
|
20 марта 2026 года |
|
В нашей школе продолжается капитальный ремонт здания, направленный на создание современных, комфортных и безопасных условий для обучения и воспитания обучающихся. Ход ремонтных работ находится под постоянным контролем администрации школы. Директор Соснова Р.А. ежедневно отслеживает процесс, уделяя особое внимание качеству выполняемых работ, соблюдению сроков и соответствию всем установленным требованиям.
Для эффективной организации и контроля ремонта создана рабочая группа, в состав которой входят:
- директор МБОУ «СОШ №37» г. Чебоксары- Соснова Р.А. (председатель совещания);
- заместитель директора по АХР - Кириллов В.А.;
- заместители директора по УВР - Кандакова В.С. , Леонтьева О.М , Яковлева И.В.;
- заместитель директора по ВР - Долгова К.А.
Администрация школы совместно с представителями подрядной организации и контролирующих структур еженедельно проводит рабочие совещания, на которых обсуждаются текущие этапы ремонта, решаются возникающие вопросы и корректируются планы работ. Капитальный ремонт - это важный этап обновления школы, который позволит создать современное образовательное пространство, отвечающее всем требованиям и обеспечивающее комфорт и безопасность для обучающихся и педагогов. |
|
|
|
|
